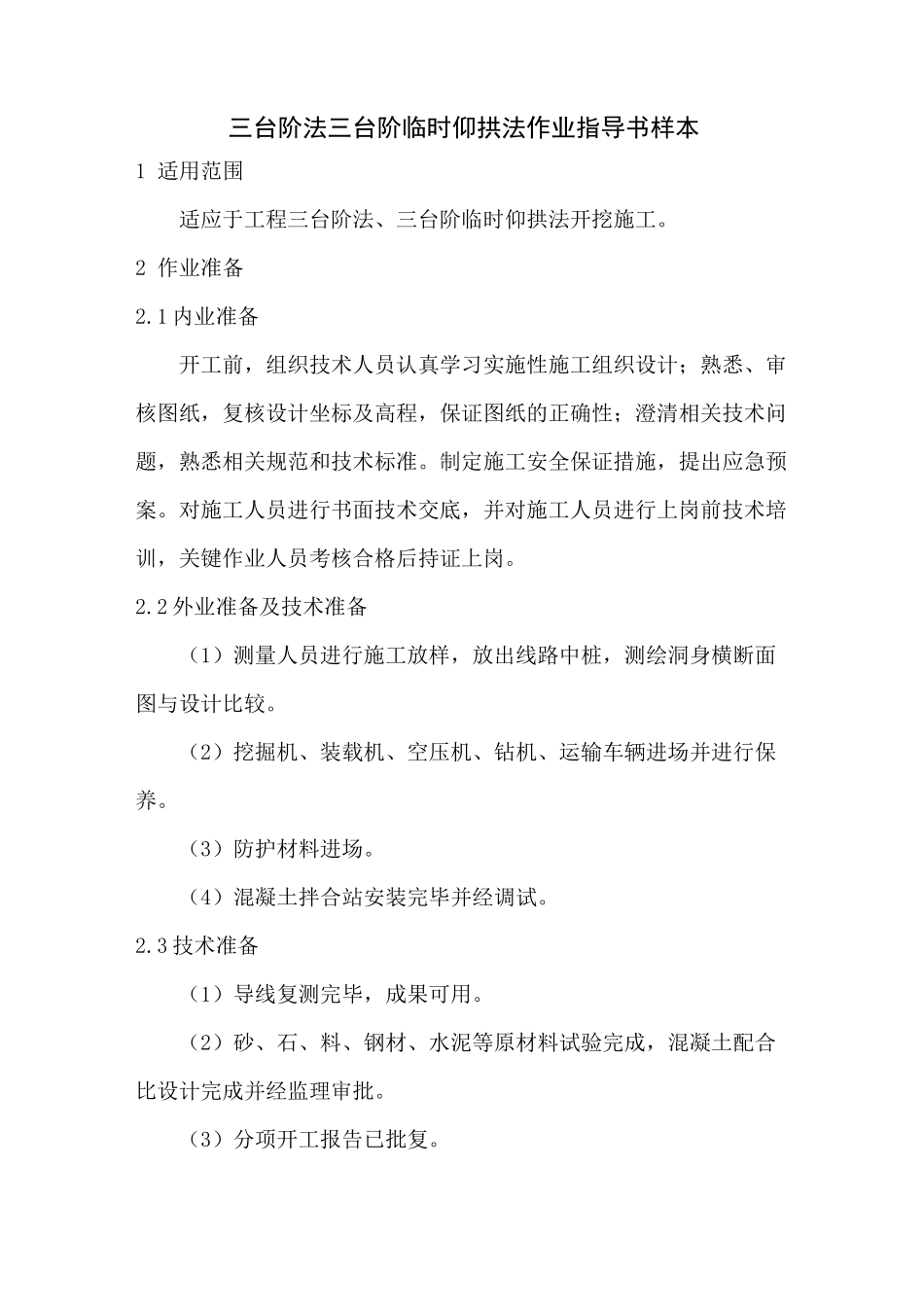

三台阶法三台阶临时仰拱法作业指导书样本1 适用范围适应于工程三台阶法、三台阶临时仰拱法开挖施工
2 作业准备2
1 内业准备开工前,组织技术人员认真学习实施性施工组织设计;熟悉、审核图纸,复核设计坐标及高程,保证图纸的正确性;澄清相关技术问题,熟悉相关规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行书面技术交底,并对施工人员进行上岗前技术培训,关键作业人员考核合格后持证上岗
2 外业准备及技术准备(1)测量人员进行施工放样,放出线路中桩,测绘洞身横断面图与设计比较
(2)挖掘机、装载机、空压机、钻机、运输车辆进场并进行保养
(3)防护材料进场
(4)混凝土拌合站安装完毕并经调试
3 技术准备(1)导线复测完毕,成果可用
(2)砂、石、料、钢材、水泥等原材料试验完成,混凝土配合比设计完成并经监理审批
(3)分项开工报告已批复

3 技术要求隧道施工应坚持“弱爆破、短进尺、强支护、早封闭、勤量测”的原则,开挖方式采用弱爆破,爆破时严格控制炮眼深度及装药量,严格控制超欠挖
并按有关规范及标准图的要求,进行监控量测,及时反馈结果,分析洞身结构的稳定,为支护参数的调整、灌筑二次衬砌的时机提供依据
4 施工程序与工艺流程4
1 三台阶法4

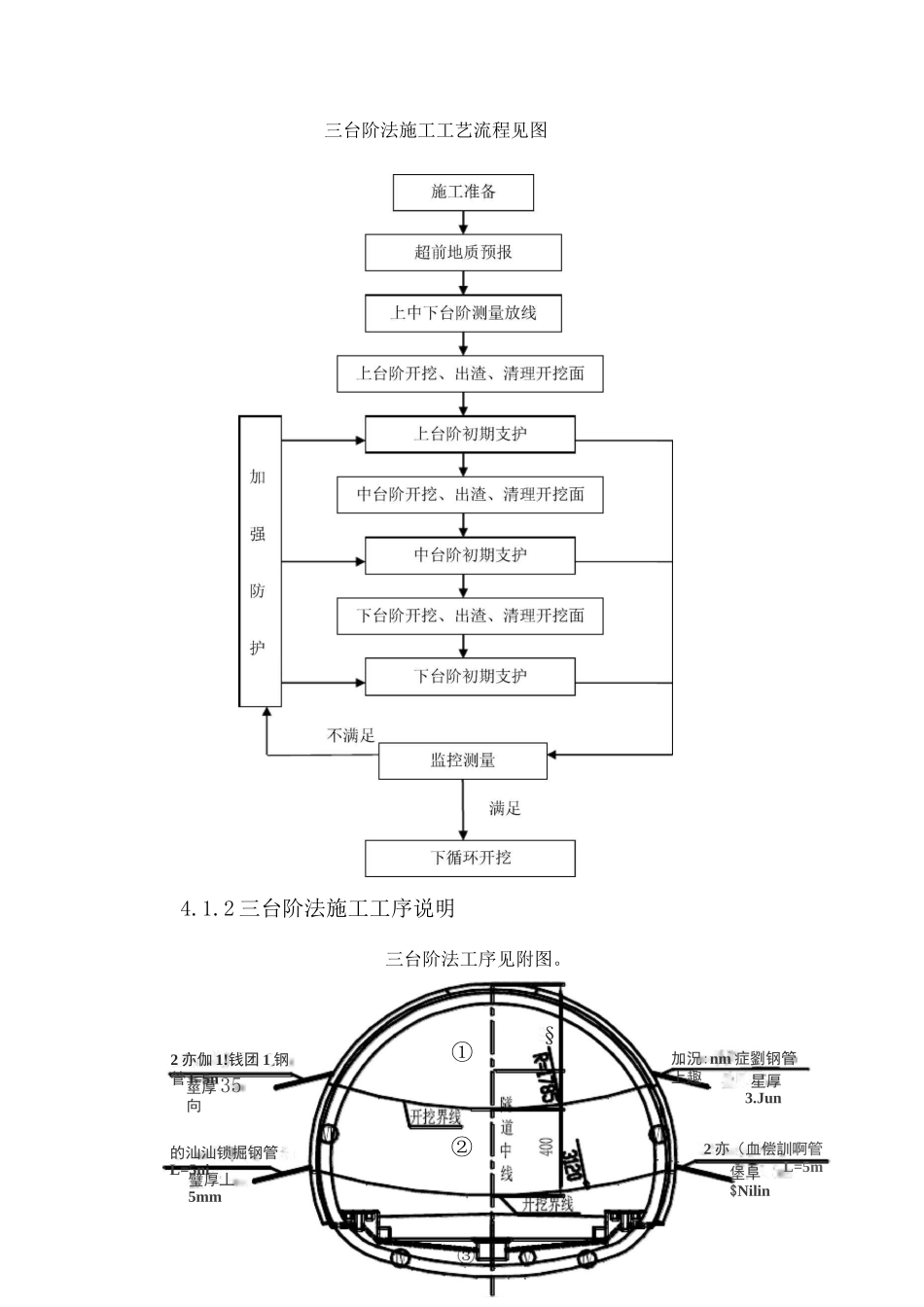

1 三台阶法施工工艺流程三台阶法施工工艺流程见图4
2 三台阶法施工工序说明三台阶法工序见附图
§①②堡阜$Nilin2 亦伽 1
钱团 1 钢管 l=5n璧厚丄5mm莖厚35向的汕汕锁掘钢管L=5ni加況:nm 症劉钢管上趣星厚3
Jun2 亦(血偿訓啊管L=5m(1)上台阶开挖:在拱部超前支护施工后,沿隧道开挖轮廓线环向开挖上台阶
开挖进尺控制在每循环 2~3m 拱架
开挖后立即出喷 3~5cm 砼封闭,并架设 I20a 钢架
按照设计要求施作锁脚锚杆和系统锚杆,喷射砼
(2) 中台阶开挖:开挖进尺控制在每循环 2
