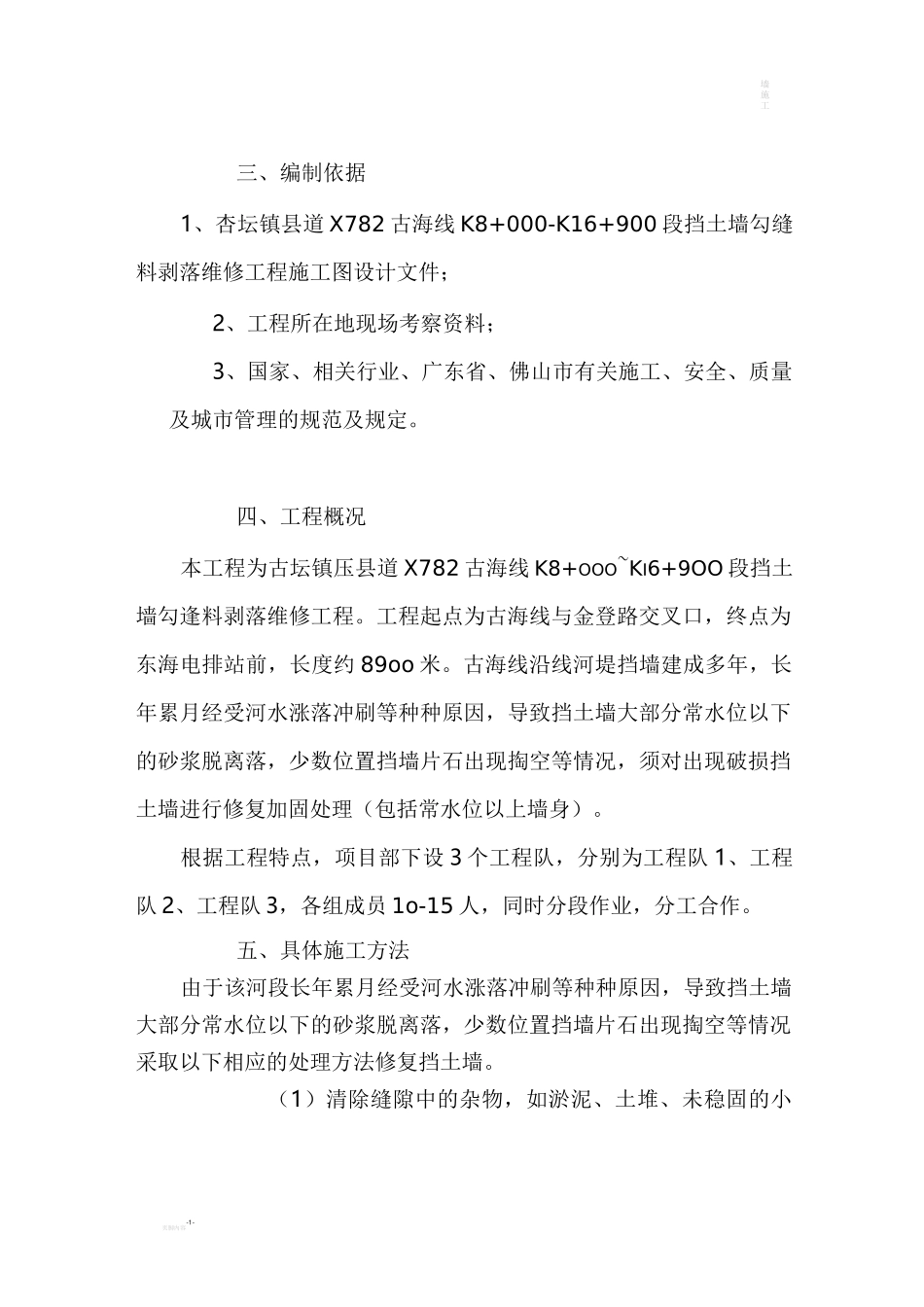

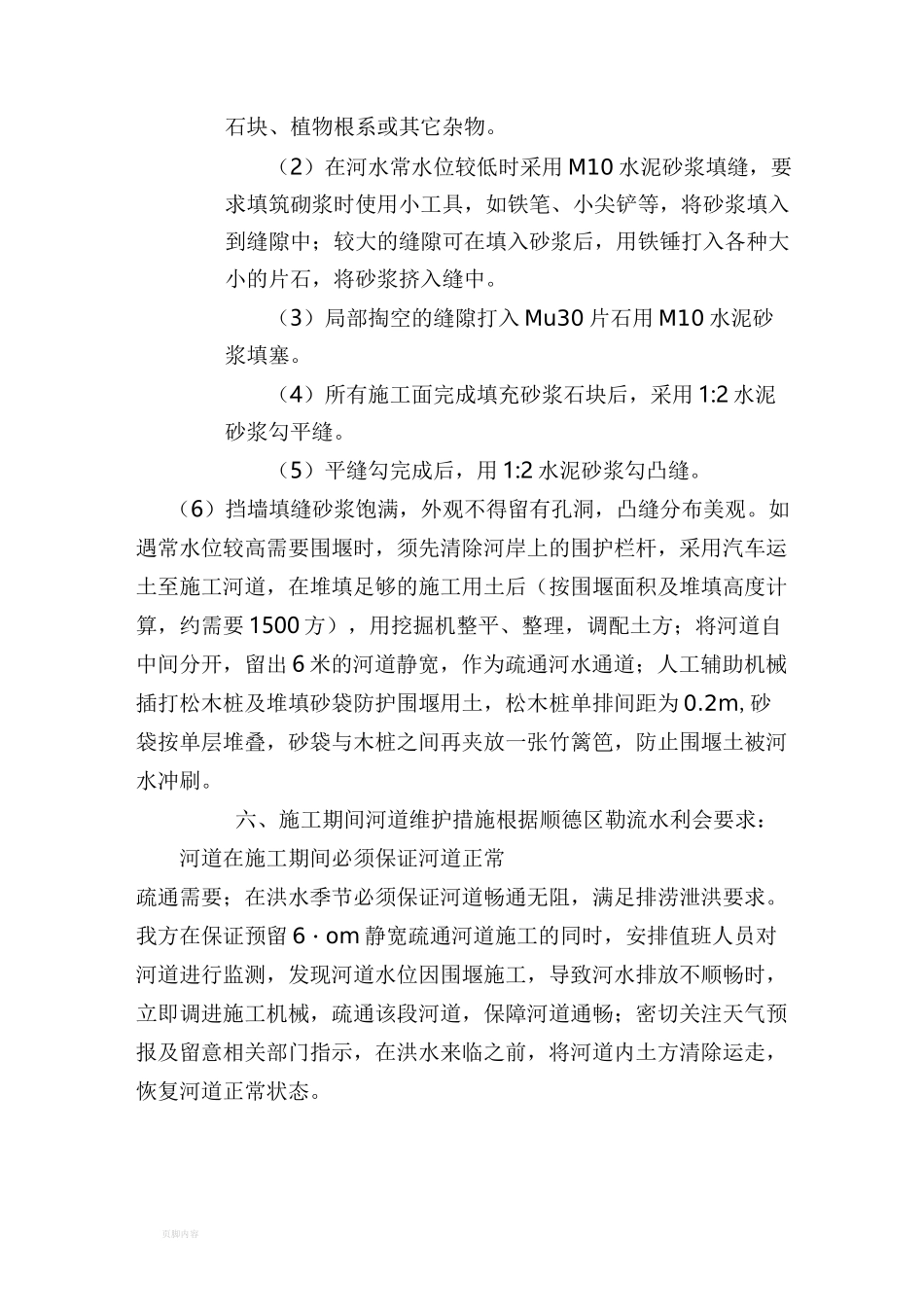

墙施工页脚内容-1-三、编制依据1、杏坛镇县道 X782 古海线 K8+000-K16+900 段挡土墙勾缝料剥落维修工程施工图设计文件;2、工程所在地现场考察资料;3、国家、相关行业、广东省、佛山市有关施工、安全、质量及城市管理的规范及规定。四、工程概况本工程为古坛镇压县道 X782 古海线 K8+OOO~KI6+9OO 段挡土墙勾逢料剥落维修工程。工程起点为古海线与金登路交叉口,终点为东海电排站前,长度约 89oo 米。古海线沿线河堤挡墙建成多年,长年累月经受河水涨落冲刷等种种原因,导致挡土墙大部分常水位以下的砂浆脱离落,少数位置挡墙片石出现掏空等情况,须对出现破损挡土墙进行修复加固处理(包括常水位以上墙身)。根据工程特点,项目部下设 3 个工程队,分别为工程队 1、工程队 2、工程队 3,各组成员 1o-15 人,同时分段作业,分工合作。五、具体施工方法由于该河段长年累月经受河水涨落冲刷等种种原因,导致挡土墙大部分常水位以下的砂浆脱离落,少数位置挡墙片石出现掏空等情况采取以下相应的处理方法修复挡土墙。(1)清除缝隙中的杂物,如淤泥、土堆、未稳固的小页脚内容石块、植物根系或其它杂物。(2)在河水常水位较低时采用 M10 水泥砂浆填缝,要求填筑砌浆时使用小工具,如铁笔、小尖铲等,将砂浆填入到缝隙中;较大的缝隙可在填入砂浆后,用铁锤打入各种大小的片石,将砂浆挤入缝中。(3)局部掏空的缝隙打入 Mu30 片石用 M10 水泥砂浆填塞。(4)所有施工面完成填充砂浆石块后,采用 1:2 水泥砂浆勾平缝。(5)平缝勾完成后,用 1:2 水泥砂浆勾凸缝。(6)挡墙填缝砂浆饱满,外观不得留有孔洞,凸缝分布美观。如遇常水位较高需要围堰时,须先清除河岸上的围护栏杆,采用汽车运土至施工河道,在堆填足够的施工用土后(按围堰面积及堆填高度计算,约需要 1500 方),用挖掘机整平、整理,调配土方;将河道自中间分开,留出 6 米的河道静宽,作为疏通河水通道;人工辅助机械插打松木桩及堆填砂袋防护围堰用土,松木桩单排间距为 0.2m,砂袋按单层堆叠,砂袋与木桩之间再夹放一张竹篱笆,防止围堰土被河水冲刷。六、施工期间河道维护措施根据顺德区勒流水利会要求:河道在施工期间必须保证河道正常疏通需要;在洪水季节必须保证河道畅通无阻,满足排涝泄洪要求。我方在保证预留 6・om 静宽疏通河道施工的同时,安排值班人员对河道进行监测,发现河道水位因围堰施工,导致河水排放不顺畅时,立即调进施工机械...
