下载后可任意编辑污、雨水管道吊装方案与污水厂及管道污水管道安全防护设施搭设方案汇编污、雨水管道吊装方案一、工程慨况工程名称:新都区北部商城万石路 B 段项目一标段工程地点:新都区斑竹园镇本段道路起点桩号为 K1+160,终点桩号为 K0+570,本段道路全长590 米,红线宽度为 40 米
设计道路按城市主干道Ⅱ级
设计年限:路面 15 年,计算行车速度 40Km/h
路面结构:沥青混凝土
本工程设有雨水、污水管道,其管径为 DN400—DN1200mm
管线位置:雨水管道距中线 14 米
管线桩号与道路桩号一致
施工准备项目部技术负责人向安装班施工员进行安全技术交底;安装施工员向所有施工人员进行安全技术交底
管材进场时配有产品合格证,管材强度符合设计要求
吊索选择:根据管道的重量选用钢丝绳直径为 12mm
管道吊装机械开挖沟槽完成后,经设计单位、地勘单位、建设单位、监理单位、施工单位进行基底验槽,符合设计要求后,开始进行管道安装
管道堆放安装管道为承插式钢筋混凝土管,管径为 dn300~dn1800,管道堆放在距离基坑或沟槽 3 米以外吊车回旋半径内,堆放场地应平整,坚实,管道采纳单层平铺堆放,堆放时管道长度方向与沟槽垂直,并用石块或砖块将管道嵌牢,防止管道滚动
吊车选用管道安装采纳车载式起重吊车吊装,管径在 dn300~dn700 时,采纳 8T 车载式起重吊车;当管径在 dn800~dn1800 时,采纳 12~16T 车载第 1 页 共 28 页下载后可任意编辑式起重吊车
人工辅助安装、调试,严格根据法律规范,设计要求进行操作施工
其吊车在吊装过程中,应用力均匀地移动,特别是在套用橡胶圈时插入承插口时管材不能倾斜,使其能较好的连接,保证不漏水、不脱落

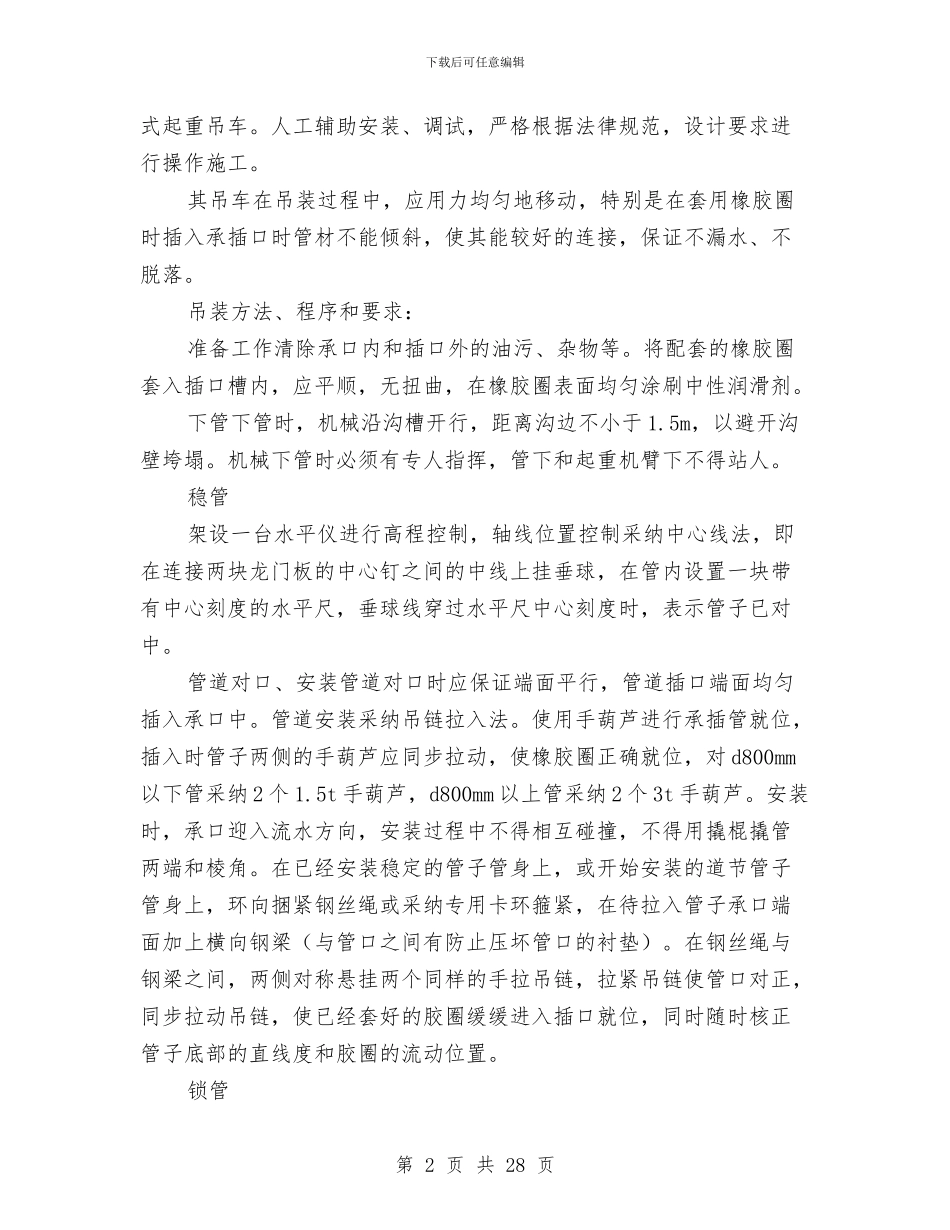

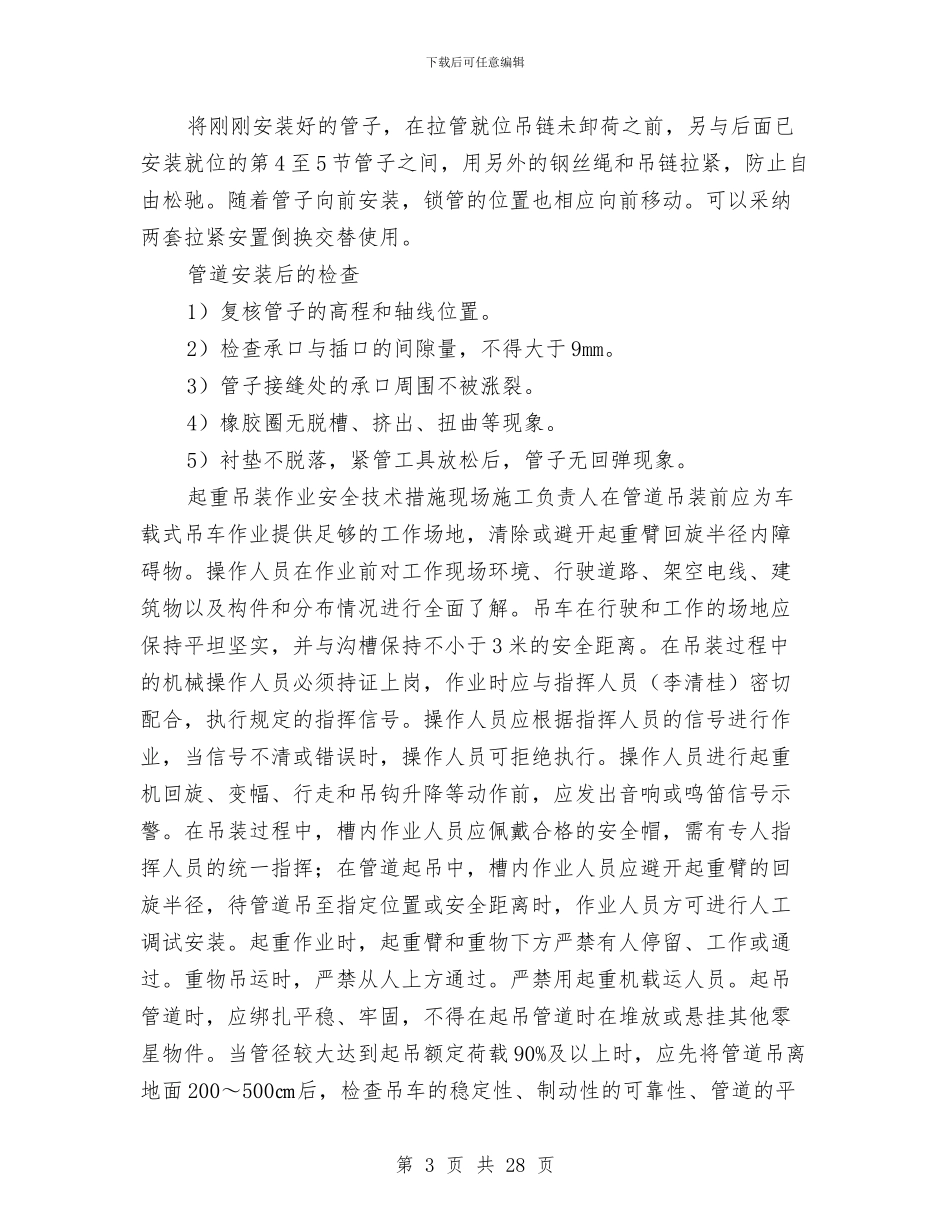

吊装方法、程序和要求:准备工作清除承口内和插口外的油污、杂物等
将配套的橡胶圈套入插口槽内,应平顺,无扭曲,在橡胶圈
