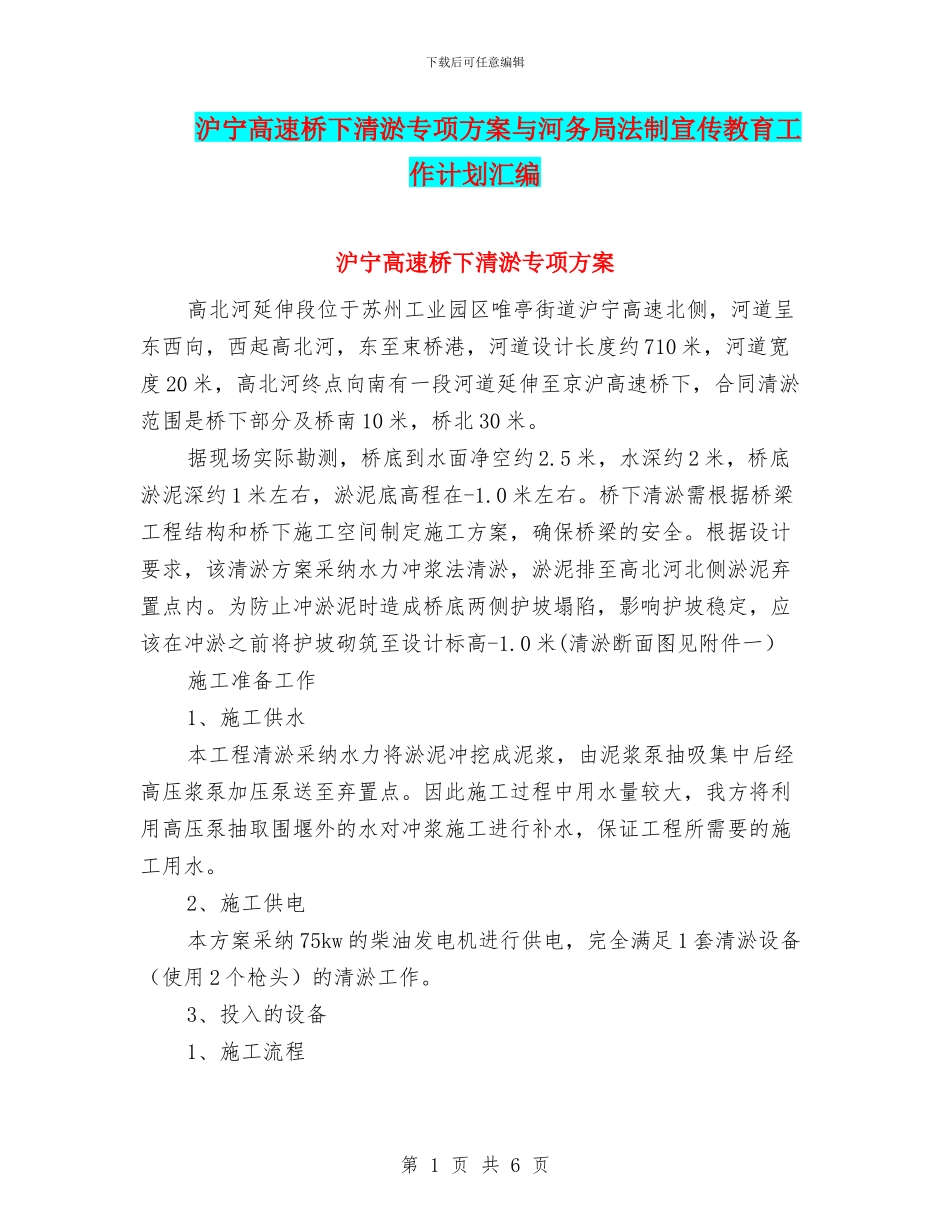

下载后可任意编辑沪宁高速桥下清淤专项方案与河务局法制宣传教育工作计划汇编沪宁高速桥下清淤专项方案高北河延伸段位于苏州工业园区唯亭街道沪宁高速北侧,河道呈东西向,西起高北河,东至束桥港,河道设计长度约 710 米,河道宽度 20 米,高北河终点向南有一段河道延伸至京沪高速桥下,合同清淤范围是桥下部分及桥南 10 米,桥北 30 米
据现场实际勘测,桥底到水面净空约 2
5 米,水深约 2 米,桥底淤泥深约 1 米左右,淤泥底高程在-1
桥下清淤需根据桥梁工程结构和桥下施工空间制定施工方案,确保桥梁的安全
根据设计要求,该清淤方案采纳水力冲浆法清淤,淤泥排至高北河北侧淤泥弃置点内
为防止冲淤泥时造成桥底两侧护坡塌陷,影响护坡稳定,应该在冲淤之前将护坡砌筑至设计标高-1
0 米(清淤断面图见附件一)施工准备工作1、施工供水本工程清淤采纳水力将淤泥冲挖成泥浆,由泥浆泵抽吸集中后经高压浆泵加压泵送至弃置点
因此施工过程中用水量较大,我方将利用高压泵抽取围堰外的水对冲浆施工进行补水,保证工程所需要的施工用水
2、施工供电本方案采纳 75kw 的柴油发电机进行供电,完全满足 1 套清淤设备(使用 2 个枪头)的清淤工作
3、投入的设备1、施工流程第 1 页 共 6 页下载后可任意编辑填筑围堰→抽水→砌筑护坡→泥浆泵清淤排至弃置点→清理建筑垃圾→渣土车外运至弃置点→河底清淤测量验收合格在桥北侧约 40 米处填筑围堰,用潜水泵将水抽至围堰北侧
抽至北侧的水可以为清淤施工进行补水
受桥下空间制约,砌筑护坡安排小挖机(工作时挖机臂高度约 3米,桥下净高 4
5 米)进行修坡、挖护坡梗,然后人工砌筑护坡
清淤初期直接用高压清水泵从围堰北侧塘中抽水,接送高压水枪进行冲挖
高压水枪冲挖下来的泥浆被固定在浮桶上的泥浆泵抽出,抽出的泥水混合物排放至高北河北侧淤泥弃置点内
由于水力冲浆清淤的泥浆
