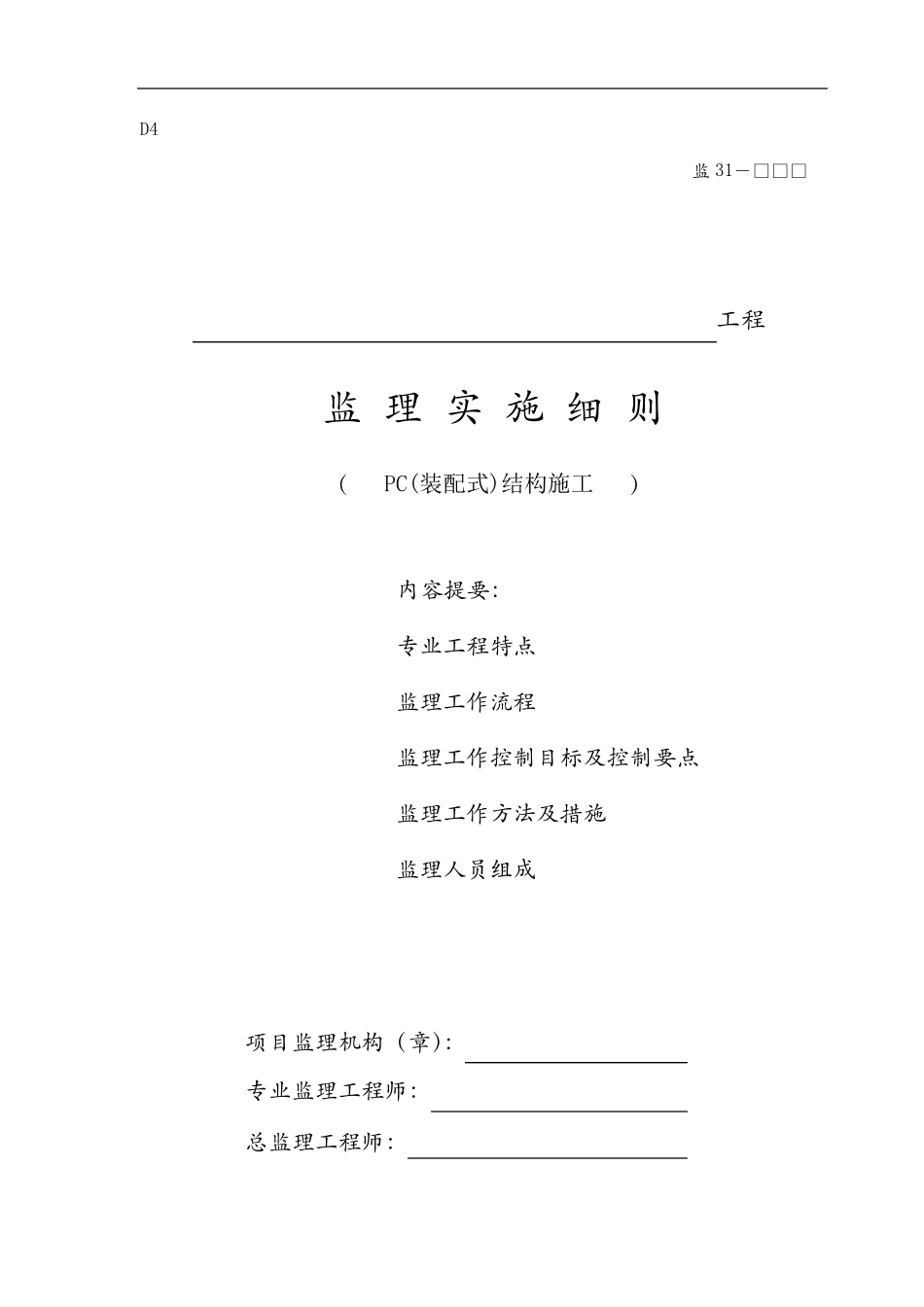

D4 监31- □ □ □ 工 程 监 理 实 施 细 则 ( PC(装配式)结构施工 ) 内 容 提 要 : 专 业 工 程 特 点 监 理 工 作 流 程 监 理 工 作 控 制 目 标 及 控 制 要 点 监 理 工 作 方 法 及 措 施 监 理 人 员 组 成 项 目 监 理 机 构 ( 章 ) : 专 业 监 理 工 程 师 : 总 监 理 工 程 师 : 日 期 : 一、 工程概况 1、 编 制 说 明 为了更好的在构件施工阶段做好监理工作,根据本工程的具体情况,结合有关规范技术标准之规定、设计文件和说明及施工组织设计,特编制本细则,作为本工程在构件安装使用阶段的具有针对性的专业监理文件
2、 参建单位 工程名称: 工程地址: 建设单位: 设计单位: 合作设计: 监理单位: 施工单位: 构件单位: 3 工程特点: 本项目建筑面积 90175
8m2,住宅为剪力墙结构,商业为框架结构,其中 1#、2#、3#、4#楼为住宅工程,17-18 层,总高 58m 和 54
其中 1-3 层为现浇混凝土结构,4 层以上,外墙为装配式结构(PC)安装,外墙 PC 参与结构受力,阳台、楼梯、设备平台等也为预制装配式构件
外墙为面砖装饰面,采用预制构件厂反打施工
工程难点,我工地实施精细化管理,每个施工细节都要提前策划,施工专项方案必须提前完成,所有预埋件、预留孔都要在工厂 PC 加工时定位准确,没有遗漏
因外墙为面砖,对外脚手架有特殊要求,一般脚手架不能满 足 要求
项目追 求无 外架施工,即 为工具式脚手架
本脚手架要经 专家 评 审
本工程的难点主 要体现在: 1)、所有方案策划必须前置 ,对 PC 构件进 行 深 化设计,充 分 体现精细化; 2)、工厂 PC 加工的质 量 控 制; 3)、PC 的吊 装策划,现场 平面布 置 ; 4)、吊 装过 程人 的不
