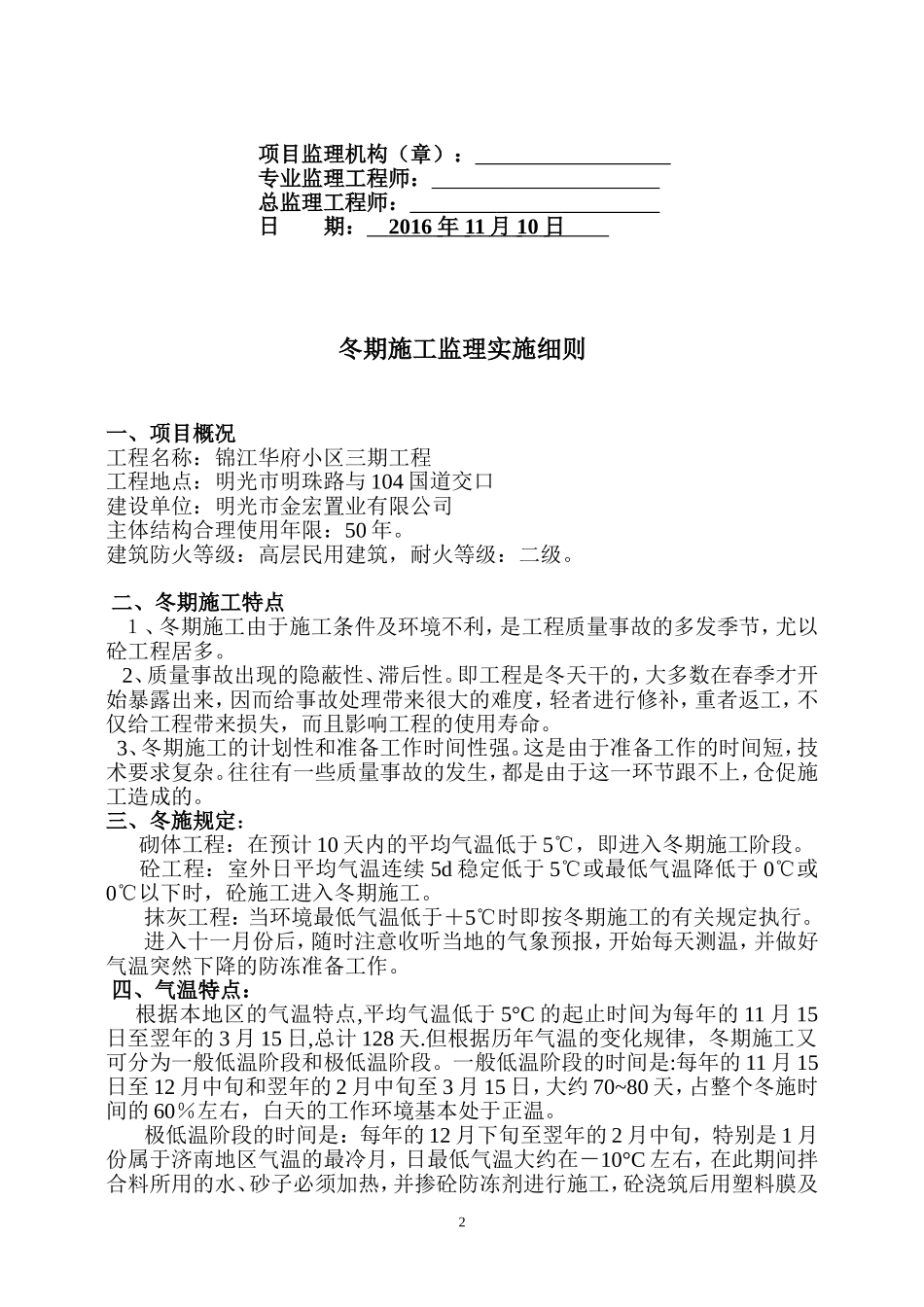

明光市国强民府小区1#-6#楼、S3商业冬季施工监理实施细则1项目监理机构(章):专业监理工程师:总监理工程师:日期:2016年11月10日冬期施工监理实施细则一、项目概况工程名称:锦江华府小区三期工程工程地点:明光市明珠路与104国道交口建设单位:明光市金宏置业有限公司主体结构合理使用年限:50年
建筑防火等级:高层民用建筑,耐火等级:二级
二、冬期施工特点1、冬期施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程居多
2、质量事故出现的隐蔽性、滞后性
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者返工,不仅给工程带来损失,而且影响工程的使用寿命
3、冬期施工的计划性和准备工作时间性强
这是由于准备工作的时间短,技术要求复杂
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的
三、冬施规定:砌体工程:在预计10天内的平均气温低于5℃,即进入冬期施工阶段
砼工程:室外日平均气温连续5d稳定低于5℃或最低气温降低于0℃或0℃以下时,砼施工进入冬期施工
抹灰工程:当环境最低气温低于+5℃时即按冬期施工的有关规定执行
进入十一月份后,随时注意收听当地的气象预报,开始每天测温,并做好气温突然下降的防冻准备工作
四、气温特点:根据本地区的气温特点,平均气温低于5°C的起止时间为每年的11月15日至翌年的3月15日,总计128天
但根据历年气温的变化规律,冬期施工又可分为一般低温阶段和极低温阶段
一般低温阶段的时间是:每年的11月15日至12月中旬和翌年的2月中旬至3月15日,大约70~80天,占整个冬施时间的60%左右,白天的工作环境基本处于正温
极低温阶段的时间是:每年的12月下旬至翌年的2月中旬,特别是1月份属于济南地区气温的最冷月,日最低气温大约在-10°C左右,在此期间拌合料所用的水、砂子必须加热,并
