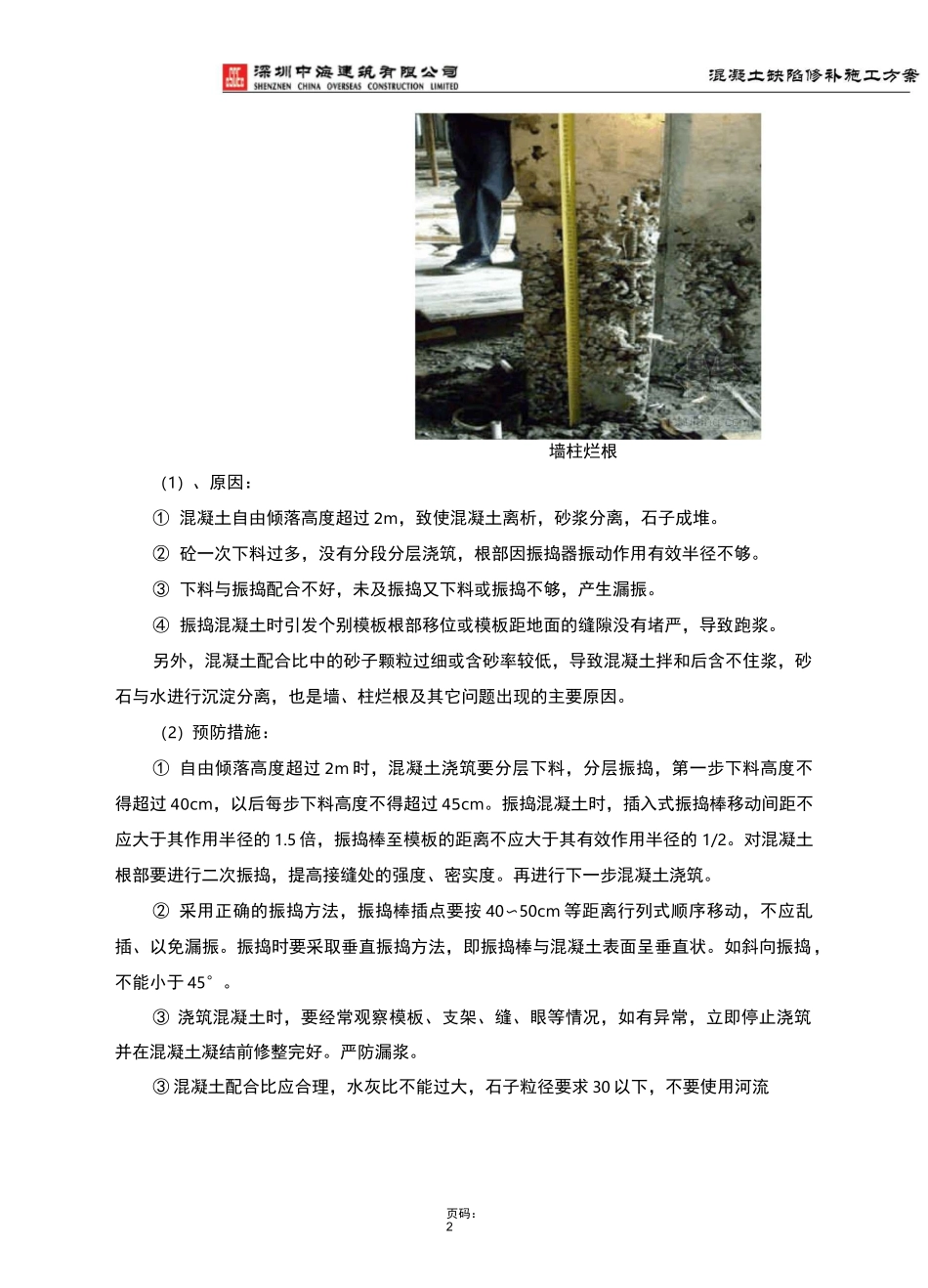

句容市人民医院异地新建项目编制人:审核人审批人:梁圳中混運筑肴限公司SHENZNENCHINAOVERSEASCONSTRUCTIONLIMITED编制日期:2019 年 5 月 4 日混凝土缺陷修补施工方案琛圳中诲罐孰宥咀公目SKMINENCHINAVHBEMCOr^TtUCIIONUMlTtD混凝土缺陷修补施工方案页码:3页码:2墙柱烂根(1)、原因:① 混凝土自由倾落高度超过 2m,致使混凝土离析,砂浆分离,石子成堆。② 砼一次下料过多,没有分段分层浇筑,根部因振捣器振动作用有效半径不够。③ 下料与振捣配合不好,未及振捣又下料或振捣不够,产生漏振。④ 振捣混凝土时引发个别模板根部移位或模板距地面的缝隙没有堵严,导致跑浆。另外,混凝土配合比中的砂子颗粒过细或含砂率较低,导致混凝土拌和后含不住浆,砂石与水进行沉淀分离,也是墙、柱烂根及其它问题出现的主要原因。(2)预防措施:① 自由倾落高度超过 2m 时,混凝土浇筑要分层下料,分层振捣,第一步下料高度不得超过 40cm,以后每步下料高度不得超过 45cm。振捣混凝土时,插入式振捣棒移动间距不应大于其作用半径的 1.5 倍,振捣棒至模板的距离不应大于其有效作用半径的 1/2。对混凝土根部要进行二次振捣,提高接缝处的强度、密实度。再进行下一步混凝土浇筑。② 采用正确的振捣方法,振捣棒插点要按 40〜50cm 等距离行列式顺序移动,不应乱插、以免漏振。振捣时要采取垂直振捣方法,即振捣棒与混凝土表面呈垂直状。如斜向振捣,不能小于 45°。③ 浇筑混凝土时,要经常观察模板、支架、缝、眼等情况,如有异常,立即停止浇筑并在混凝土凝结前修整完好。严防漏浆。③ 混凝土配合比应合理,水灰比不能过大,石子粒径要求 30 以下,不要使用河流汙 5 海三筑衣严 0.弓混凝土缺陷修补施工方案页码:3混凝土缺陷修补施工方案CHIIMAo亚鹉 ggjgjgjgjgjjii鶴 i“D页码:4牛乳土筑衣朕公勺混凝土缺陷修补施工方案页码:5卑 MF 沌迂筑我狂公它混凝土缺陷修补施工方案列 E痕離 HCHIIMA0亚棉鶴$GJwytU口 IONLIFTED页码:6躱圳中诲罐孰宥咀公目SKMZNENCHINAOTHSEMCartiltUCTIONUMlTtD混凝土缺陷修补施工方案页码:73 二-E 沐比氓丁联混凝土缺陷修补施工方案3HE痕 NEIMCHIMA灼祸加匕口 IONilMTED页码:8露筋(1)原因分析:① 砼浇注振捣时,钢筋垫块移位或垫块太少甚至漏放,钢筋紧贴模板。② 钢筋砼结构断面较小,钢筋过密,如遇粒径大碎石卡在钢筋上,砼水泥浆不能充满钢筋周围。③ 因配合比不当砼产...
