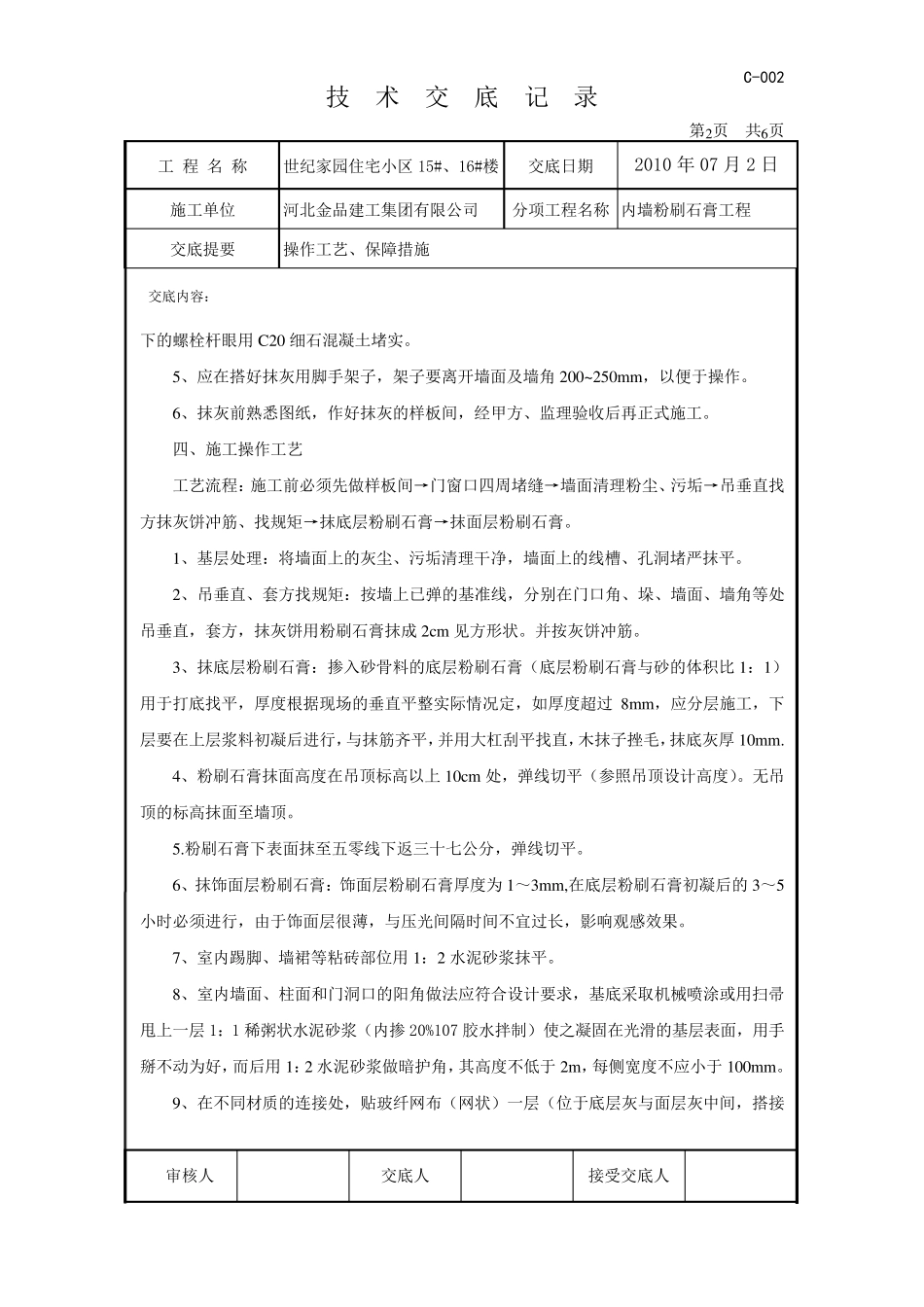

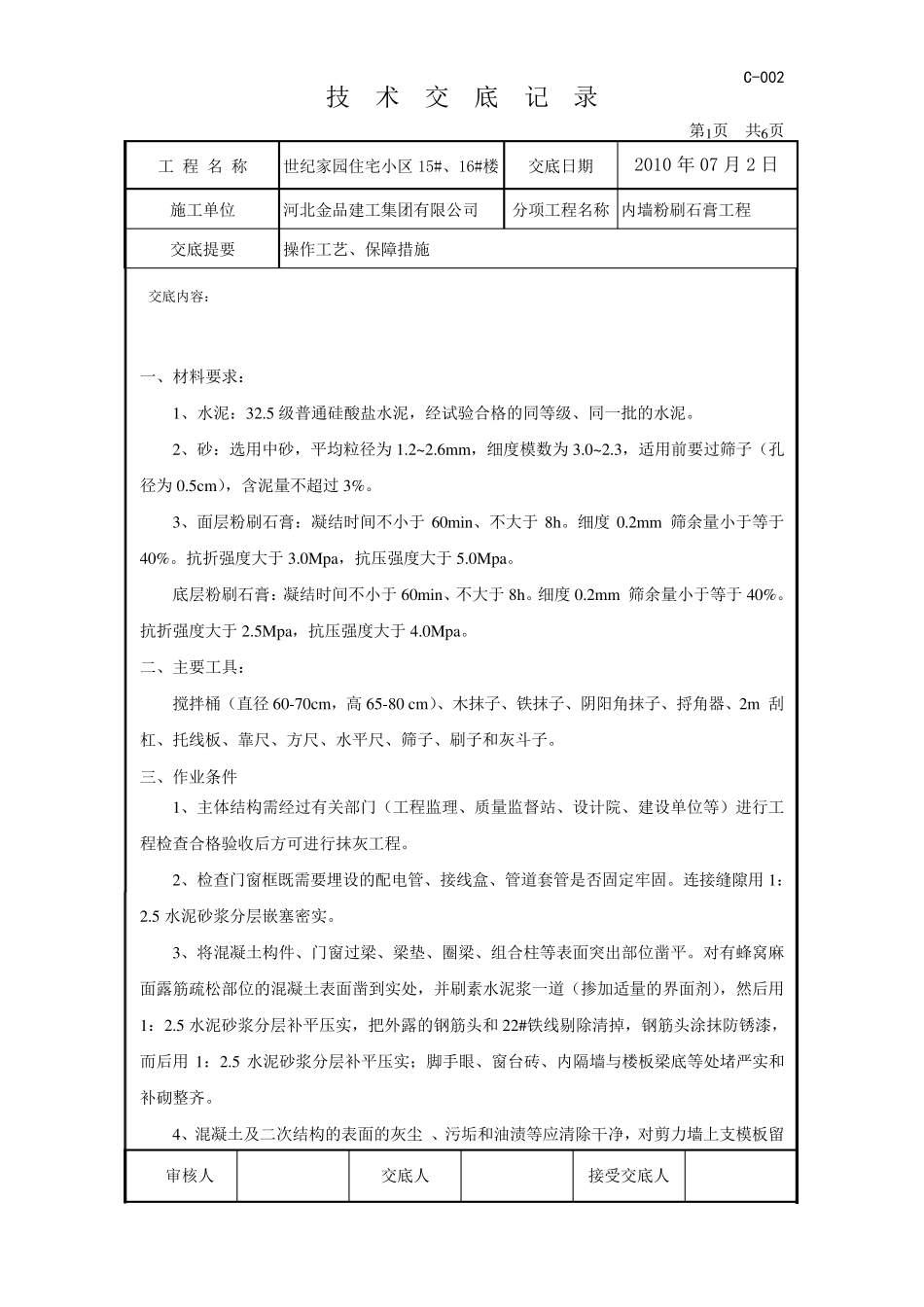

C-002 技 术 交 底 记 录 第1页 共6页 工 程 名 称 世纪家园住宅小区15#、16#楼 交底日期 2010 年07 月2 日 施工单位 河北金品建工集团有限公司 分项工程名称 内墙粉刷石膏工程 交底提要 操作工艺、保障措施 交底内容: 审核人 交底人 接受交底人 一、材料要求: 1、水泥:32
5 级普通硅酸盐水泥,经试验合格的同等级、同一批的水泥
2、砂:选用中砂,平均粒径为1
6mm,细度模数为3
3,适用前要过筛子(孔径为0
5cm),含泥量不超过3%
3、面层粉刷石膏:凝结时间不小于60min、不大于8h
2mm 筛余量小于等于40%
抗折强度大于3
0Mpa,抗压强度大于5
底层粉刷石膏:凝结时间不小于60min、不大于8h
2mm 筛余量小于等于40%
抗折强度大于2
5Mpa,抗压强度大于4
二、主要工具: 搅拌桶(直径60-70cm,高65-80 cm)、木抹子、铁抹子、阴阳角抹子、捋角器、2m 刮杠、托线板、靠尺、方尺、水平尺、筛子、刷子和灰斗子
三、作业条件 1、主体结构需经过有关部门(工程监理、质量监督站、设计院、建设单位等)进行工程检查合格验收后方可进行抹灰工程
2、检查门窗框既需要埋设的配电管、接线盒、管道套管是否固定牢固
连接缝隙用1:2
5 水泥砂浆分层嵌塞密实
3、将混凝土构件、门窗过梁、梁垫、圈梁、组合柱等表面突出部位凿平
对有蜂窝麻面露筋疏松部位的混凝土表面凿到实处,并刷素水泥浆一道(掺加适量的界面剂),然后用1:2
5 水泥砂浆分层补平压实,把外露的钢筋头和22#铁线剔除清掉,钢筋头涂抹防锈漆,而后用1:2
5 水泥砂浆分层补平压实;脚手眼、窗台砖、内隔墙与楼板梁底等处堵严实和补砌整齐
4、混凝土及二次结构的表面的灰尘 、污垢和油渍等应清除干净,对剪力墙上
