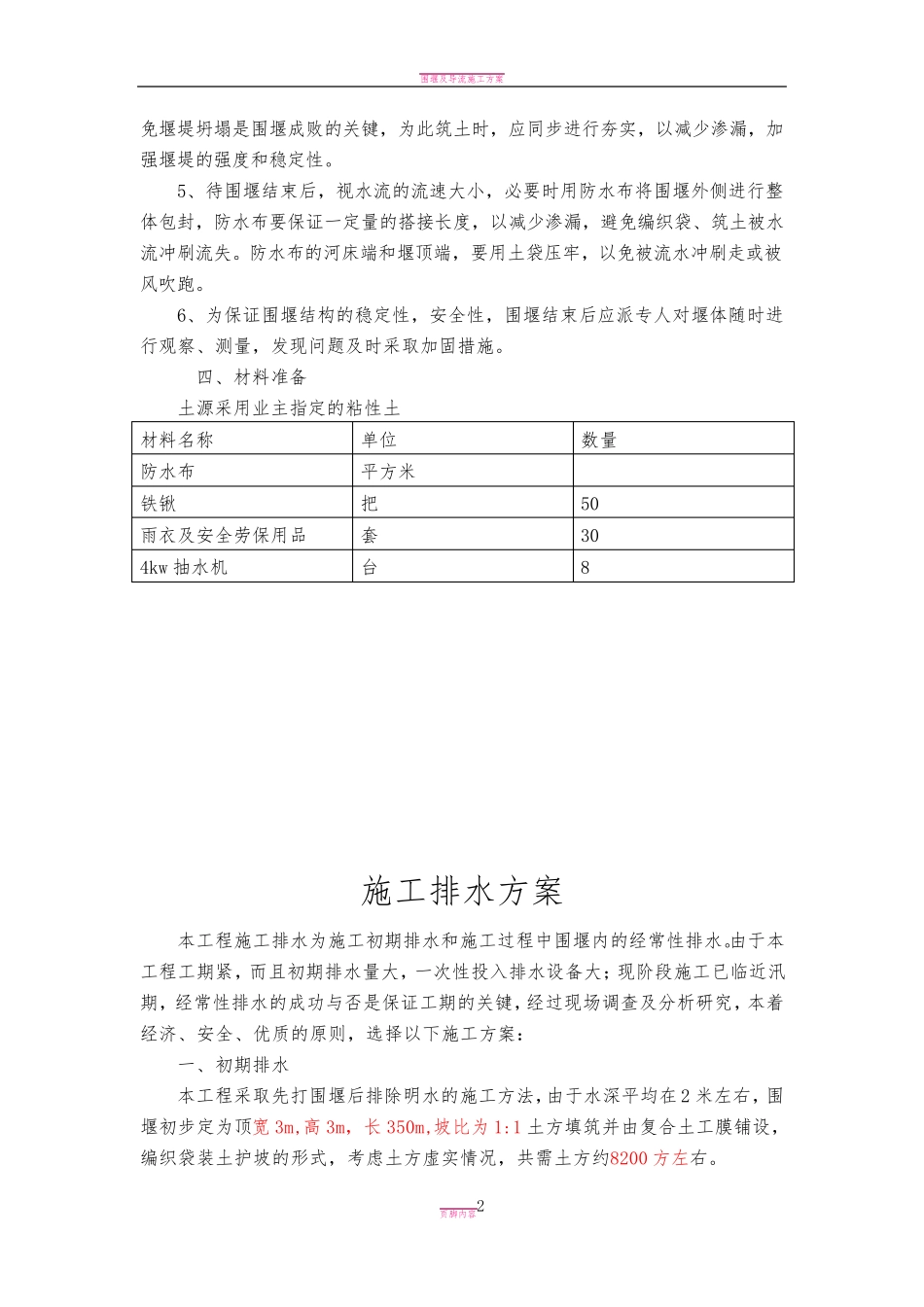

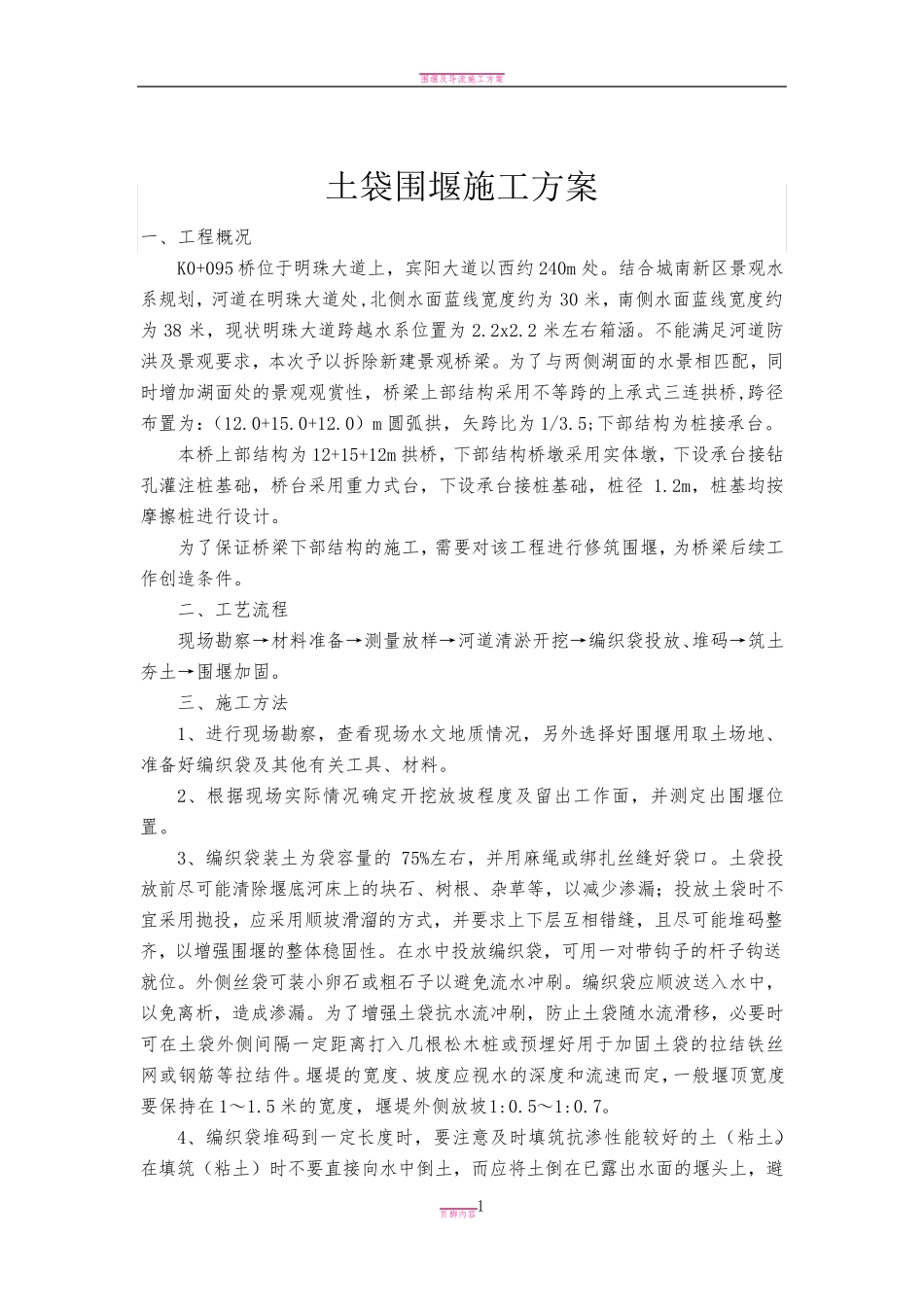

围堰及导流施工方案�页脚内容1 土袋围堰施工方案 一、工程概况 K0+095 桥位于明珠大道上,宾阳大道以西约240m 处
结合城南新区景观水系规划,河道在明珠大道处,北侧水面蓝线宽度约为30 米,南侧水面蓝线宽度约为38 米,现状明珠大道跨越水系位置为2
2 米左右箱涵
不能满足河道防洪及景观要求,本次予以拆除新建景观桥梁
为了与两侧湖面的水景相匹配,同时增加湖面处的景观观赏性,桥梁上部结构采用不等跨的上承式三连拱桥,跨径布置为:(12
0)m 圆弧拱,矢跨比为1/3
5;下部结构为桩接承台
本桥上部结构为12+15+12m 拱桥,下部结构桥墩采用实体墩,下设承台接钻孔灌注桩基础,桥台采用重力式台,下设承台接桩基础,桩径1
2m,桩基均按摩擦桩进行设计
为了保证桥梁下部结构的施工,需要对该工程进行修筑围堰,为桥梁后续工作创造条件
二、工艺流程 现场勘察→材料准备→测量放样→河道清淤开挖→编织袋投放、堆码→筑土夯土→围堰加固
三、施工方法 1、进行现场勘察,查看现场水文地质情况,另外选择好围堰用取土场地、准备好编织袋及其他有关工具、材料
2、根据现场实际情况确定开挖放坡程度及留出工作面,并测定出围堰位置
3、编织袋装土为袋容量的75%左右,并用麻绳或绑扎丝缝好袋口
土袋投放前尽可能清除堰底河床上的块石、树根、杂草等,以减少渗漏;投放土袋时不宜采用抛投,应采用顺坡滑溜的方式,并要求上下层互相错缝,且尽可能堆码整齐,以增强围堰的整体稳固性
在水中投放编织袋,可用一对带钩子的杆子钩送就位
外侧丝袋可装小卵石或粗石子以避免流水冲刷
编织袋应顺波送入水中,以免离析,造成渗漏
为了增强土袋抗水流冲刷,防止土袋随水流滑移,必要时可在土袋外侧间隔一定距离打入几根松木桩或预埋好用于加固土袋的拉结铁丝网或钢筋等拉结件
堰堤的宽度、坡度应视水的深度和流速而
