技术交底记录 编号: 工程名称 建设单位 监理单位 施工单位 交底部位 地下室回顶 交底地点 施工现场 交底人签字 交底日期 交底内容: 一、适用范围 适用于“地下室顶板回顶施工”
地下室顶板堆放材料,当荷载不大于22
6KN/㎡情况下,不需要回顶,当消防车道需要作为主楼后期材料的运输通道及顶板堆放荷载大于22
6KN/㎡(每平米2
26t)和消防车道在未覆土情况下行车时,需按此交底进行地下室回顶
二、施工准备 1、材料及机具 木方、钢管、扣件、U托、锤子、单头扳手、活动扳手、水平尺、钢卷尺、力矩扳手 三、地下室楼板回顶体系搭设施工 3
1 搭设步骤 拆除清理原有模板支撑体系→放线排杆→铺设垫板→搭设扫地杆及立杆→搭设横杆→搭设U 型托进行回顶支撑→搭设内部剪刀撑→搭设外围剪刀撑→在支撑架周围挂警示带 3
2 搭设方法 1、原有顶板支撑体系如是按立杆纵横距900×900 搭设,则不用拆除
2、放线排杆 根据材料堆场和行车位置,搭设面积和堆放场地面积或行车面积相同
3、铺设垫板 地面清理无杂物,垫板按照放线进行铺设100*100*15mm 多层板、平稳顺直,保证架体稳定

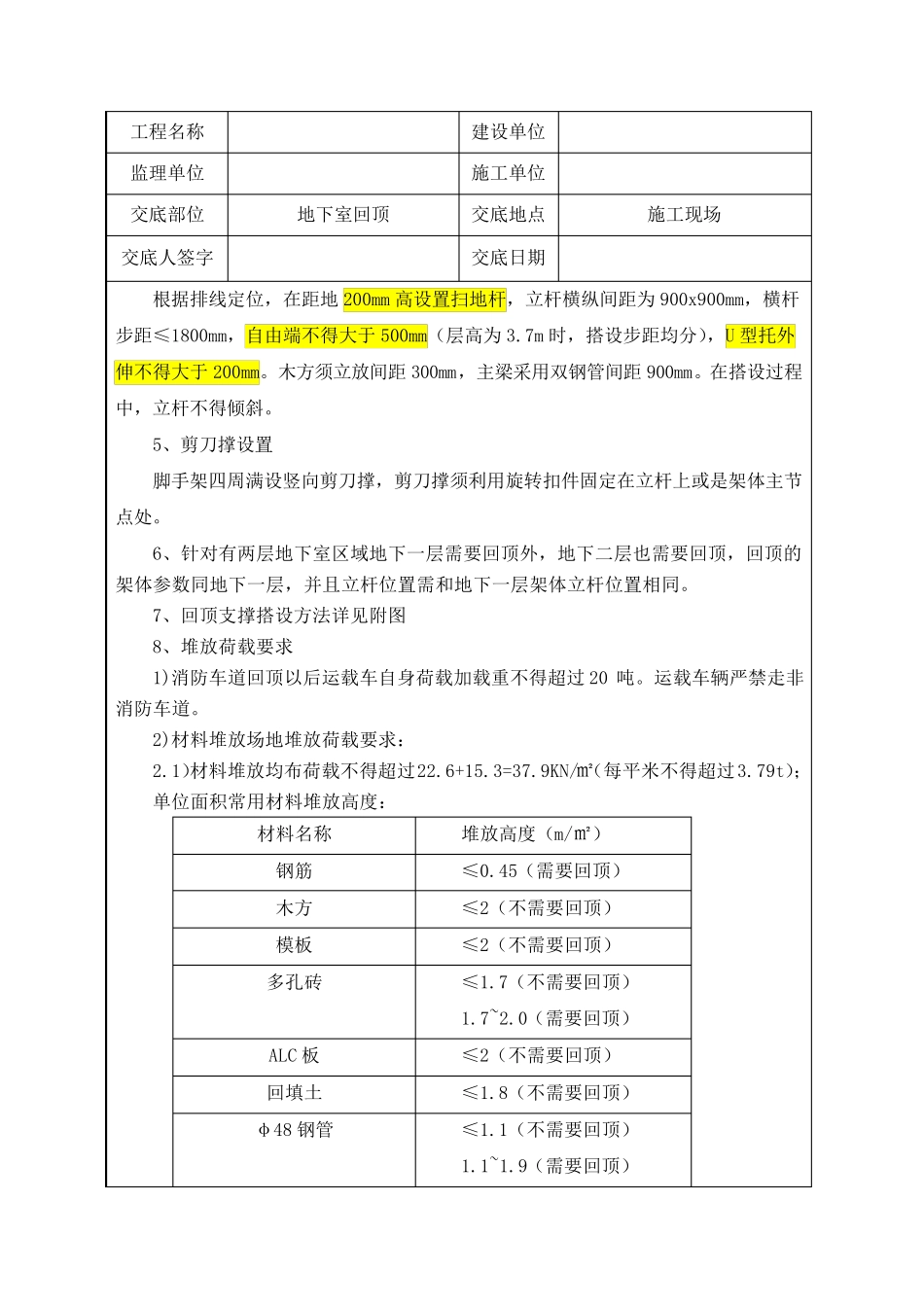

4、支撑架体搭设 工程名称 建设单位 监理单位 施工单位 交底部位 地下室回顶 交底地点 施工现场 交底人签字 交底日期 根据排线定位,在距地200mm 高设置扫地杆,立杆横纵间距为900x900mm,横杆步距≤1800mm,自由端不得大于500mm(层高为3
7m 时,搭设步距均分),U 型托外伸不得大于200mm
木方须立放间距300mm,主梁采用双钢管间距900mm
在搭设过程中,立杆不得倾斜
5、剪刀撑设置 脚手架四周满设竖向剪刀撑,剪刀撑须利用旋转扣件固定在立杆上或是架体主节点处
6、针对有两层地下室区域地下一层需要回顶外,地下二层也需要回顶,回顶的架体参数同地下一层,并且立杆位置需和
