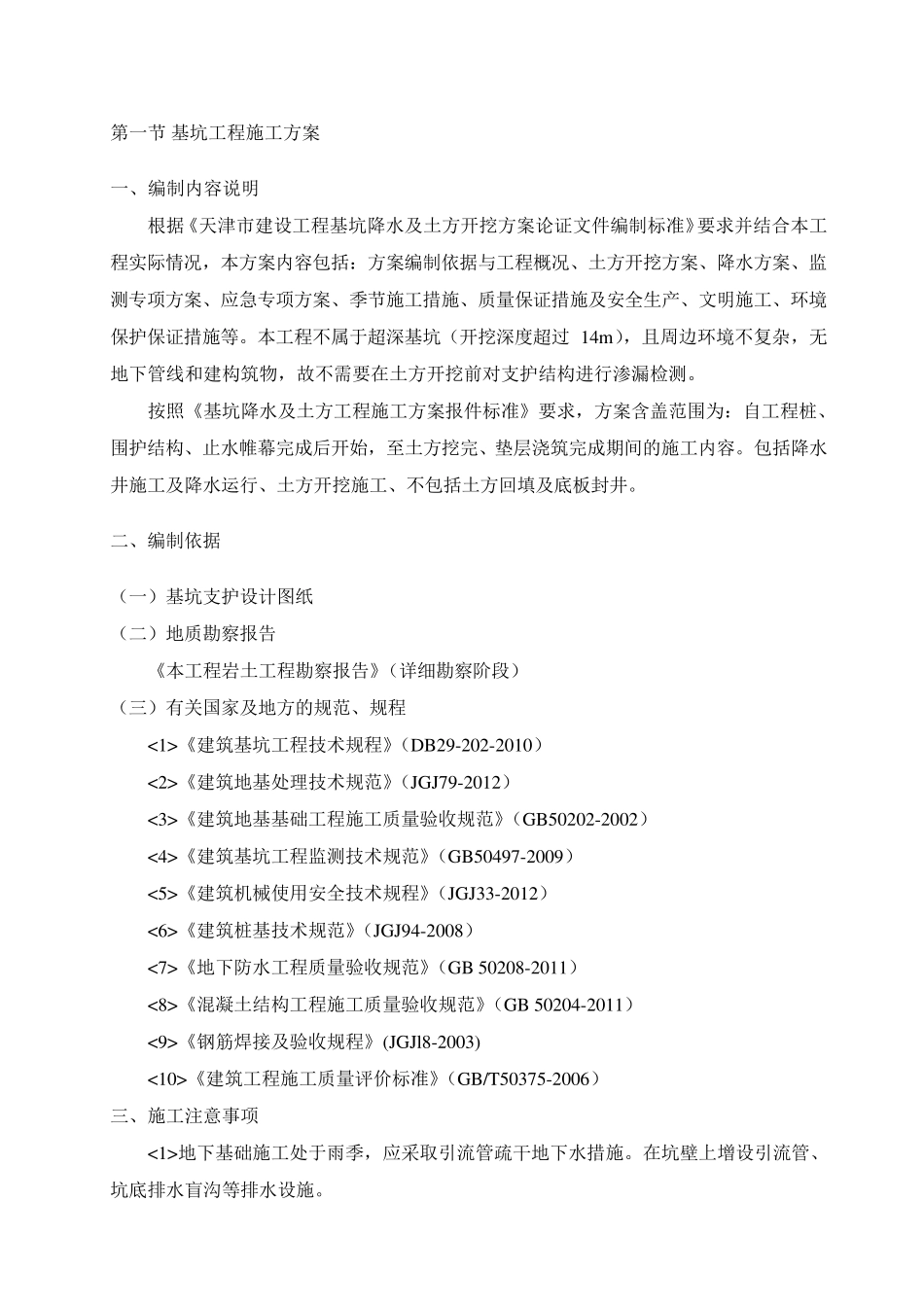

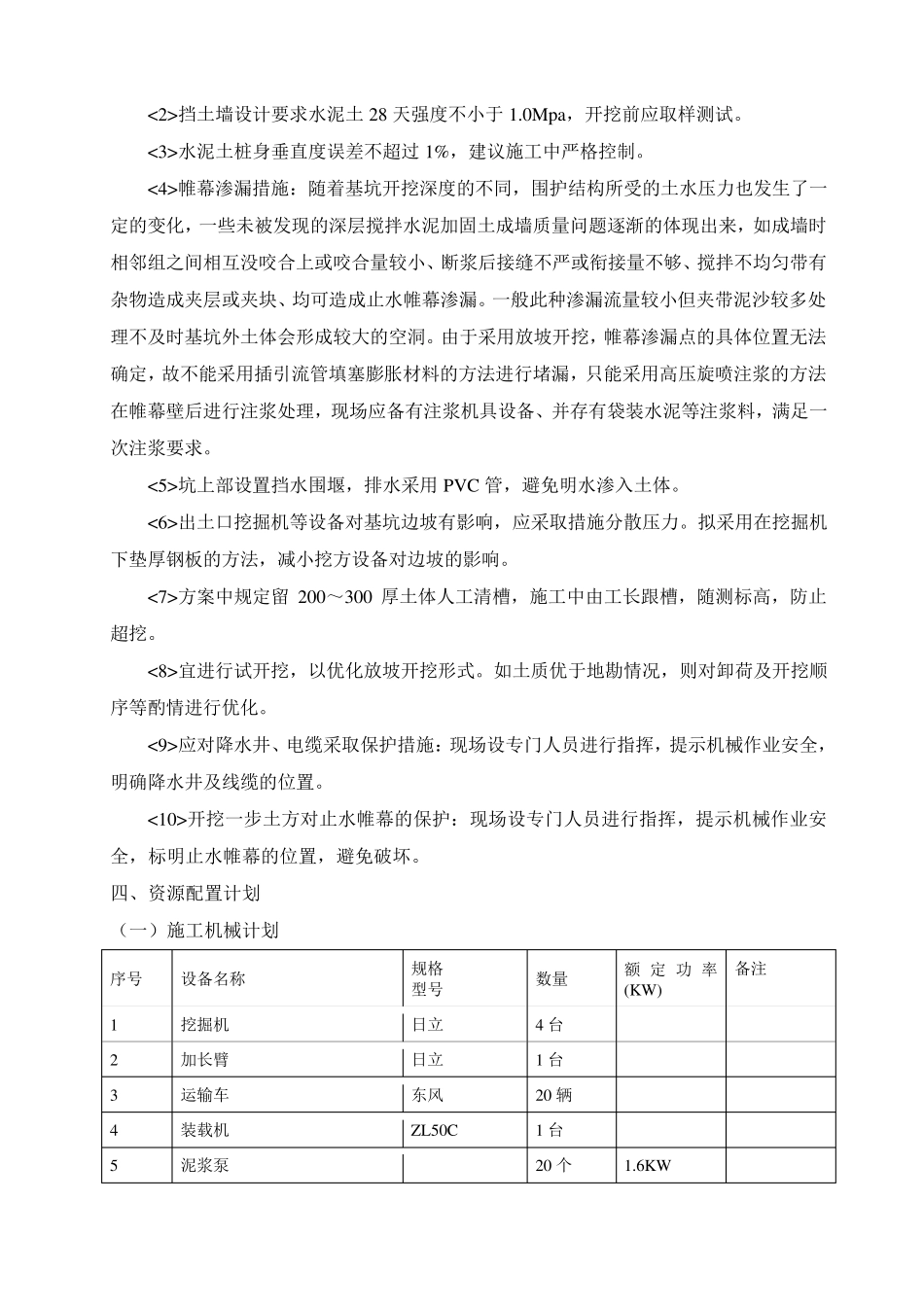

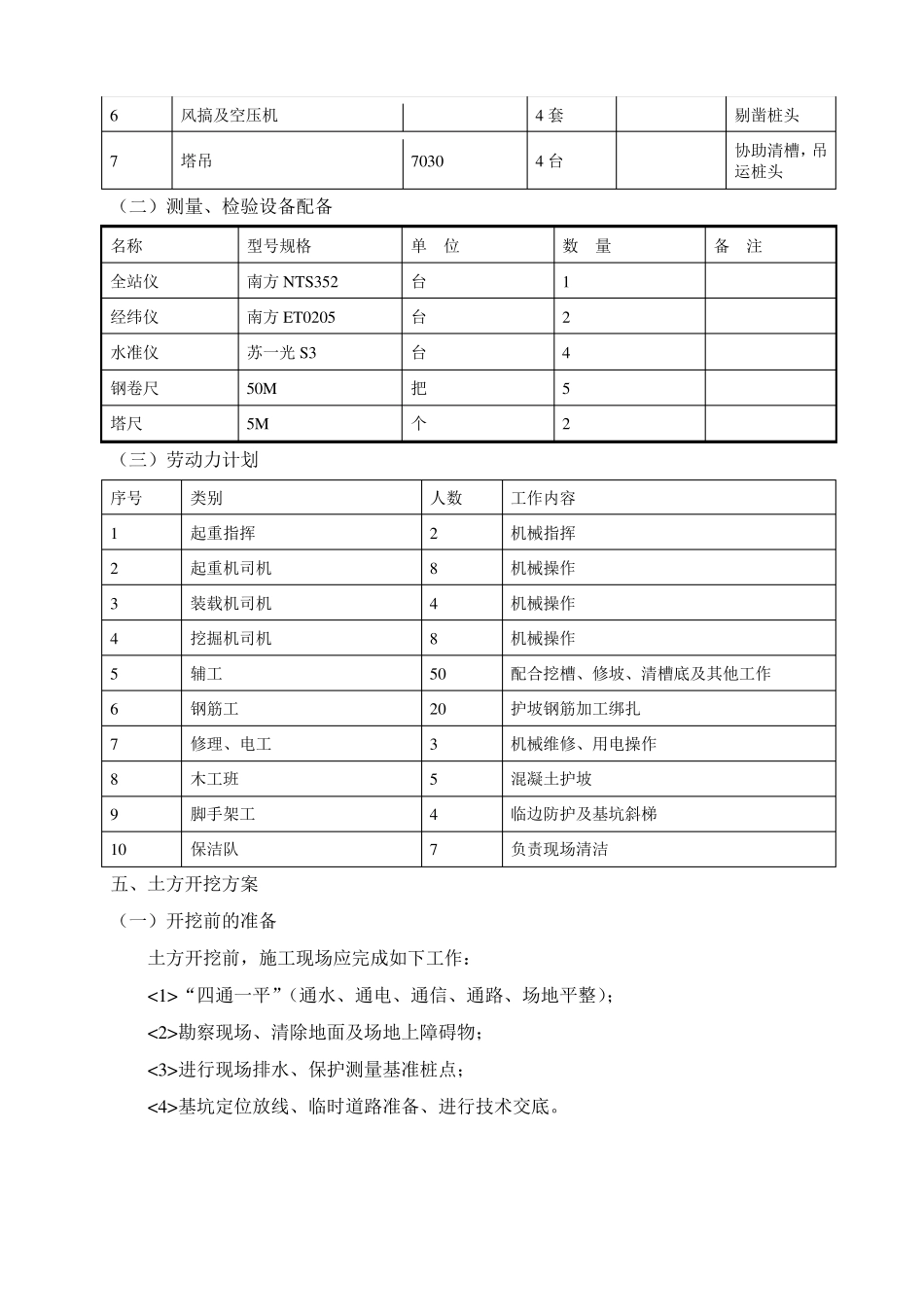

第一节 基坑工程施工方案 一、编制内容说明 根据《天津市建设工程基坑降水及土方开挖方案论证文件编制标准》要求并结合本工程实际情况,本方案内容包括:方案编制依据与工程概况、土方开挖方案、降水方案、监测专项方案、应急专项方案、季节施工措施、质量保证措施及安全生产、文明施工、环境保护保证措施等
本工程不属于超深基坑(开挖深度超过14m),且周边环境不复杂,无地下管线和建构筑物,故不需要在土方开挖前对支护结构进行渗漏检测
按照《基坑降水及土方工程施工方案报件标准》要求,方案含盖范围为:自工程桩、围护结构、止水帷幕完成后开始,至土方挖完、垫层浇筑完成期间的施工内容
包括降水井施工及降水运行、土方开挖施工、不包括土方回填及底板封井
二、编制依据 (一)基坑支护设计图纸 (二)地质勘察报告 《本工程岩土工程勘察报告》(详细勘察阶段) (三)有关国家及地方的规范、规程 《建筑基坑工程技术规程》(DB29-202-2010) 《建筑地基处理技术规范》(JGJ79-2012) 《建筑地基基础工程施工质量验收规范》(GB50202-2002) 《建筑基坑工程监测技术规范》(GB50497-2009) 《建筑机械使用安全技术规程》(JGJ33-2012) 《建筑桩基技术规范》(JGJ94-2008) 《地下防水工程质量验收规范》(GB 50208-2011) 《混凝土结构工程施工质量验收规范》(GB 50204-2011) 《钢筋焊接及验收规程》(JGJl8-2003) 《建筑工程施工质量评价标准》(GB/T50375-2006) 三、施工注意事项 地下基础施工处于雨季,应采取引流管疏干地下水措施
在坑壁上增设引流管、坑底排水盲沟等排水设施
挡土墙设计要求水泥土28 天强度不小于1
0Mpa,开挖前应取样测试
水泥土桩身垂直度误差不超过1%,建议施工中严格控制
帷幕渗漏措施:随着基坑开挖
