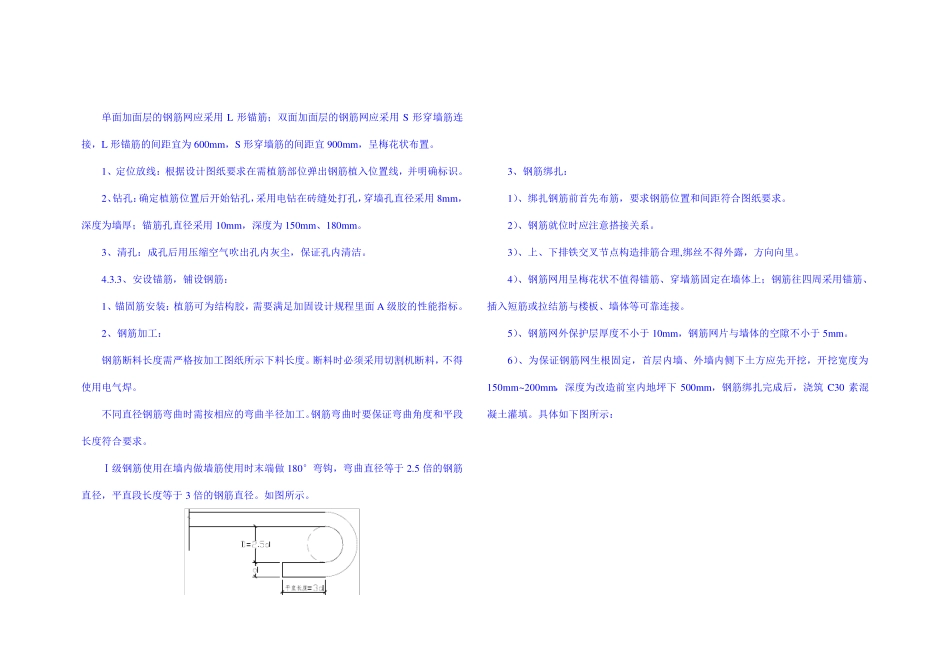

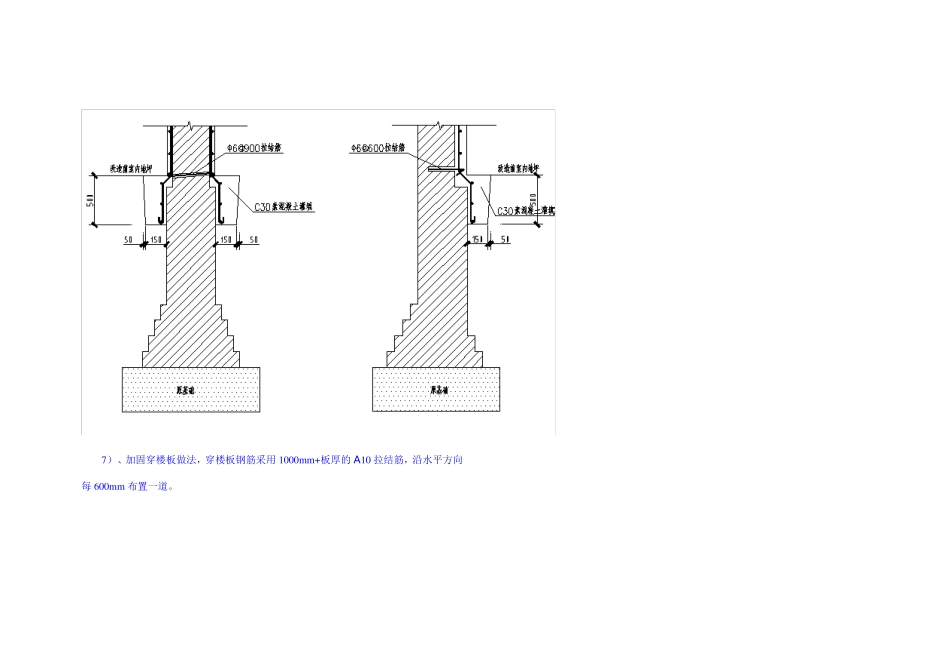

四、墙体加固施工工艺技术 4
1、墙体加固工艺概况 墙体加固采用钢筋网砂浆面层加固,本次加固工程采用砂浆为:改性丁苯类Ⅱ级双组份聚合物砂浆,钢筋直径宜为6mm,间距300mm
根据图纸要求本次墙体加固的范围包括:一层所有内墙双向加固,外墙内侧加固,包括走廊墙体加固;二层所有内墙双向加固,外墙内侧加固,部分走廊墙体加固;三层内墙单侧加固,外墙内侧加固,不包括走廊墙体加固;伸缩缝位置加固;楼梯间加固
具体位置参照设计图纸
2、墙体加固工艺顺序 整体施工顺序按照一层、二层、三层由下至上的施工顺序进行加固,根据现场实际条件,先行对二层墙面进行清底、钻孔、钢筋进行绑扎,一层具备施工条件后在进行墙面清底、钻孔、绑扎钢筋,最后进行三层墙面清底、钻孔、钢筋绑扎;喷射聚合物砂浆由一层、二层、三层由下向上进行喷射
墙体加固施工工艺顺序:原墙面清底——钻孔并用水冲刷——安设锚筋,铺设钢筋——浇水湿润墙面——逐层喷射聚合物砂浆——结硬后进行养护——装饰施工
3、墙体加固工艺要求 4
1、原墙面清底: 1、保证加固层与原墙面可靠粘结,对原墙有损坏或酥碱较严重的部位,应先进行局部拆砌重砌、修补,修补采用1:3 水泥砂浆; 砌体砖墙开裂处理要求:对已开裂墙体,可以采用压力灌浆修补,对砌筑砂浆饱满度差且砌筑砂浆强度等级偏低的墙体,可用满墙灌浆加固; 对墙面原有强度较低、粘结不牢的粉饰层、光滑的面砖或石料饰面层等必须铲除,并用钢丝刷和压力水刷洗干净,对粘结良好无空膨的原有水泥砂浆粉饰层可不铲除,但应凿毛,并将表面油污等刷洗干净
2、原墙面新开洞口,原洞口封堵,门窗洞口改造完成
原墙面新开洞口做法: 对洞边砖墙进行留搓切割,浇筑80mm 宽的竖向混凝土带和过梁;80mm 宽的竖向混凝土带作为构造柱使用,主筋为3C12 的钢筋,分布筋为A8@200
原洞口封堵:先对洞口砖墙留搓切割;在
