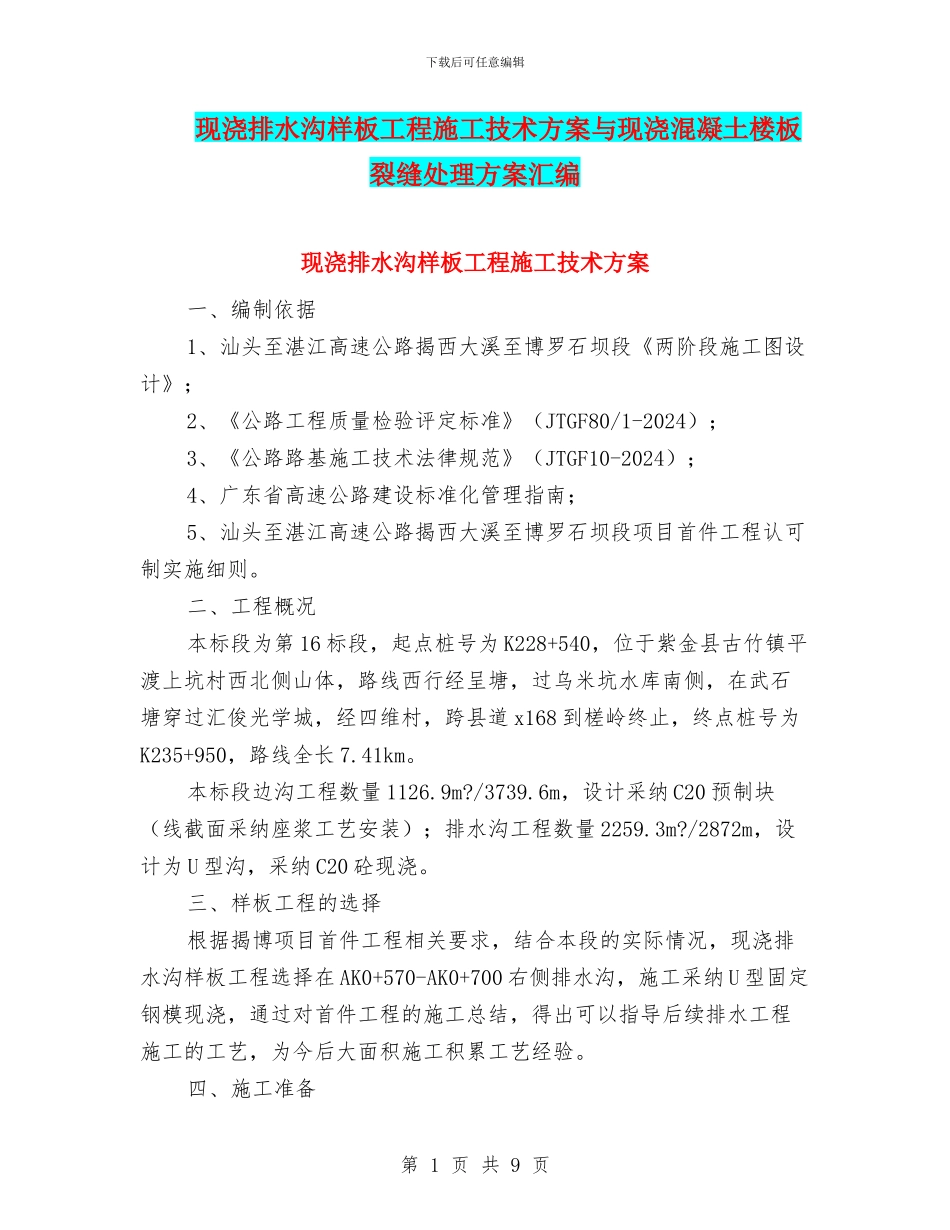

下载后可任意编辑现浇排水沟样板工程施工技术方案与现浇混凝土楼板裂缝处理方案汇编现浇排水沟样板工程施工技术方案一、编制依据1、汕头至湛江高速公路揭西大溪至博罗石坝段《两阶段施工图设计》;2、《公路工程质量检验评定标准》(JTGF80/1-2024);3、《公路路基施工技术法律规范》(JTGF10-2024);4、广东省高速公路建设标准化管理指南;5、汕头至湛江高速公路揭西大溪至博罗石坝段项目首件工程认可制实施细则
二、工程概况本标段为第 16 标段,起点桩号为 K228+540,位于紫金县古竹镇平渡上坑村西北侧山体,路线西行经呈塘,过乌米坑水库南侧,在武石塘穿过汇俊光学城,经四维村,跨县道 x168 到槎岭终止,终点桩号为K235+950,路线全长 7
本标段边沟工程数量 1126
6m,设计采纳 C20 预制块(线截面采纳座浆工艺安装);排水沟工程数量 2259
/2872m,设计为 U 型沟,采纳 C20 砼现浇
三、样板工程的选择根据揭博项目首件工程相关要求,结合本段的实际情况,现浇排水沟样板工程选择在 AK0+570-AK0+700 右侧排水沟,施工采纳 U 型固定钢模现浇,通过对首件工程的施工总结,得出可以指导后续排水工程施工的工艺,为今后大面积施工积累工艺经验

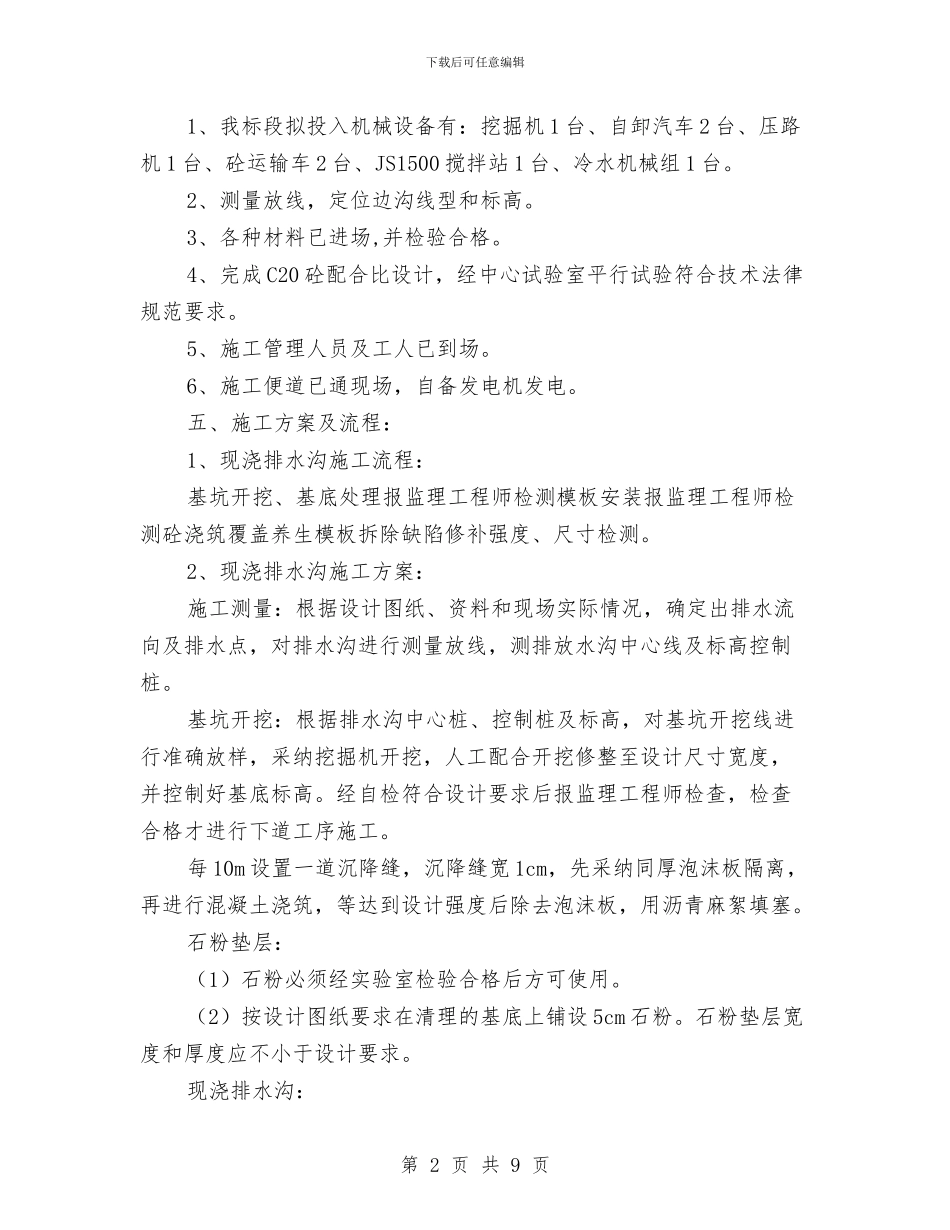

四、施工准备第 1 页 共 9 页下载后可任意编辑1、我标段拟投入机械设备有:挖掘机 1 台、自卸汽车 2 台、压路机 1 台、砼运输车 2 台、JS1500 搅拌站 1 台、冷水机械组 1 台
2、测量放线,定位边沟线型和标高
3、各种材料已进场,并检验合格
4、完成 C20 砼配合比设计,经中心试验室平行试验符合技术法律规范要求
5、施工管理人员及工人已到场
6、施工便道已通现场,自备发电机发电
五、施工方案及流程:1、现浇排水沟施工流程:基坑开挖、基底处理报监理工程师
