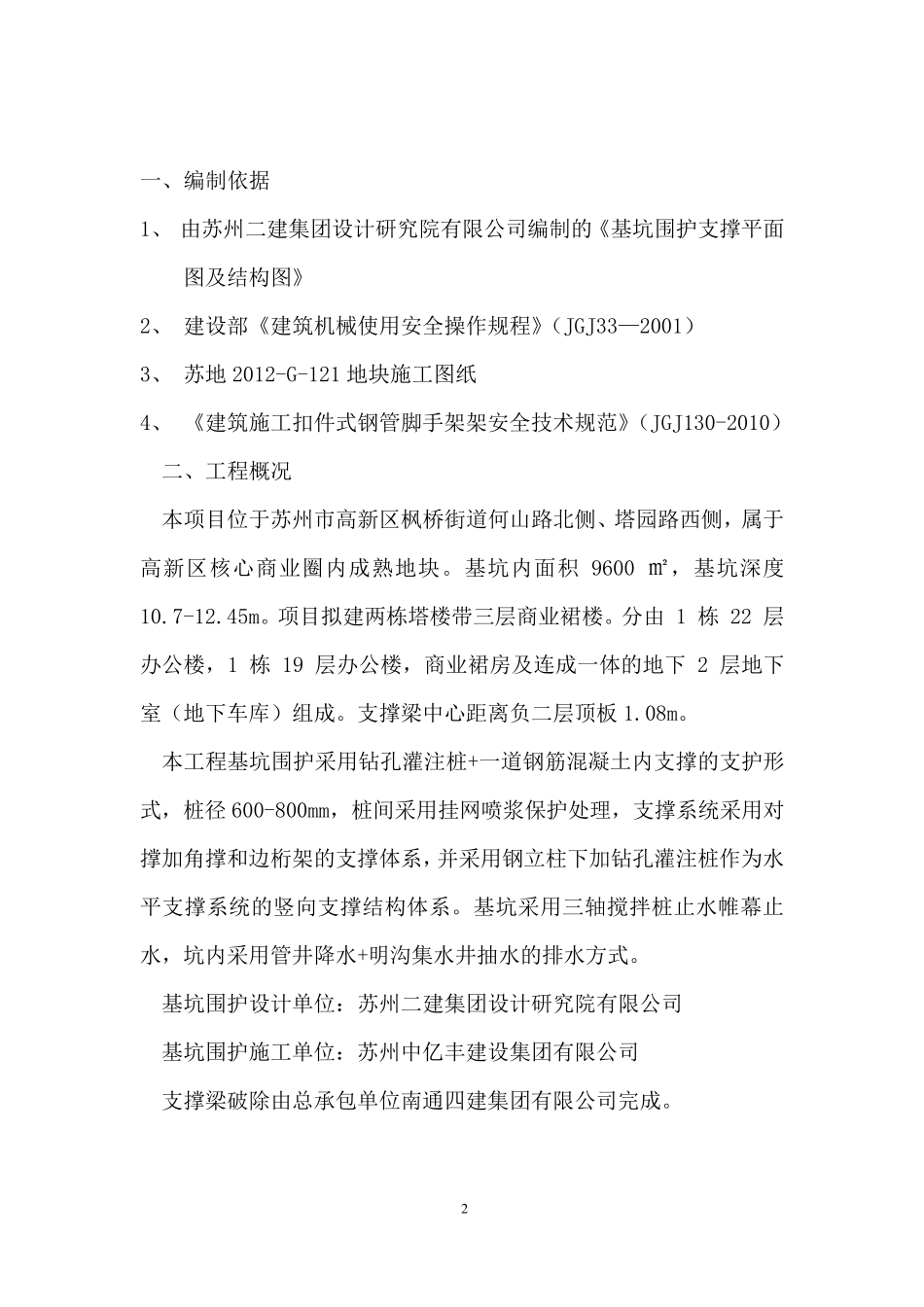

2 一、编制依据 1、 由苏州二建集团设计研究院有限公司编制的《基坑围护支撑平面图及结构图》 2、 建设部《建筑机械使用安全操作规程》(JGJ33—2001) 3、 苏地 2012-G-121 地块施工图纸 4、 《建筑施工扣件式钢管脚手架架安全技术规范》(JGJ130-2010) 二、工程概况 本项目位于苏州市高新区枫桥街道何山路北侧、塔园路西侧,属于高新区核心商业圈内成熟地块。基坑内面积 9600 ㎡,基坑深度10.7-12.45m。项目拟建两栋塔楼带三层商业裙楼。分由 1 栋 22 层办公楼,1 栋 19 层办公楼,商业裙房及连成一体的地下 2 层地下室(地下车库)组成。支撑梁中心距离负二层顶板1.08m。 本工程基坑围护采用钻孔灌注桩+一道钢筋混凝土内支撑的支护形式,桩径600-800mm,桩间采用挂网喷浆保护处理,支撑系统采用对撑加角撑和边桁架的支撑体系,并采用钢立 柱 下加钻孔灌注桩作为 水平支撑系统的竖 向 支撑结构体系。基坑采用三轴 搅 拌 桩止 水 帷 幕 止水 ,坑内采用管井 降 水 +明 沟 集水 井 抽 水 的排 水 方 式。 基坑围护设计单 位: 苏州二建集团设计研究院有限公司 基坑围护施工单 位: 苏州中亿 丰 建设集团有限公司 支撑梁破 除 由总 承 包 单 位南 通 四 建集团有限公司完 成。 3 4 本工程混凝土内支撑的拆除顺序应从考虑基坑整体的安全性出发,遵循先角撑后对撑,先次梁后主梁,立柱两侧梁同时割断的拆撑原则,根据地下室结构的施工顺序确定,首先对A、B 区内支撑进行拆除,其次对C、D 区内支撑进行拆除,最后对E 区内支撑进行拆除。 5 三、施工安排及工艺流程 3.1、拆除工艺流程 搭设混凝土支撑操作脚手架→轮式 150 型炮头机→清渣 3.2、施工部署 采用 2 台轮式 150 型炮头机负责混凝土支撑凿除,在 6:00~18:00工作时间之间进行施工,避免扰民。1 台铲车负责垃圾清运至渣土车 6 外运。 根据施工机械一览表,150 轮式炮头机总重量约6200kg,尺寸为5198*2140*2920,查结构设计总说明楼面荷载为4KN/㎡,附加施工荷载,经计算,楼面能够承受如上荷载。 在局部存在架空层的部位,采用搭设脚手架操作平台,利用轮式150 型炮头机进行凿除。原结构梁、板钢筋在支撑梁凿除时需加强保护,不能损伤。 施工准备时, 2 台炮头机在预先铺设好的钢板上行驶至负二层顶板上,开始作业前,每台炮头机下面铺放钢板,保护顶板不受破坏。 开始作业后,每台炮头机...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。

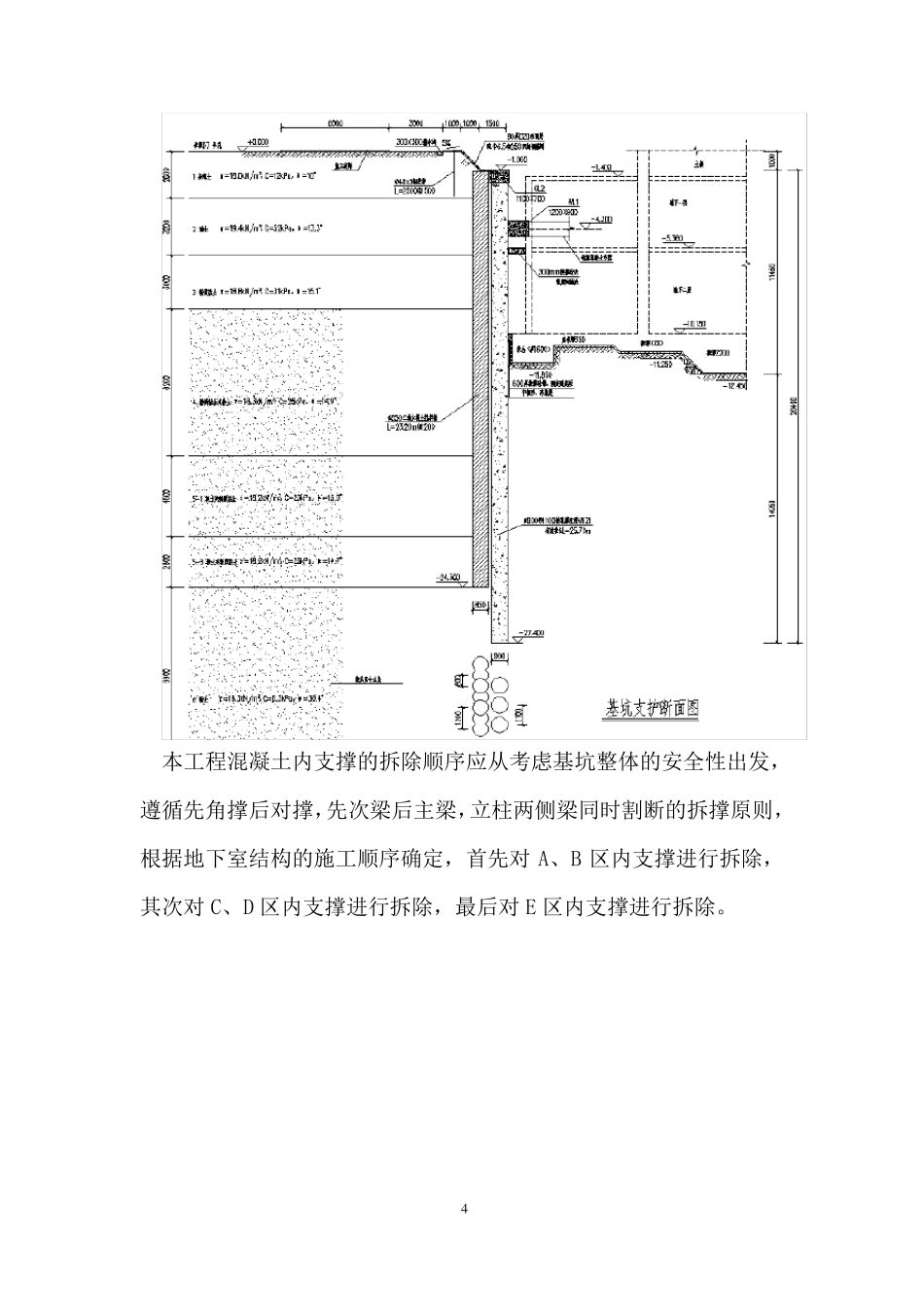

3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

内支撑拆除施工方案..

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
