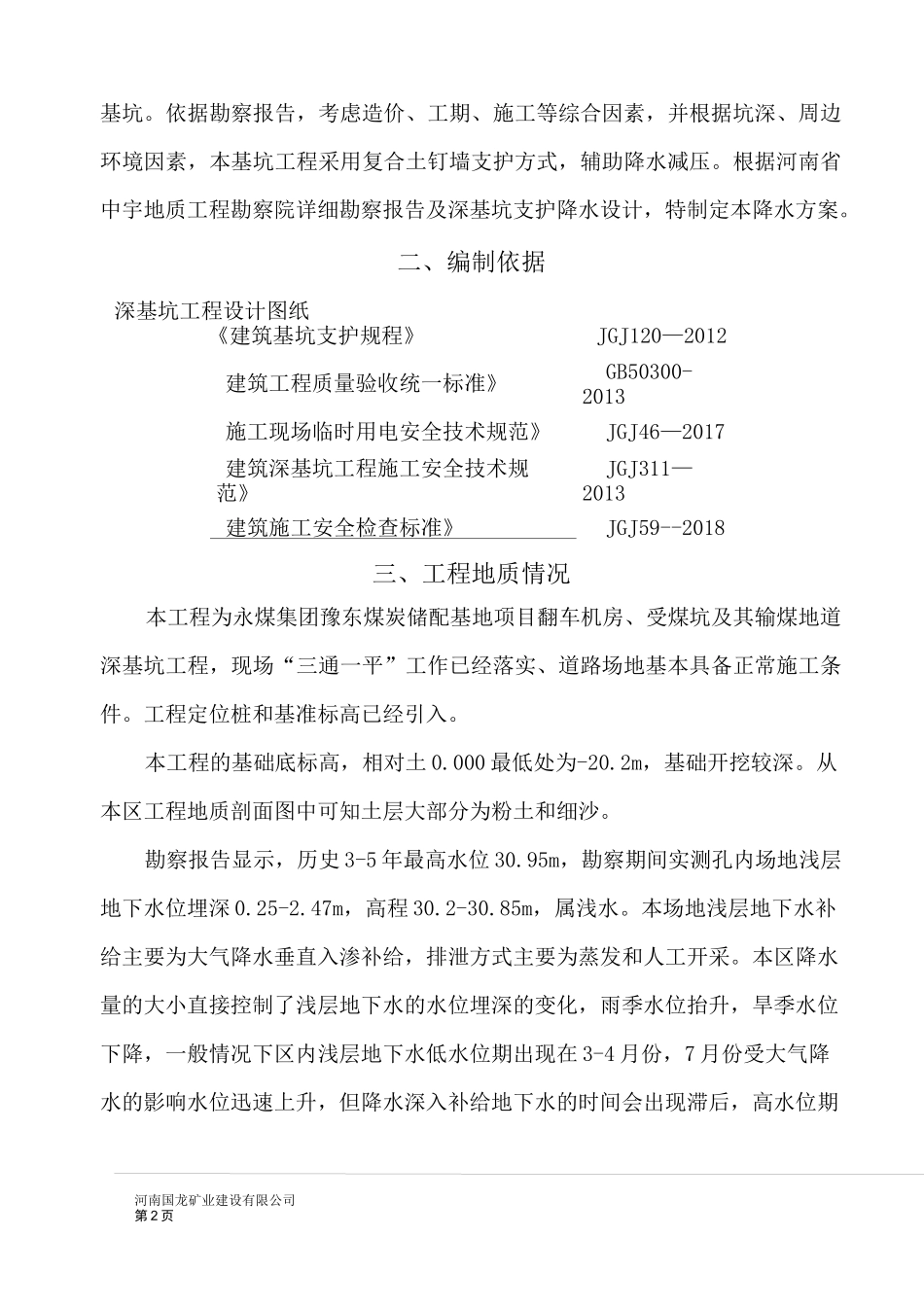

河南国龙矿业建设有限公司第 1 页一、工程概况 2二、编制依据 2三、工程地质情况 2四、基坑降水布置及验算 34.1、降水目的 34.2、降水原理 34.3、降水方法选择及降水系统设计 3五、基坑降水施工 55.1、降水系统的施工布置 55.2、施工准备 65.3、施工方法 8六、施工进度计划 96.1、施工工期 9七、施工机具计划 9八、人力资源计划 10九、质量标准 10十、成品保护 11十一、职业健康安全与环境管理 12一、工程概况我单位施工的永煤集团豫东煤炭储配基地项目翻车机房、受煤坑及其输煤地道深基坑工程,本工程相对设计标高土 0.00 相当于绝对标高 31.950m。支护类型:复合土钉墙。本基坑开挖深度 10.5-20.2m,地下水位较高,属一级河南国龙矿业建设有限公司第 2 页基坑。依据勘察报告,考虑造价、工期、施工等综合因素,并根据坑深、周边环境因素,本基坑工程采用复合土钉墙支护方式,辅助降水减压。根据河南省中宇地质工程勘察院详细勘察报告及深基坑支护降水设计,特制定本降水方案。二、编制依据深基坑工程设计图纸《建筑基坑支护规程》JGJ120—2012建筑工程质量验收统一标准》GB50300-2013施工现场临时用电安全技术规范》JGJ46—2017建筑深基坑工程施工安全技术规范》JGJ311—2013建筑施工安全检查标准》JGJ59--2018三、工程地质情况本工程为永煤集团豫东煤炭储配基地项目翻车机房、受煤坑及其输煤地道深基坑工程,现场“三通一平”工作已经落实、道路场地基本具备正常施工条件。工程定位桩和基准标高已经引入。本工程的基础底标高,相对土 0.000 最低处为-20.2m,基础开挖较深。从本区工程地质剖面图中可知土层大部分为粉土和细沙。勘察报告显示,历史 3-5 年最高水位 30.95m,勘察期间实测孔内场地浅层地下水位埋深 0.25-2.47m,高程 30.2-30.85m,属浅水。本场地浅层地下水补给主要为大气降水垂直入渗补给,排泄方式主要为蒸发和人工开采。本区降水量的大小直接控制了浅层地下水的水位埋深的变化,雨季水位抬升,旱季水位下降,一般情况下区内浅层地下水低水位期出现在 3-4 月份,7 月份受大气降水的影响水位迅速上升,但降水深入补给地下水的时间会出现滞后,高水位期河南国龙矿业建设有限公司第 3 页出现在 7 月下旬至 8 月份,水位年变幅约 1-2m。基坑开挖需进行基坑降水;基坑施工前应复测地下水位,以便调整基坑支护和降水方案四、基坑降水布置及验算4.1、目的由于基础埋深位于地下水位以下,为保...
