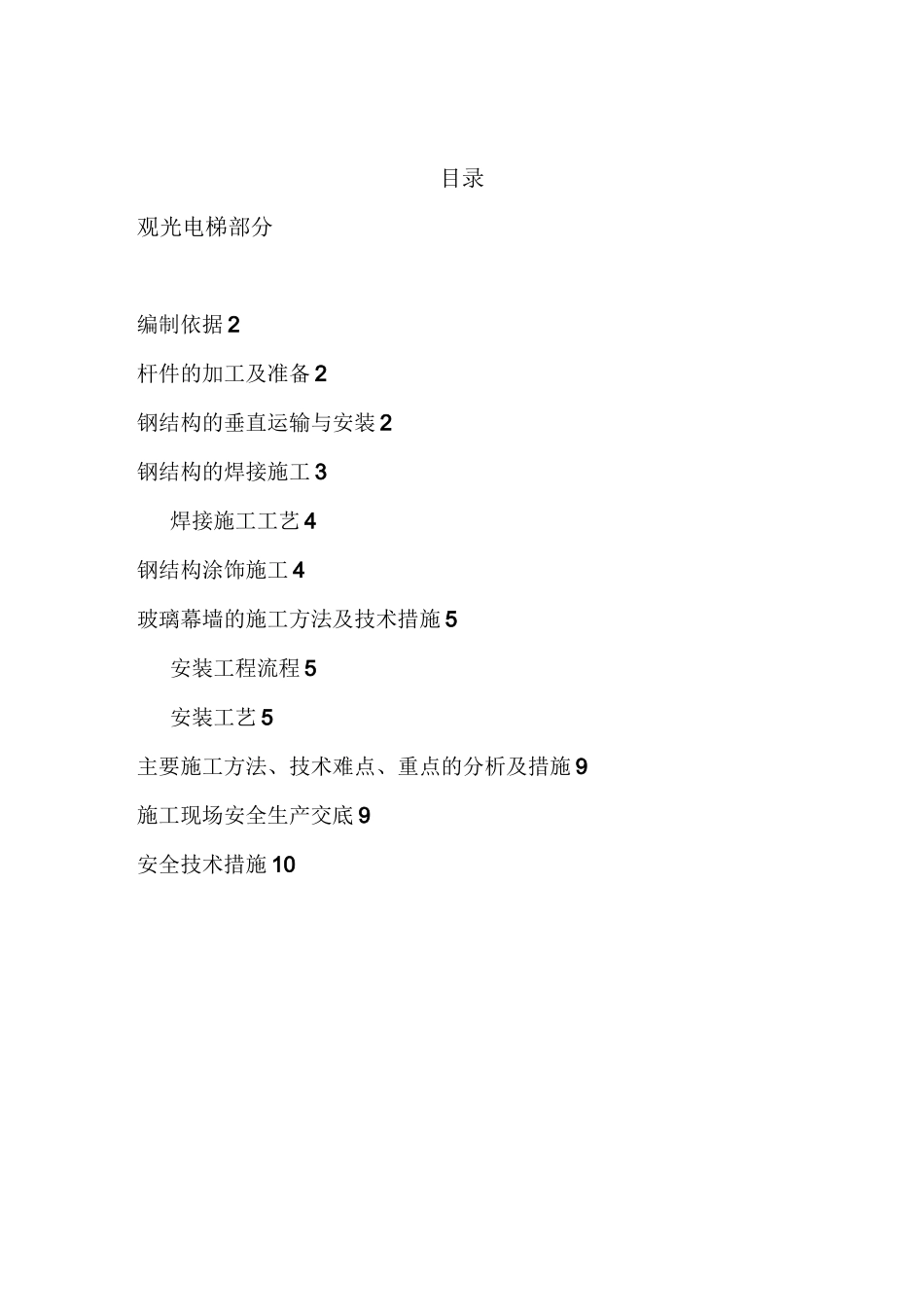

目录观光电梯部分编制依据 2杆件的加工及准备 2钢结构的垂直运输与安装 2钢结构的焊接施工 3焊接施工工艺 4钢结构涂饰施工 4玻璃幕墙的施工方法及技术措施 5安装工程流程 5安装工艺 5主要施工方法、技术难点、重点的分析及措施 9施工现场安全生产交底 9安全技术措施 10编制依据建筑结构荷载规范 GB50009-2001建筑结构可靠度合计统一标准 GB50068-2001钢结构设计规范 GB50017-2003建筑钢结构焊接技术规程 JGJ81-2002杆件的加工及准备根据设计图纸,对现场的实际尺寸进行测量,明确钢结构的各杆件、构建、紧固件连接件的型号及实际尺寸

各型钢原材料,同时备齐钢结构施工的各种技术资料
工厂根据实际尺寸及图纸各杆件、构件、紧固件、连接件的型号对原材料进行加工,校正
检查符合钢结构的定位轴线及标高,并做好钢构件安装辅助放线工作;钢结构的垂直运输与安装1、由于本工程未配备塔吊等吊装工具,构件原则上均为散装构件,构件最大荷载为 600kg,选用屮 10 钢丝绳、高强度尼龙吊带与主体结构作可靠连接,神仙葫芦拉装
严禁违章操作,确保安全,电梯外围搭设脚手架
吊装前应将吊点位置按照规定高度安装好,并将保险绳按要求扣牢;施工中钢丝绳、高强度尼龙吊带作为一个重点检查部位,每天进行检查,发现磨损立即更换
2、吊装中得方向控制:吊装前应固定好吊点得牢固性,尤其就位前依靠拉绳控制方向和高度,但注意用力要适当,以便减少吊装的重量
3、吊装指挥:由于吊装受到条件的限制,如脚手架间距的限制,安全高度的限制
因此人员组织时必须选派责任心强的指挥和操作手
事前应把要点及方法与操作手协调沟通好,并经过实地训练后再正式作业
4、吊装到位:将保险绳随时挂好,缓缓放松使葫芦吊点索具受力,此时葫芦链条略松当作保险绳用
这时吊装就位结束
5、吊装时的劳力组合和职责分工:指挥 1 人,负责全权
