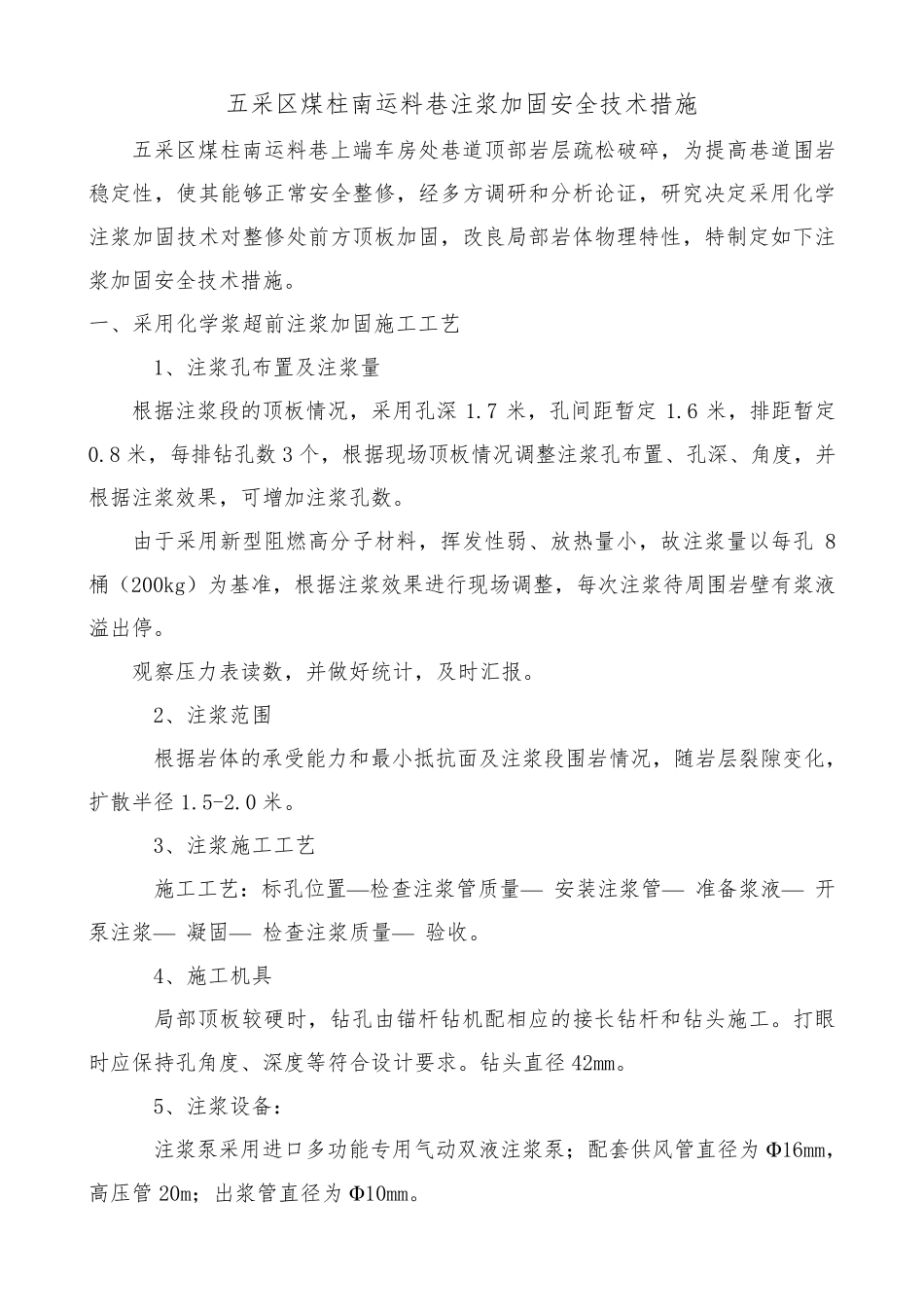

五采区煤柱南运料巷注浆加固安全技术措施 五采区煤柱南运料巷上端车房处巷道顶部岩层疏松破碎,为提高巷道围岩稳定性,使其能够正常安全整修,经多方调研和分析论证,研究决定采用化学注浆加固技术对整修处前方顶板加固,改良局部岩体物理特性,特制定如下注浆加固安全技术措施
一、采用化学浆超前注浆加固施工工艺 1、注浆孔布置及注浆量 根据注浆段的顶板情况,采用孔深1
7 米,孔间距暂定1
6 米,排距暂定0
8 米,每排钻孔数3 个,根据现场顶板情况调整注浆孔布置、孔深、角度,并根据注浆效果,可增加注浆孔数
由于采用新型阻燃高分子材料,挥发性弱、放热量小,故注浆量以每孔8桶(200kg)为基准,根据注浆效果进行现场调整,每次注浆待周围岩壁有浆液溢出停
观察压力表读数,并做好统计,及时汇报
2、注浆范围 根据岩体的承受能力和最小抵抗面及注浆段围岩情况,随岩层裂隙变化,扩散半径1
3、注浆施工工艺 施工工艺:标孔位置—检查注浆管质量— 安装注浆管— 准备浆液— 开泵注浆— 凝固— 检查注浆质量— 验收
4、施工机具 局部顶板较硬时,钻孔由锚杆钻机配相应的接长钻杆和钻头施工
打眼时应保持孔角度、深度等符合设计要求
钻头直径42mm
5、注浆设备: 注浆泵采用进口多功能专用气动双液注浆泵;配套供风管直径为Φ16mm,高压管20m;出浆管直径为Φ10mm

注浆设备选用QB—12 气动高压注浆泵,技术参数如下: (1)压力比 65:1 (2)最大排量 20L/min (3)供气压力 0
6Mpa (4)压气消耗量 1
5m 3/min (5)重量 45Kg 6、注浆用材料:采用阻燃高分子化学材料

施 工 流 程 图 二、采用化学浆超前注浆加固施工程序 材 料、仪 器 下 井 施 工 现 场 准 备 施 工 仪 器 准 备 风源、水源和清洗剂的准备 高压管、风动
