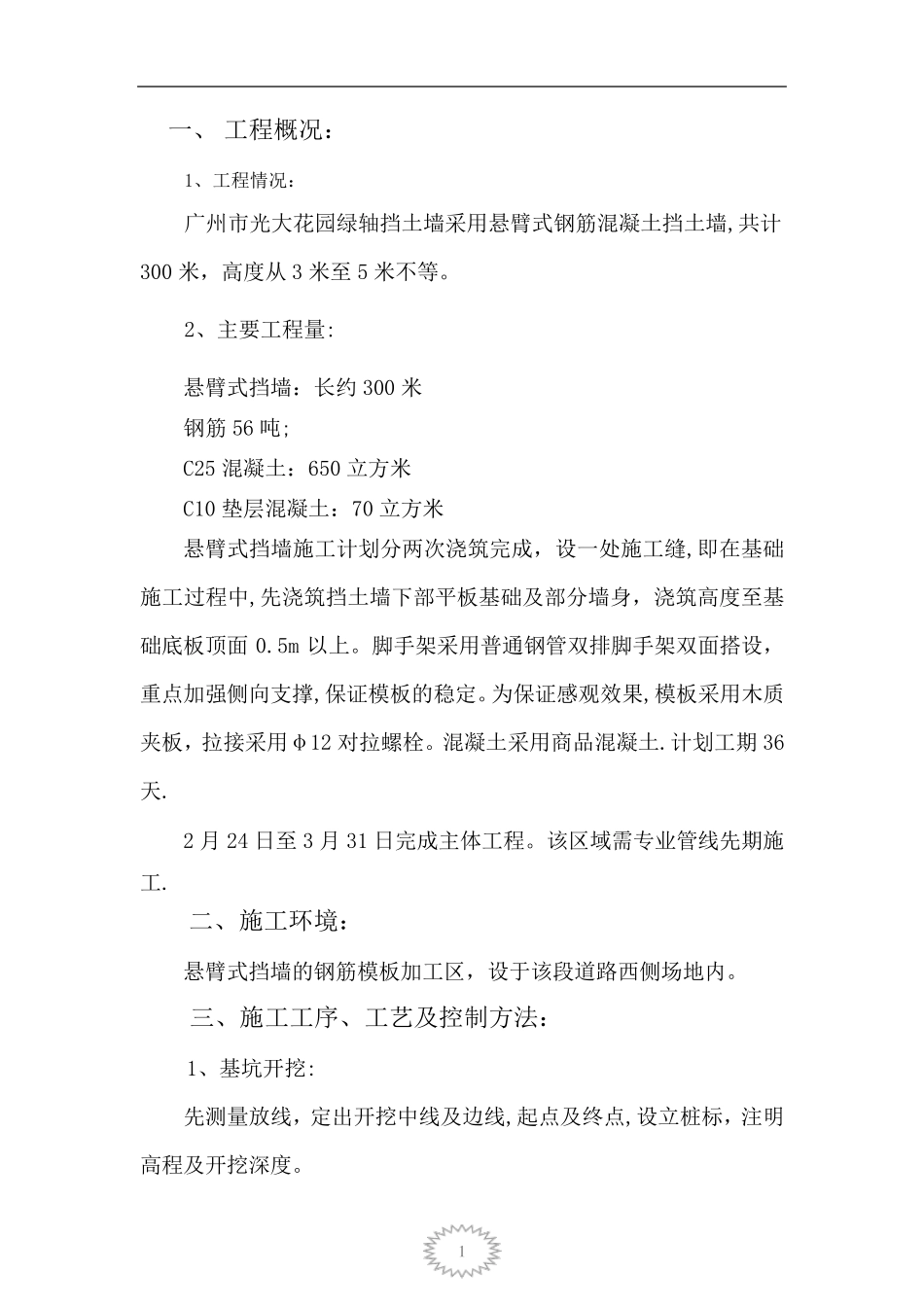

1 一、 工程概况: 1、工程情况: 广州市光大花园绿轴挡土墙采用悬臂式钢筋混凝土挡土墙,共计300 米,高度从3 米至5 米不等
2、主要工程量: 悬臂式挡墙:长约300 米 钢筋56 吨; C25 混凝土:650 立方米 C10 垫层混凝土:70 立方米 悬臂式挡墙施工计划分两次浇筑完成,设一处施工缝,即在基础施工过程中,先浇筑挡土墙下部平板基础及部分墙身,浇筑高度至基础底板顶面0
脚手架采用普通钢管双排脚手架双面搭设,重点加强侧向支撑,保证模板的稳定
为保证感观效果,模板采用木质夹板,拉接采用φ12 对拉螺栓
混凝土采用商品混凝土
计划工期36天
2 月24 日至3 月31 日完成主体工程
该区域需专业管线先期施工
二、施工环境: 悬臂式挡墙的钢筋模板加工区,设于该段道路西侧场地内
三、施工工序、工艺及控制方法: 1、基坑开挖: 先测量放线,定出开挖中线及边线,起点及终点,设立桩标,注明高程及开挖深度

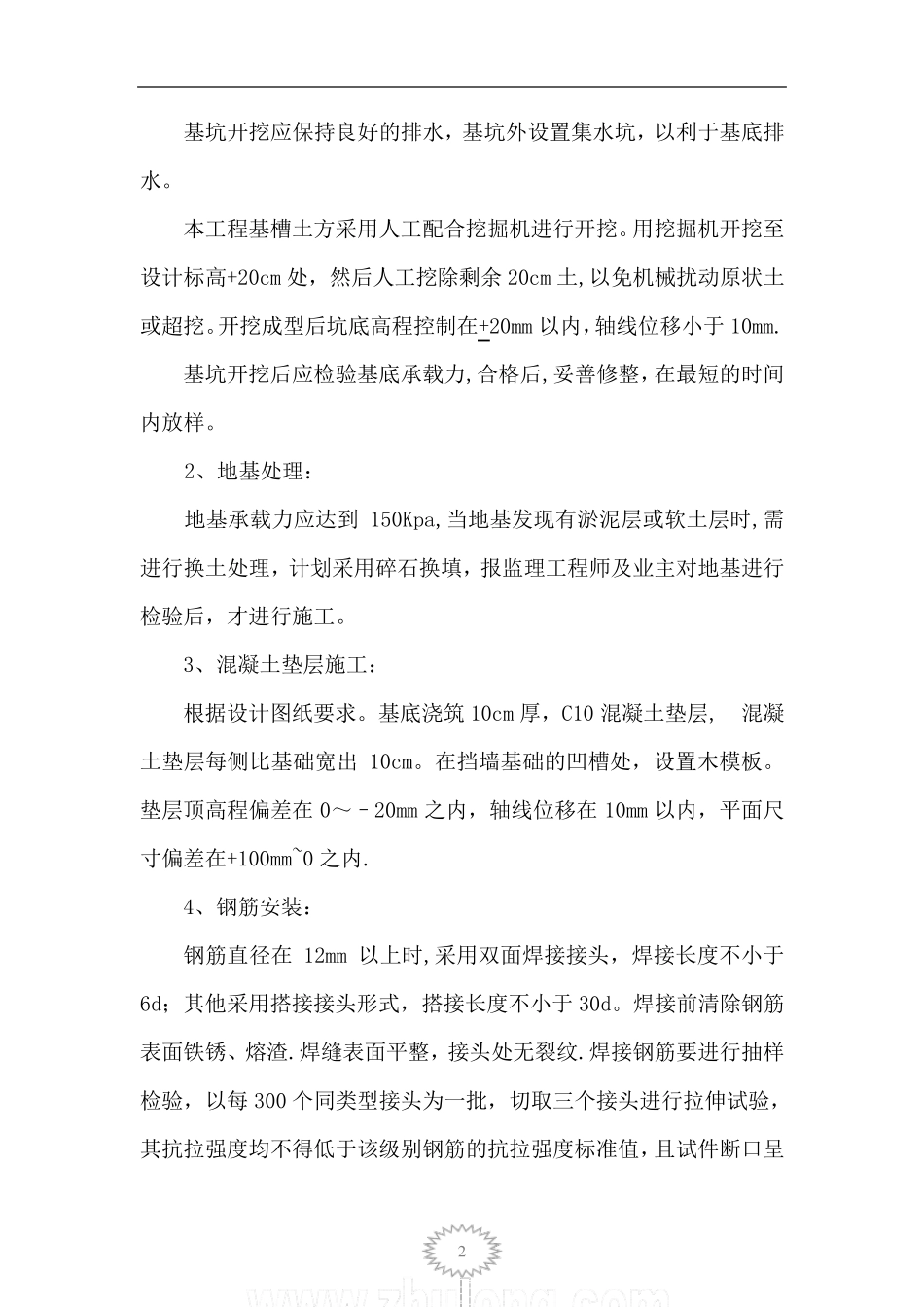

2 基坑开挖应保持良好的排水,基坑外设置集水坑,以利于基底排水
本工程基槽土方采用人工配合挖掘机进行开挖
用挖掘机开挖至设计标高+20cm 处,然后人工挖除剩余20cm 土,以免机械扰动原状土或超挖
开挖成型后坑底高程控制在+20mm 以内,轴线位移小于10mm
基坑开挖后应检验基底承载力,合格后,妥善修整,在最短的时间内放样
2、地基处理: 地基承载力应达到150Kpa,当地基发现有淤泥层或软土层时,需进行换土处理,计划采用碎石换填,报监理工程师及业主对地基进行检验后,才进行施工
3、混凝土垫层施工: 根据设计图纸要求
基底浇筑10cm 厚,C10 混凝土垫层, 混凝土垫层每侧比基础宽出10cm
在挡墙基础的凹槽处,设置木模板
垫层顶高程偏差在0~–20mm 之内,轴线位移在10mm 以内,平面尺寸偏差在+100mm~0 之内
