第1章 施工导流及排水 1
1 导流及排水原则 妥善而经济合理地解决好施工区内一切水源对工程施工的影响问题,是保证渠道施工安全顺利进行的前提条件,根据本标段地形、地貌、工程水文地质条件的特点,防水工程实施考虑的原则是: 1、 确保土方开挖、渠道混凝土衬砌及倒虹吸箱涵砼浇筑、土方回填等施工全过程中实现干地作业
2、 地表水和地下水的处理排放分别考虑具体措施
3、 不同地段采取不同的降水措施
4、 工程施工不应影响农用地的排灌
2 施工降排地下水 1
1 渠道地下水降排施工方案 根据合同文件提供水文地质资料,本标段部分渠段地下水位高于设计渠底的渠段,为保证工程施工及运行安全,需要采取排降水措施
拟采用井点法降排地下水位,在开挖至地下水位线以上约2m 时采用井点法进行降排地下水,井点法拟采用井眼降水法
由于本标段地下水分布情况不均匀故井眼降水的具体方法将根据地下水位的具体情况采用不同的措施;由于地下水位较高,高出渠底板较多,拟采用大口径井点降水法,其它段地下水位预计高出渠底建基面有限,拟采用轻型降水法
降水施工在相应段开挖7~10 天前形成并开始抽水,连续保持井内的低水位,直到渠道混凝土浇筑完后停止抽水,撤泵填井
2 明排地表水、渗水 为防止地表雨水、施工集水、少量渗水影响施工,根据以往在河北地区相似工程的成功经验,拟采用明排的方式进行拦截地表水、少量渗水
排水沟分两层布置:在边坡顶2 侧及开挖渠槽内纵向各布置1 条排截水沟,排截水沟断面为上口宽50cm,下口宽30cm,深30cm

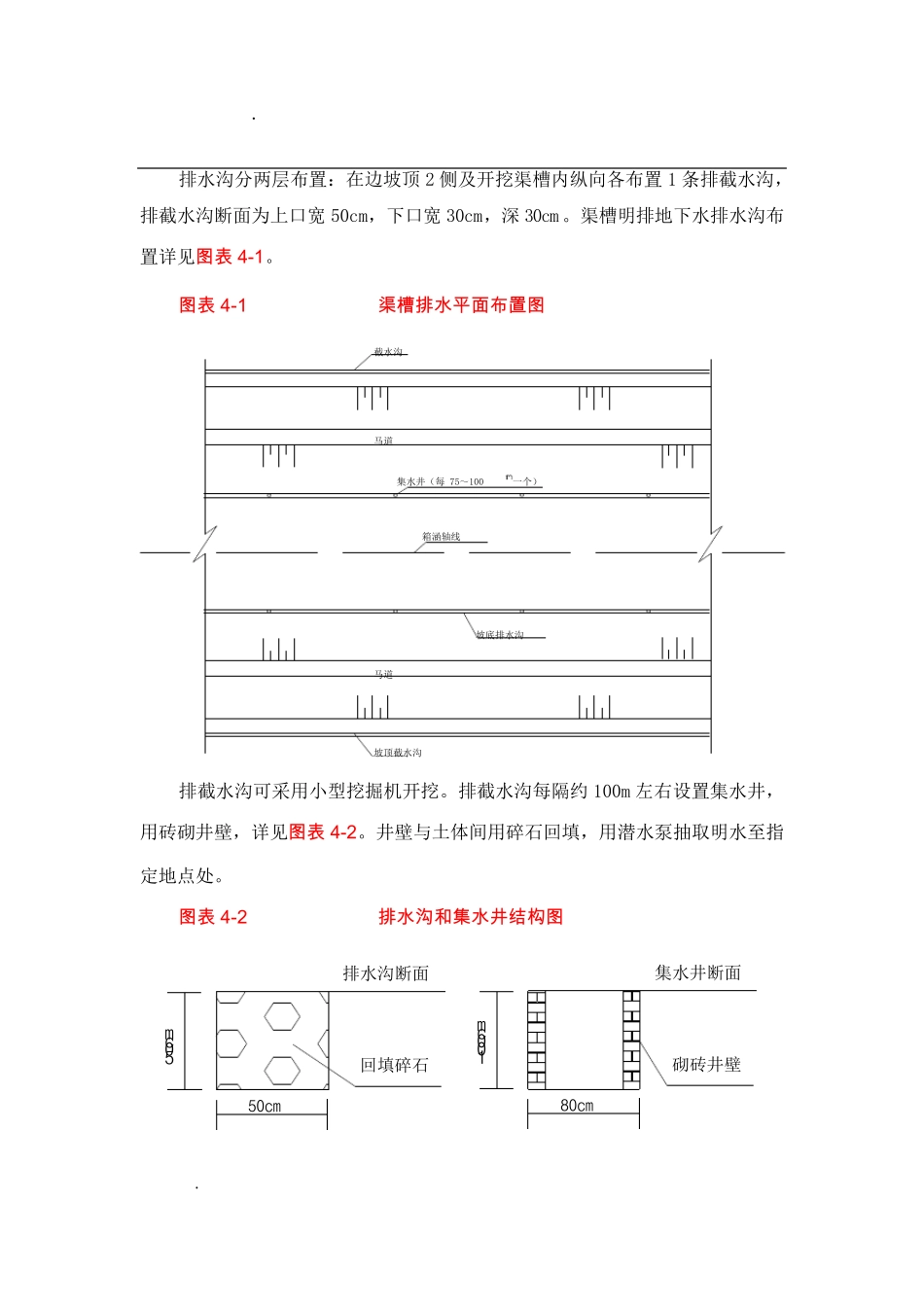

渠槽明排地下水排水沟布置详见图 表 4-1
图 表 4-1 渠 槽 排 水 平 面 布 置 图 集水井(每 75~100一个)箱涵轴线截水沟马道马道坡底排水沟坡顶截水沟 排截水沟可采用小型挖掘机开挖
排截水沟每隔约100m 左右设置集水井,用砖砌井壁,
