1 第一章 施工网络进度计划 1

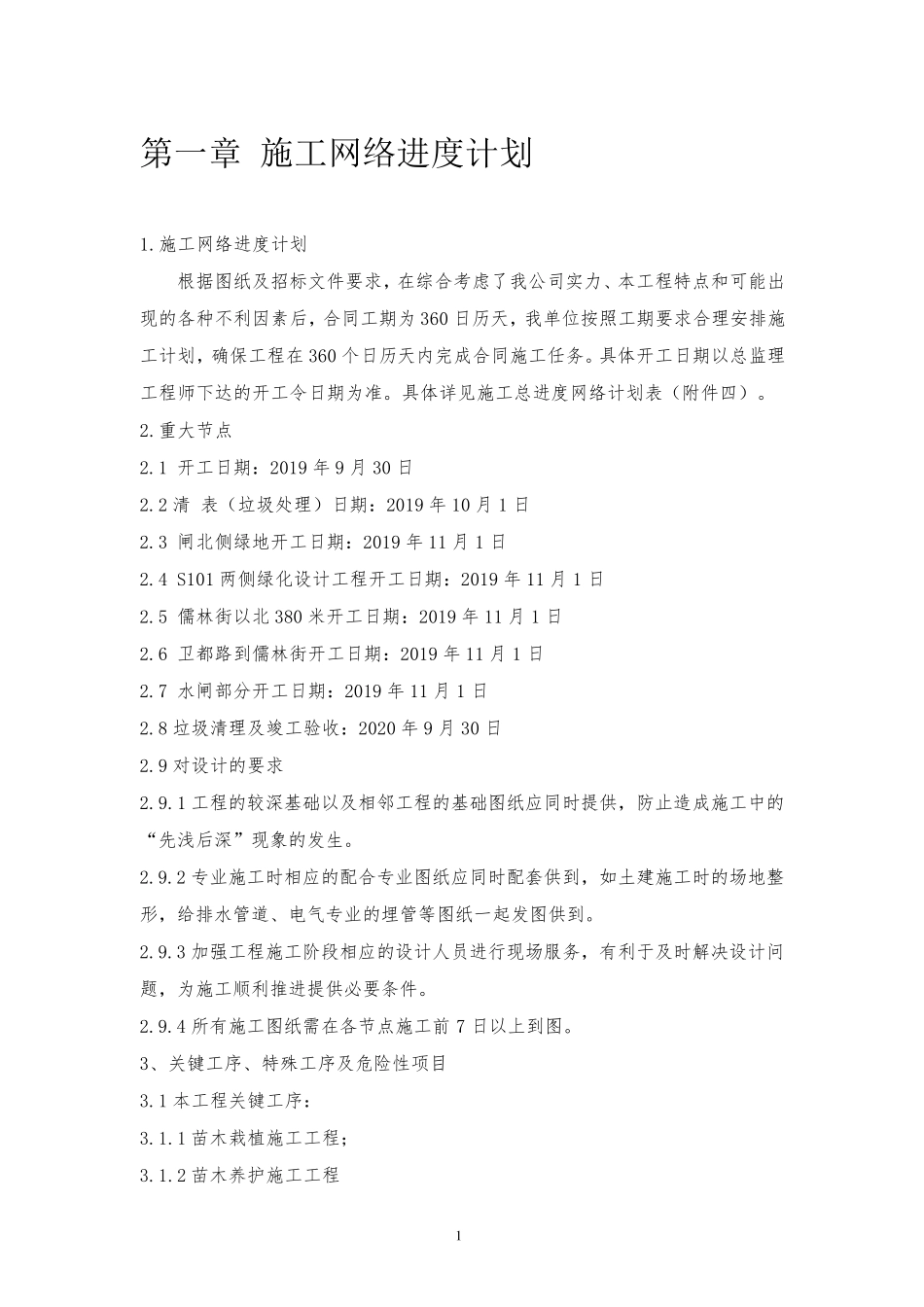

施工网络进度计划 根据图纸及招标文件要求,在综合考虑了我公司实力、本工程特点和可能出现的各种不利因素后,合同工期为360 日历天,我单位按照工期要求合理安排施工计划,确保工程在360 个日历天内完成合同施工任务
具体开工日期以总监理工程师下达的开工令日期为准
具体详见施工总进度网络计划表(附件四)
重大节点 2

1 开工日期:2019 年9 月30 日 2
2 清 表(垃圾处理)日期:2019 年10 月1 日 2
3 闸北侧绿地开工日期:2019 年11 月1 日 2
4 S101 两侧绿化设计工程开工日期:2019 年11 月1 日 2
5 儒林街以北380 米开工日期:2019 年11 月1 日 2
6 卫都路到儒林街开工日期:2019 年11 月1 日 2
7 水闸部分开工日期:2019 年11 月1 日 2
8 垃圾清理及竣工验收:2020 年9 月30 日 2
9 对设计的要求 2
1 工程的较深基础以及相邻工程的基础图纸应同时提供,防止造成施工中的“先浅后深”现象的发生
2 专业施工时相应的配合专业图纸应同时配套供到,如土建施工时的场地整形,给排水管道、电气专业的埋管等图纸一起发图供到
3 加强工程施工阶段相应的设计人员进行现场服务,有利于及时解决设计问题,为施工顺利推进提供必要条件
4 所有施工图纸需在各节点施工前7 日以上到图
3、关键工序、特殊工序及危险性项目 3
1 本工程关键工序: 3
1 苗木栽植施工工程; 3
2 苗木养护施工工程 2 3
3 园路、广场面层施工工程 3
4 装饰贴面施工工程; 3
2 本工程特殊工序: 防水混凝土配制及浇筑; 4、工期保证措施 4

1 工期目标: 4
1 工程开工时间2019 年9 月30 日; 4
2 工程竣工时
