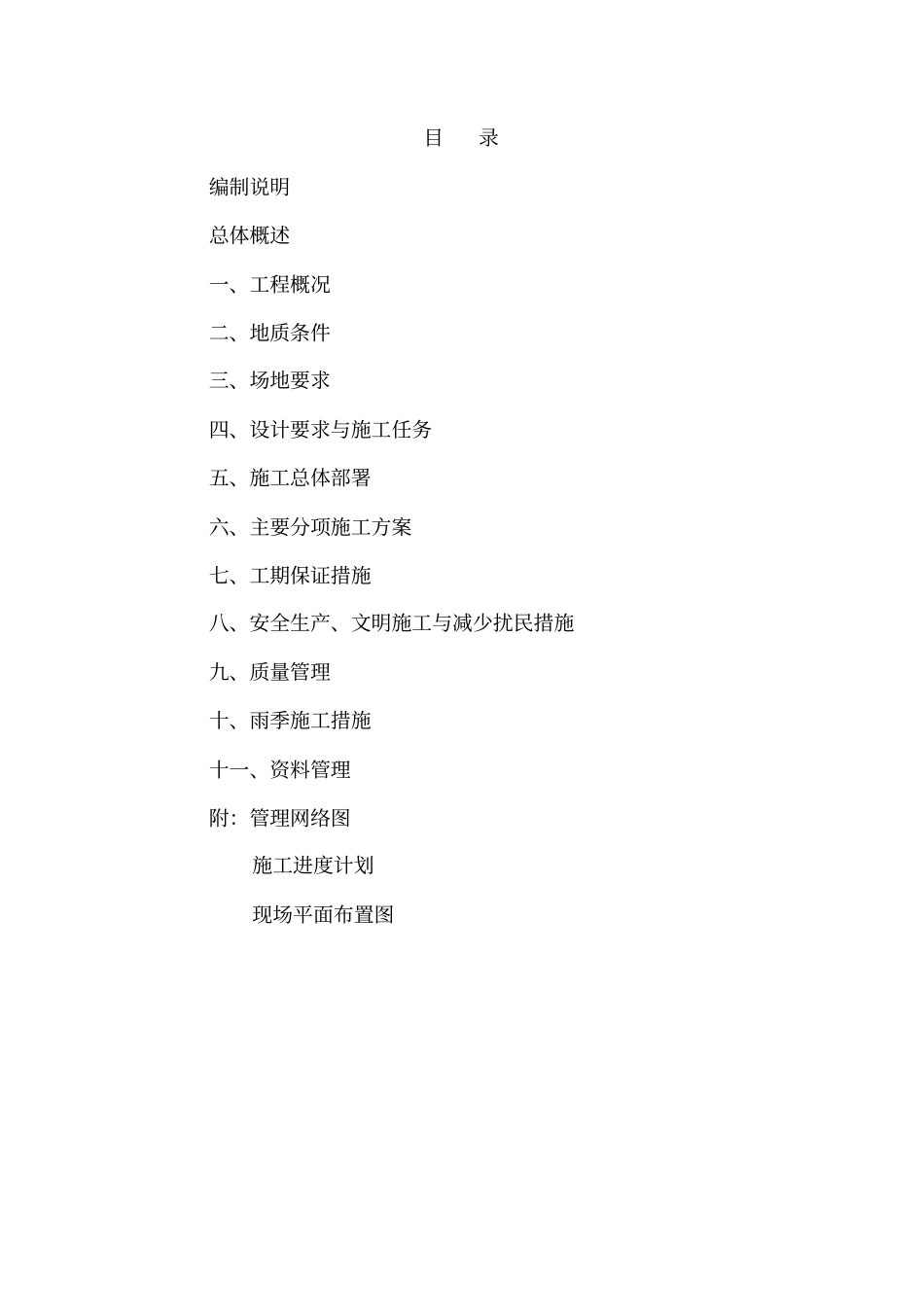

MC 短芯颈性复合桩施工方案编制人 : 审批人 : 编制单位:2015 年 4 月目录编制说明总体概述一、工程概况二、地质条件三、场地要求四、设计要求与施工任务五、施工总体部署六、主要分项施工方案七、工期保证措施八、安全生产、文明施工与减少扰民措施九、质量管理十、雨季施工措施十一、资料管理附:管理网络图施工进度计划现场平面布置图编制说明本施工组织设计编制依据: 1.1 金德花园桩基工程施工合同; 1.2 提供的相关设计图纸和答疑文件;1.3 测量规范( GBJ50026-2007);1.4 《建筑地基基础工程施工质量验收规范》 (GB50202-2002);1.5 《岩土工程勘察规范》 (GB50021-2001)1.6 《建筑地基基础设计规范》 (GB50007-2002)1.7 《建筑桩基技术规范》 (JGJ94-2008)1.8 《钢筋焊接及验收规程》 (JGJ18-2003)1.9 《混凝土工程施工质量验收规范》 (GB50204-2002)1.10《间劲性复合桩技术规范》 (DGJ32/TJ151-2013)1.11 《建筑地基处理规范》 (JGJ79-2012)总体概述金德花园桩基工程是由连云港新境界置业有限公司投资兴建,本工程采用MC劲性复合桩桩基,本施工组织设计是针对此子分部工程而编制,总体概述如下:本工程采用 MC长芯劲性复合桩,其中:水泥土搅拌桩(M桩)桩径为 900mm、桩长12m;高强预应力混凝土管桩( C桩)桩径为 500mm、桩长 20m;MC桩单桩竖向承载力特征值为 2100KN。一、工程概况设计施工图和 《岩土工程勘察报告》 由具有相应资质单位提供, 桩基检测委托具有相应资质的单位实施。二、地质条件详见地质勘察报告。三、场地要求场地应在施工前予以整平,达到施工要求。四、设计要求与施工任务设计要求详见施工图纸及说明;五、施工总体部署一)、施工人员配置根据工程的规模及复杂情况与公司的有关规定,本着高效、 精干的原则合理配置施工管理人员,组织充分而必要的劳动力,并对管理人员与劳动进行动态管理。二)、施工组织管理体系根据公司规定模式建立明确的组织结构体,在公司总部的领导下, 在发包方与监理方的协作下, 确定施工现场以项目经理为第一领导人,工程施工质量与进度为标的,所有施工人员为对象,质量、安全为主线的垂直组织管理体系详见附图:三)、管理人员主要岗位职责①项目经理:全面负责项目的生产管理,质量管理,财务管理、后勤、材料保障及外协工作。②生产副经理: 负责工地的生产调度、 合理组织生产, 安排指挥施工人员和机械设备,...
