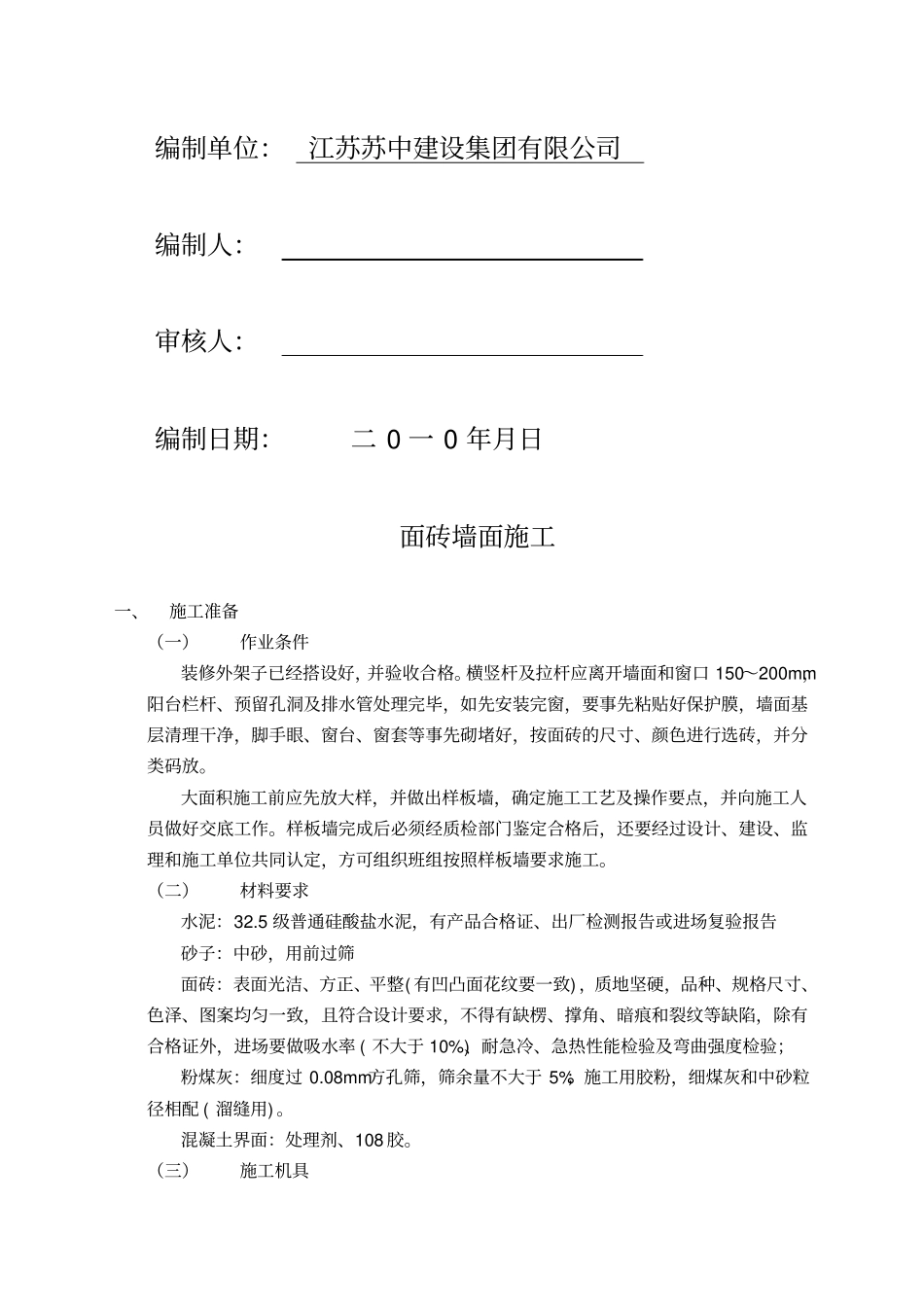

锦绣滨湖二期住宅小区49#楼工程外墙面工程施工方案编制单位:江苏苏中建设集团有限公司编制人:审核人:编制日期:二 0 一 0 年月日面砖墙面施工一、施工准备(一)作业条件装修外架子已经搭设好,并验收合格。横竖杆及拉杆应离开墙面和窗口 150~200mm,阳台栏杆、预留孔洞及排水管处理完毕,如先安装完窗,要事先粘贴好保护膜,墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好,按面砖的尺寸、颜色进行选砖,并分类码放。大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。样板墙完成后必须经质检部门鉴定合格后,还要经过设计、建设、监理和施工单位共同认定,方可组织班组按照样板墙要求施工。(二)材料要求水泥:32.5 级普通硅酸盐水泥,有产品合格证、出厂检测报告或进场复验报告砂子:中砂,用前过筛面砖:表面光洁、方正、平整( 有凹凸面花纹要一致) ,质地坚硬,品种、规格尺寸、色泽、图案均匀一致,且符合设计要求,不得有缺楞、撑角、暗痕和裂纹等缺陷,除有合格证外,进场要做吸水率 ( 不大于 10%)、耐急冷、急热性能检验及弯曲强度检验;粉煤灰:细度过 0.08mm方孔筛,筛余量不大于 5%;施工用胶粉,细煤灰和中砂粒径相配 ( 溜缝用) 。混凝土界面:处理剂、108 胶。(三)施工机具磅秤、砂子筛、手推车、大桶、木抹子、铁抹子、铝合金靠尺、方尺、灰槽、次勺、毛刷、鱼线、钢丝刷、笤帚、錾子、锤、棉丝、开刀、灰铲、云石机、勾缝镏子(定做,根据砖缝大小) 、托线板、线坠、盒尺、工具袋等。二、工艺流程基本做法:面砖墙面 1、1:1 水泥砂浆勾缝 2、6-12 厚面砖饰面 3、10厚防裂抗渗砂浆 4、25厚保温砂浆 5、10厚界面剂基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→浸砖→镶贴面砖→面砖勾缝与擦缝三、操作工艺(一) 基层为混凝土墙面时的操作工艺1、 基层处理:首先将凸出墙面的混凝土剔平,对大规模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水润湿。如基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用 10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用 1:1 水泥细砂浆内掺水重 20%的 108 胶或混凝土界面处理剂,用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度( 用手掰不动) 为止。...
