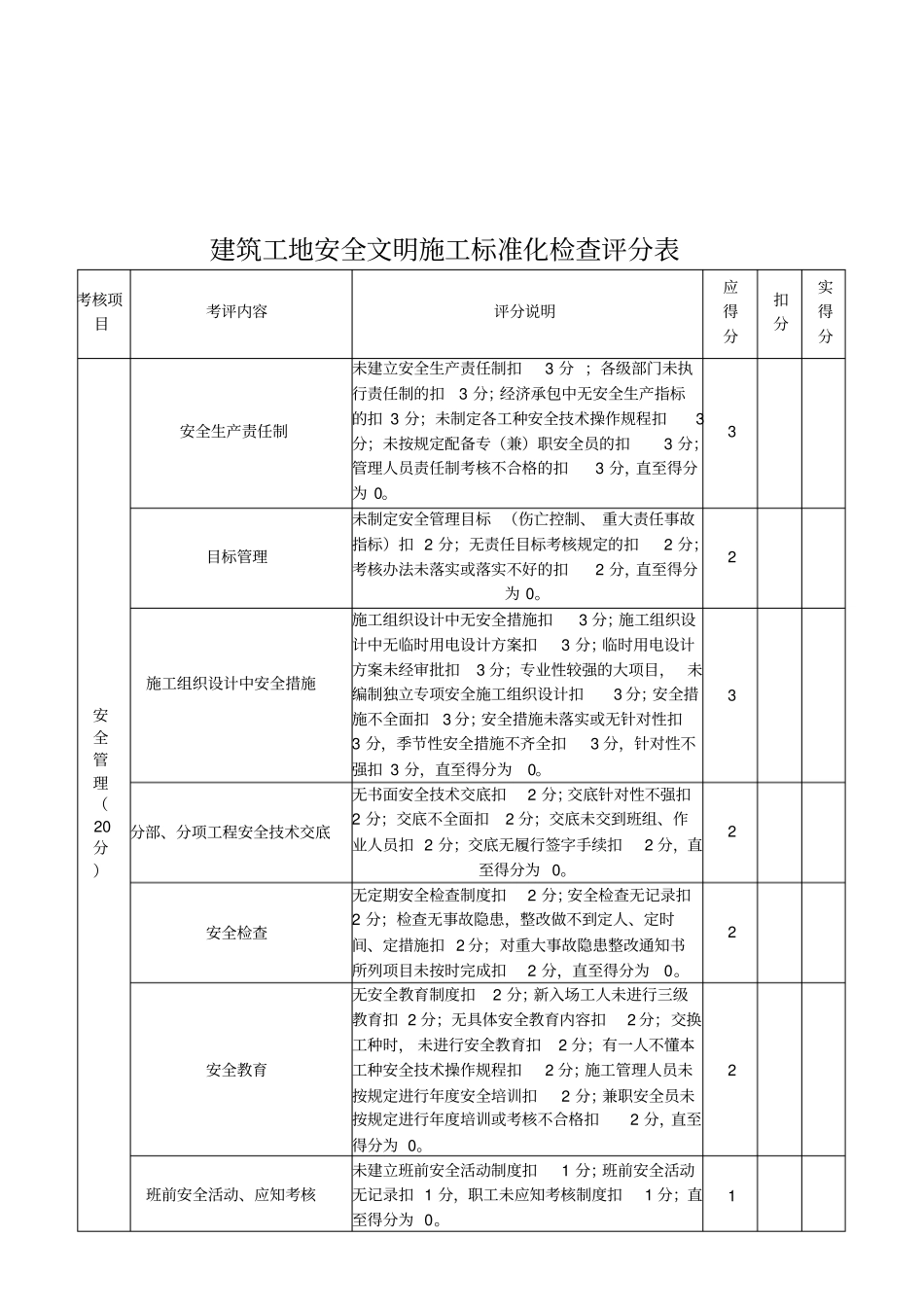

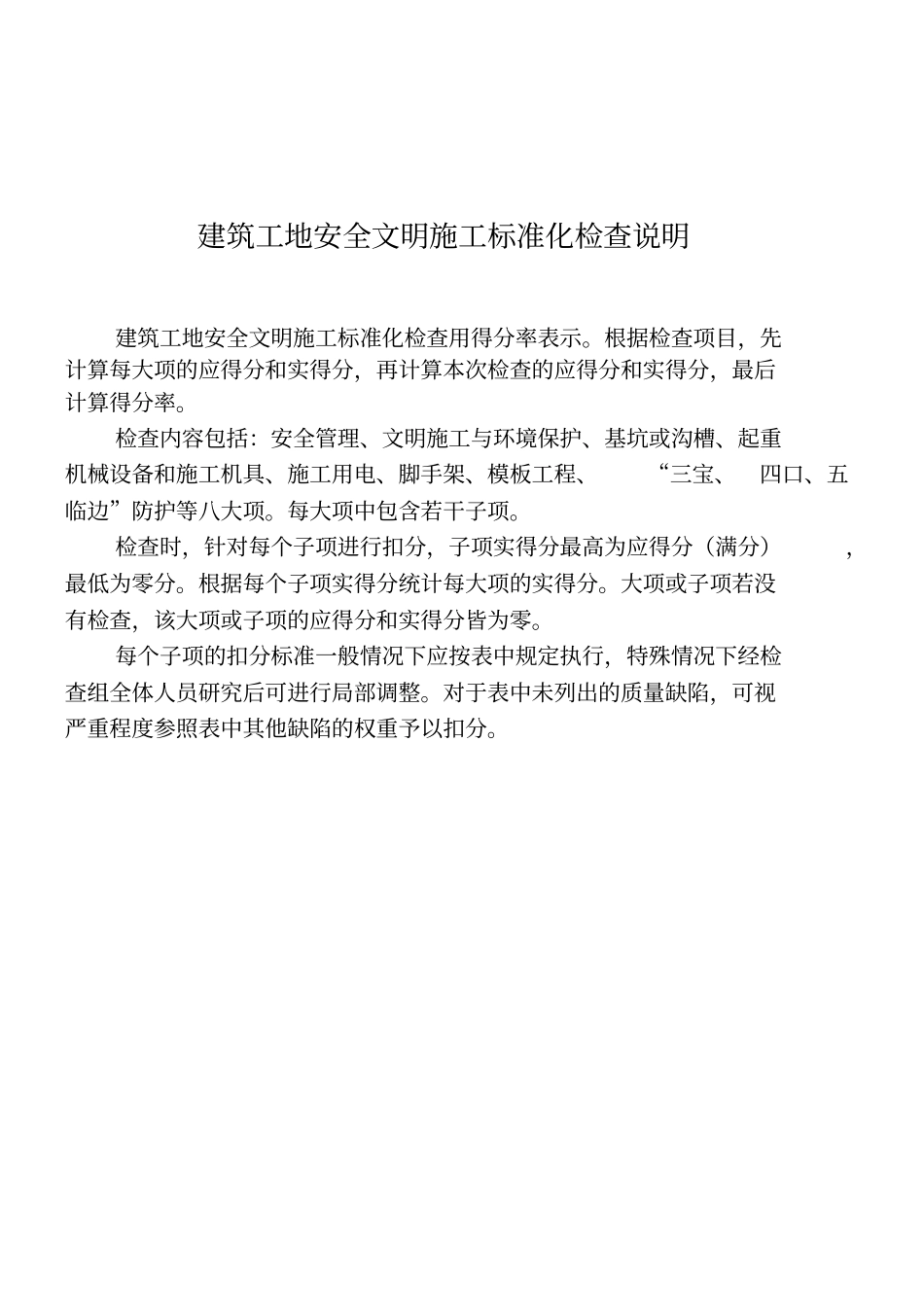

附件 3 东莞市南粤建筑工程有限公司建筑工地安全文明施工标准化检查评分表工程名称:工程地址:施工图审查编号:监督登记号:施工许可证号:建筑面积:m2结构层数:地上层地下层建设单位:监理单位:设计单位:施工单位:项目经理:项目技术负责人:工程进度:检查部位:检查组人员签名:南粤建筑工程有限公司质量、安全及文明施工检查组年月日建筑工地安全文明施工标准化检查说明建筑工地安全文明施工标准化检查用得分率表示。根据检查项目,先计算每大项的应得分和实得分,再计算本次检查的应得分和实得分,最后计算得分率。检查内容包括:安全管理、文明施工与环境保护、基坑或沟槽、起重机械设备和施工机具、施工用电、脚手架、模板工程、“三宝、四口、五临边”防护等八大项。每大项中包含若干子项。检查时,针对每个子项进行扣分,子项实得分最高为应得分(满分),最低为零分。根据每个子项实得分统计每大项的实得分。大项或子项若没有检查,该大项或子项的应得分和实得分皆为零。每个子项的扣分标准一般情况下应按表中规定执行,特殊情况下经检查组全体人员研究后可进行局部调整。对于表中未列出的质量缺陷,可视严重程度参照表中其他缺陷的权重予以扣分。建筑工地安全文明施工标准化检查评分表考核项目考评内容评分说明应得分扣分实得分安全管理(20分)安全生产责任制未建立安全生产责任制扣3 分 ;各级部门未执行责任制的扣3 分;经济承包中无安全生产指标的扣 3 分;未制定各工种安全技术操作规程扣3分;未按规定配备专(兼)职安全员的扣3 分;管理人员责任制考核不合格的扣3 分,直至得分为 0。3 目标管理未制定安全管理目标 (伤亡控制、 重大责任事故指标)扣 2 分;无责任目标考核规定的扣2 分;考核办法未落实或落实不好的扣2 分,直至得分为 0。2 施工组织设计中安全措施施工组织设计中无安全措施扣3 分;施工组织设计中无临时用电设计方案扣3 分;临时用电设计方案未经审批扣3 分;专业性较强的大项目,未编制独立专项安全施工组织设计扣3 分;安全措施不全面扣3 分;安全措施未落实或无针对性扣3 分,季节性安全措施不齐全扣3 分,针对性不强扣 3 分,直至得分为0。3 分部、分项工程安全技术交底无书面安全技术交底扣2 分;交底针对性不强扣2 分;交底不全面扣2 分;交底未交到班组、作业人员扣 2 分;交底无履行签字手续扣2 分,直至得分为 0。2 安全检查无定期安全检查制度扣2 分;...
