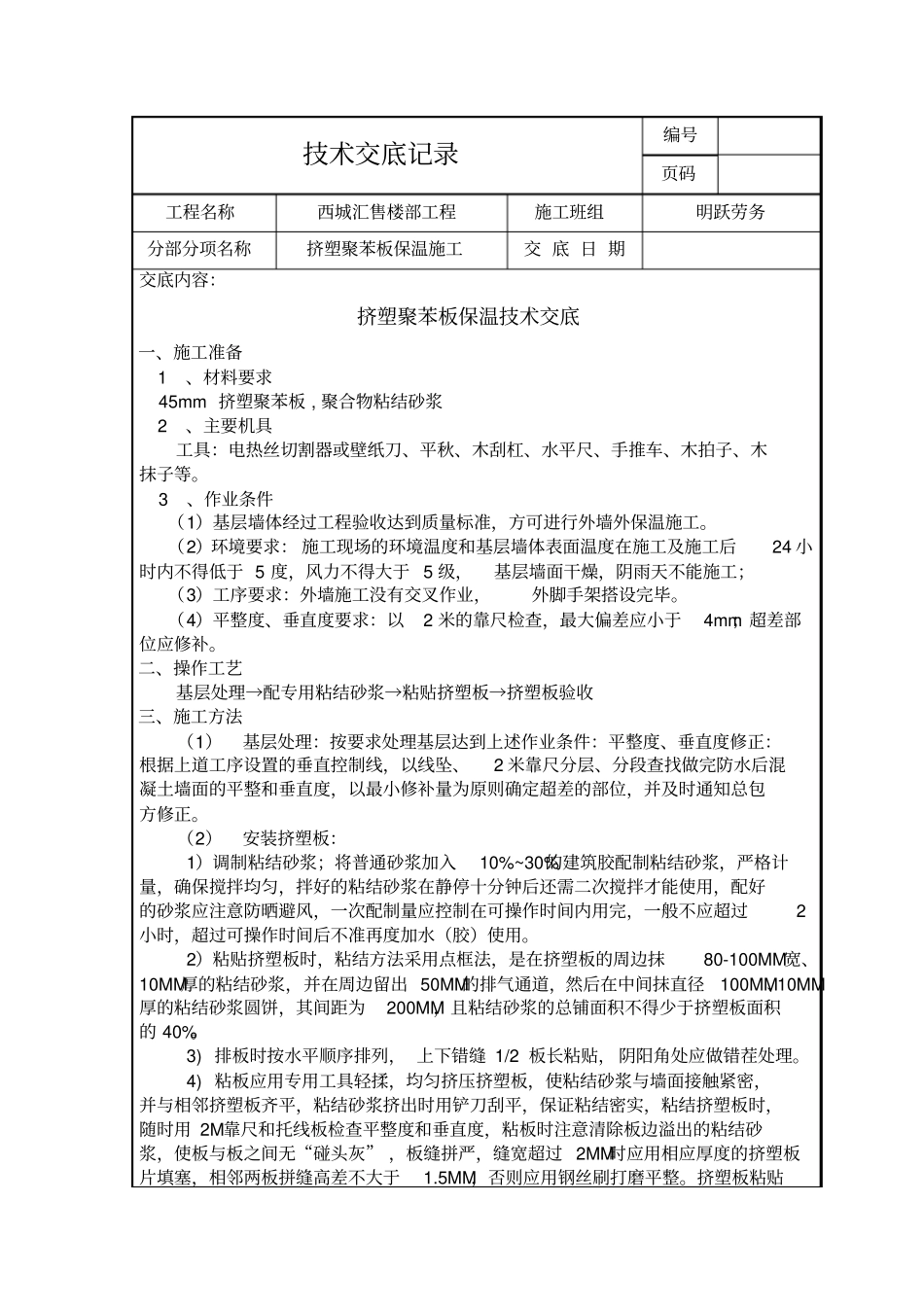

技术交底记录编号页码工程名称西城汇售楼部工程施工班组明跃劳务分部分项名称挤塑聚苯板保温施工交 底 日 期交底内容:挤塑聚苯板保温技术交底一、施工准备 1、材料要求 45mm 挤塑聚苯板 , 聚合物粘结砂浆 2、主要机具工具:电热丝切割器或壁纸刀、平秋、木刮杠、水平尺、手推车、木拍子、木抹子等
3、作业条件(1)基层墙体经过工程验收达到质量标准,方可进行外墙外保温施工
(2)环境要求: 施工现场的环境温度和基层墙体表面温度在施工及施工后24 小时内不得低于 5 度,风力不得大于 5 级,基层墙面干燥,阴雨天不能施工;(3)工序要求:外墙施工没有交叉作业,外脚手架搭设完毕
(4)平整度、垂直度要求:以2 米的靠尺检查,最大偏差应小于4mm;超差部位应修补
二、操作工艺基层处理→配专用粘结砂浆→粘贴挤塑板→挤塑板验收三、施工方法(1)基层处理:按要求处理基层达到上述作业条件:平整度、垂直度修正:根据上道工序设置的垂直控制线,以线坠、2 米靠尺分层、分段查找做完防水后混凝土墙面的平整和垂直度,以最小修补量为原则确定超差的部位,并及时通知总包方修正
(2)安装挤塑板:1)调制粘结砂浆;将普通砂浆加入10%~30%的建筑胶配制粘结砂浆,严格计量,确保搅拌均匀,拌好的粘结砂浆在静停十分钟后还需二次搅拌才能使用,配好的砂浆应注意防晒避风,一次配制量应控制在可操作时间内用完,一般不应超过2小时,超过可操作时间后不准再度加水(胶)使用
2)粘贴挤塑板时,粘结方法采用点框法,是在挤塑板的周边抹80-100MM宽、10MM厚的粘结砂浆,并在周边留出 50MM的排气通道,然后在中间抹直径100MM、10MM厚的粘结砂浆圆饼,其间距为200MM,且粘结砂浆的总铺面积不得少于挤塑板面积的 40%
3) 排板时按水平顺序排列, 上下错缝 1/2 板长粘贴, 阴阳角处应做错茬处理
4) 粘板应用专用工具轻
