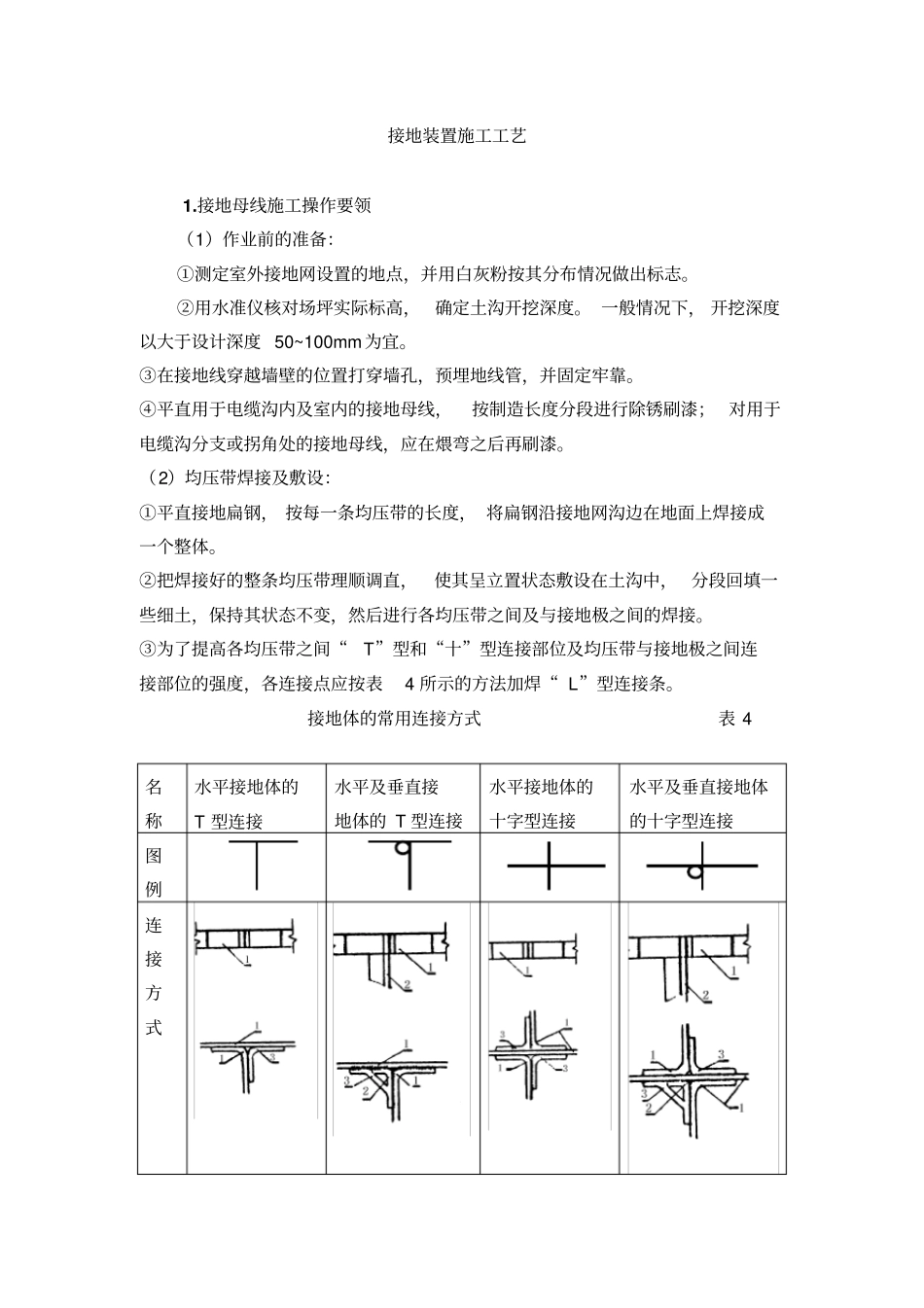

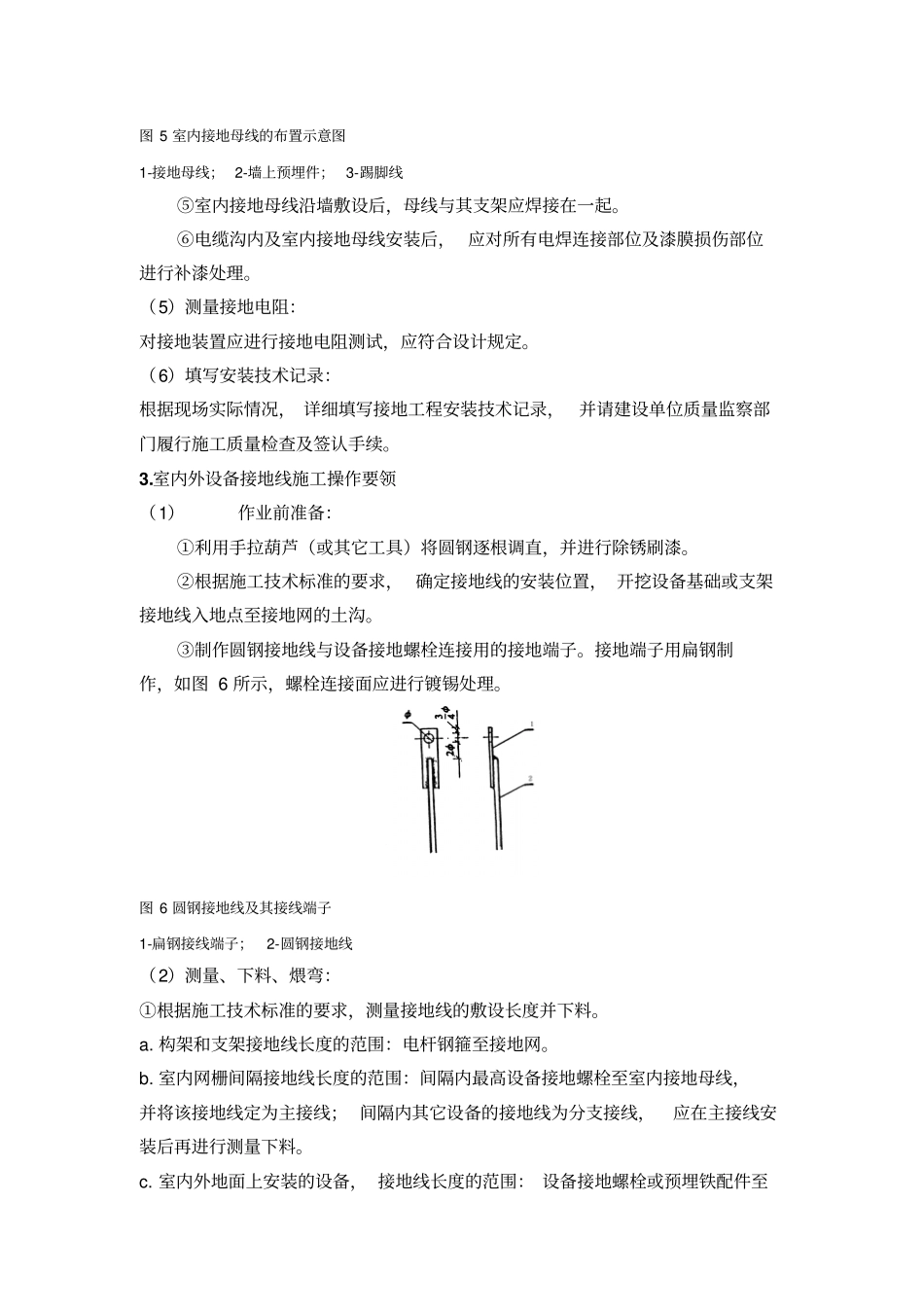

接地装置施工工艺1.接地母线施工操作要领(1)作业前的准备:①测定室外接地网设置的地点,并用白灰粉按其分布情况做出标志。②用水准仪核对场坪实际标高,确定土沟开挖深度。 一般情况下, 开挖深度以大于设计深度 50~100mm为宜。③在接地线穿越墙壁的位置打穿墙孔,预埋地线管,并固定牢靠。④平直用于电缆沟内及室内的接地母线,按制造长度分段进行除锈刷漆; 对用于电缆沟分支或拐角处的接地母线,应在煨弯之后再刷漆。(2)均压带焊接及敷设:①平直接地扁钢, 按每一条均压带的长度, 将扁钢沿接地网沟边在地面上焊接成一个整体。②把焊接好的整条均压带理顺调直,使其呈立置状态敷设在土沟中, 分段回填一些细土,保持其状态不变,然后进行各均压带之间及与接地极之间的焊接。③为了提高各均压带之间“T”型和“十”型连接部位及均压带与接地极之间连接部位的强度,各连接点应按表4 所示的方法加焊“ L”型连接条。接地体的常用连接方式表 4 名称水平接地体的T 型连接水平及垂直接地体的 T 型连接水平接地体的十字型连接水平及垂直接地体的十字型连接图例连接方式注: 1 水平接地体; 2 垂直接地体; 3L 型连接条。④接地网焊接完毕经检查验收合格后,即可分层回填夯实, 并将余土培在土沟上,待其自然下沉。(4)接地母线安装:①接地母线在安装前,应先将刷好漆的扁钢在地面上焊接起来,然后再安装。②电缆沟内的接地母线设置在电缆支架第一层处的预埋件上,如图 3 所示母线与预埋件之间暂时采用电焊点焊,待焊接电缆支架时,再将它们全部焊接起来。点焊时,应使接地母线紧贴电缆沟壁③电缆沟各分支处的预埋型钢在接地母线焊好后,均应用圆钢与接地母线连接在一起(图 4)。图 3 电缆沟内接地母线的布置示意图1-接地母线; 2-预埋件; 3-电缆支架图 4 电缆沟沿预埋件的接地示意图1-接地母线; 2-预埋型钢; 3-接地连线; 4-电缆支架④安装室内接地母线前, 应先沿墙壁踢脚线上沿预埋母线支架, 如图 5 所示,如室内墙壁无踢脚线时接地母线下沿距地面应保持200mm 的间距。图 5 室内接地母线的布置示意图1-接地母线; 2-墙上预埋件; 3-踢脚线⑤室内接地母线沿墙敷设后,母线与其支架应焊接在一起。⑥电缆沟内及室内接地母线安装后, 应对所有电焊连接部位及漆膜损伤部位进行补漆处理。(5)测量接地电阻:对接地装置应进行接地电阻测试,应符合设计规定。(6)填写安装技术记录:根据现场实际...
