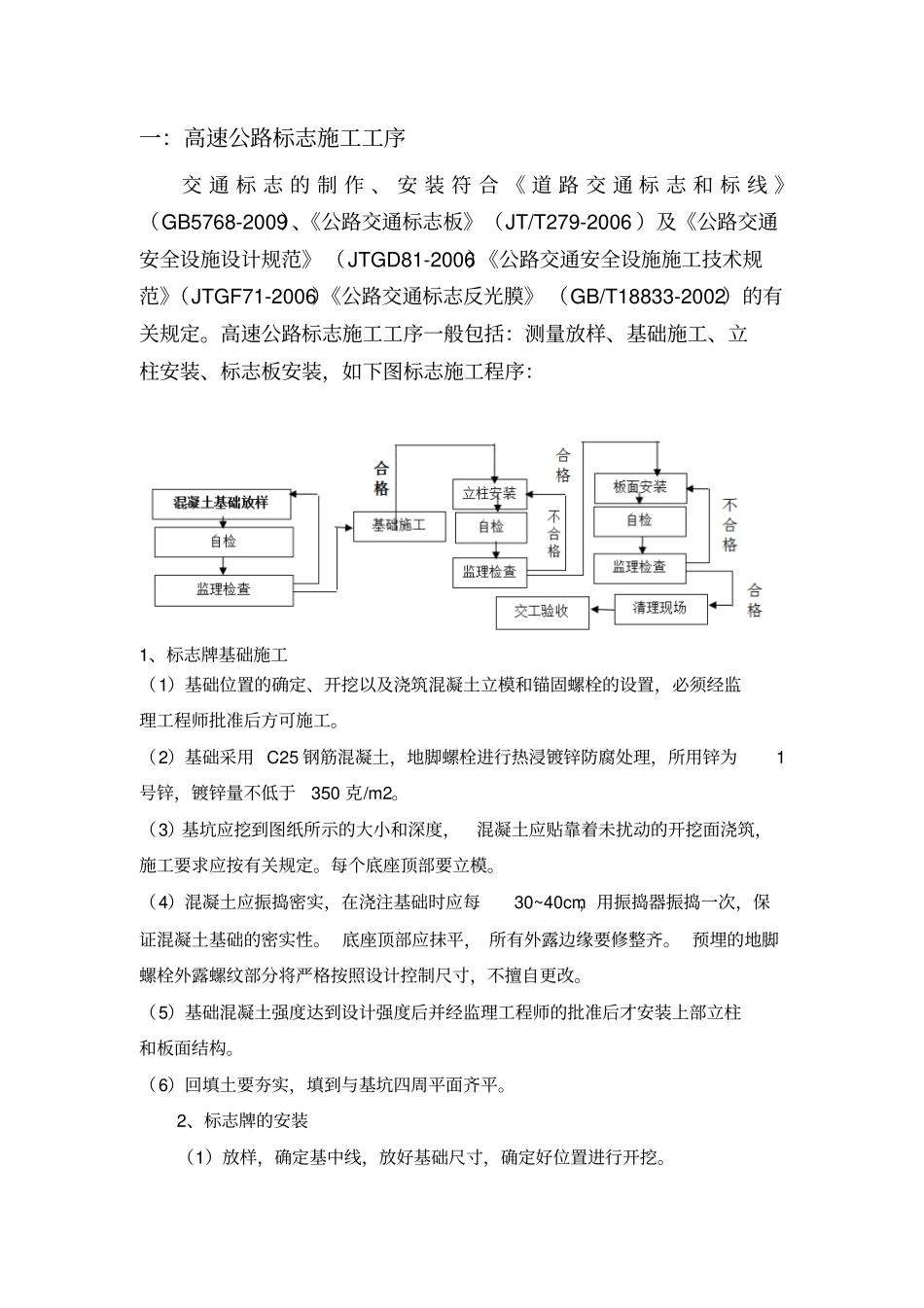

高速公路标志施工常见质量问题及应对措施编制:日期:XX高速交安及机电分部一:高速公路标志施工工序交 通 标 志 的 制 作 、 安 装 符 合 《 道 路 交 通 标 志 和 标 线 》(GB5768-2009)、《公路交通标志板》(JT/T279-2006 )及《公路交通安全设施设计规范》(JTGD81-2006)《公路交通安全设施施工技术规范》(JTGF71-2006)《公路交通标志反光膜》 (GB/T18833-2002)的有关规定
高速公路标志施工工序一般包括:测量放样、基础施工、立柱安装、标志板安装,如下图标志施工程序:1、标志牌基础施工(1)基础位置的确定、开挖以及浇筑混凝土立模和锚固螺栓的设置,必须经监理工程师批准后方可施工
(2)基础采用 C25 钢筋混凝土,地脚螺栓进行热浸镀锌防腐处理,所用锌为1号锌,镀锌量不低于350 克/m2
(3)基坑应挖到图纸所示的大小和深度,混凝土应贴靠着未扰动的开挖面浇筑,施工要求应按有关规定
每个底座顶部要立模
(4)混凝土应振捣密实,在浇注基础时应每30~40cm,用振捣器振捣一次,保证混凝土基础的密实性
底座顶部应抹平, 所有外露边缘要修整齐
预埋的地脚螺栓外露螺纹部分将严格按照设计控制尺寸,不擅自更改
(5)基础混凝土强度达到设计强度后并经监理工程师的批准后才安装上部立柱和板面结构
(6)回填土要夯实,填到与基坑四周平面齐平

2、标志牌的安装(1)放样,确定基中线,放好基础尺寸,确定好位置进行开挖
(2)对规格尺寸、材料比、钢构架进行自检,经监理工程师现场检验合格后进行浇制
(3)混凝土采用商品混凝土,按要求做好试块,然后进行基础浇制,在浇制时基础予埋件地脚螺栓和基础法兰盘安放位置应准确,符合设计标准
(4)混凝土浇制完毕后, 对残缺边角要进行修理及基础回填并且充分夯实
(5)标志钢立柱的吊装 , 立柱全部采用高空
