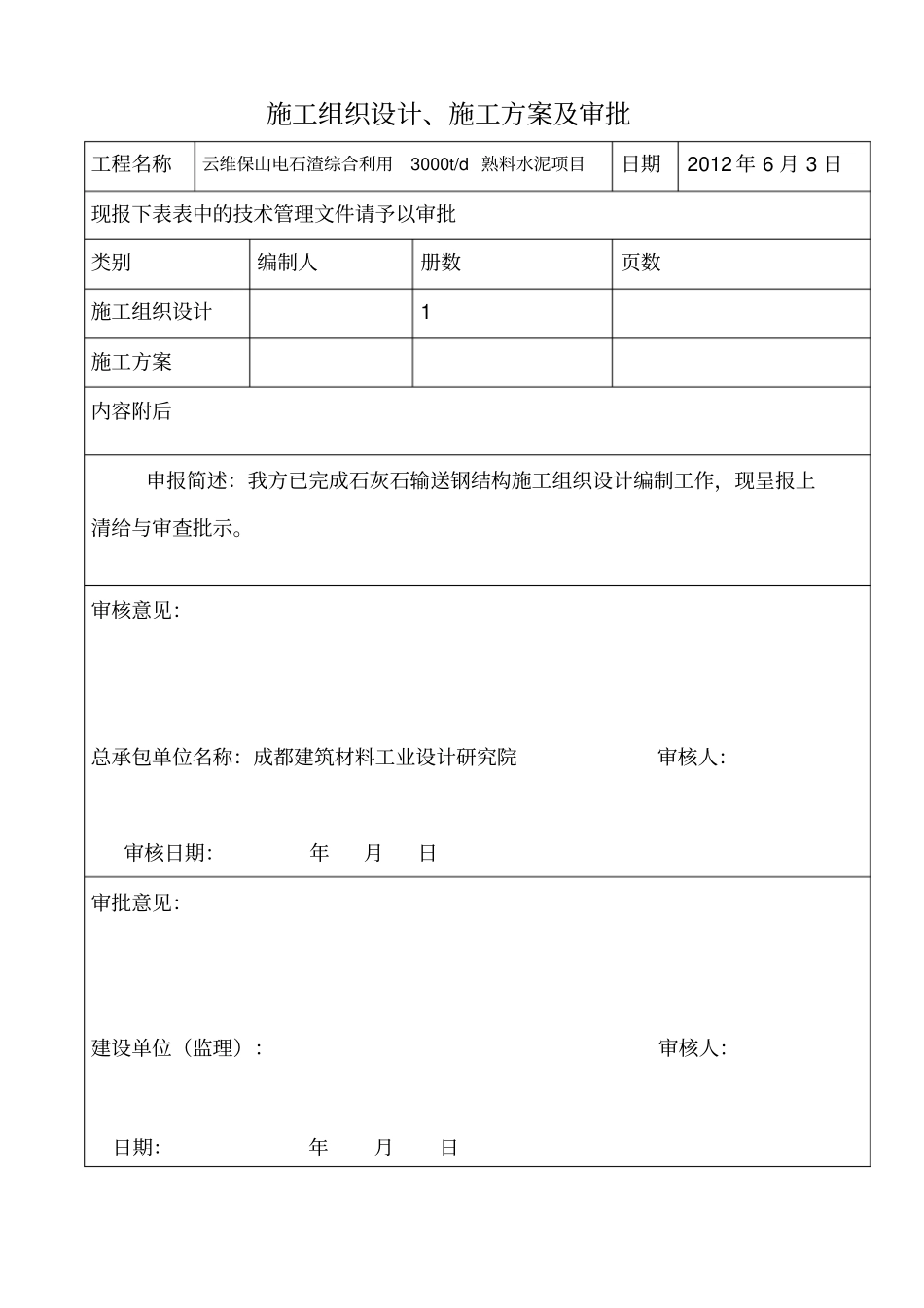

施工组织设计、施工方案及审批工程名称云维保山电石渣综合利用3000t/d 熟料水泥项目日期2012 年 6 月 3 日现报下表表中的技术管理文件请予以审批类别编制人册数页数施工组织设计1 施工方案内容附后申报简述:我方已完成石灰石输送钢结构施工组织设计编制工作,现呈报上清给与审查批示

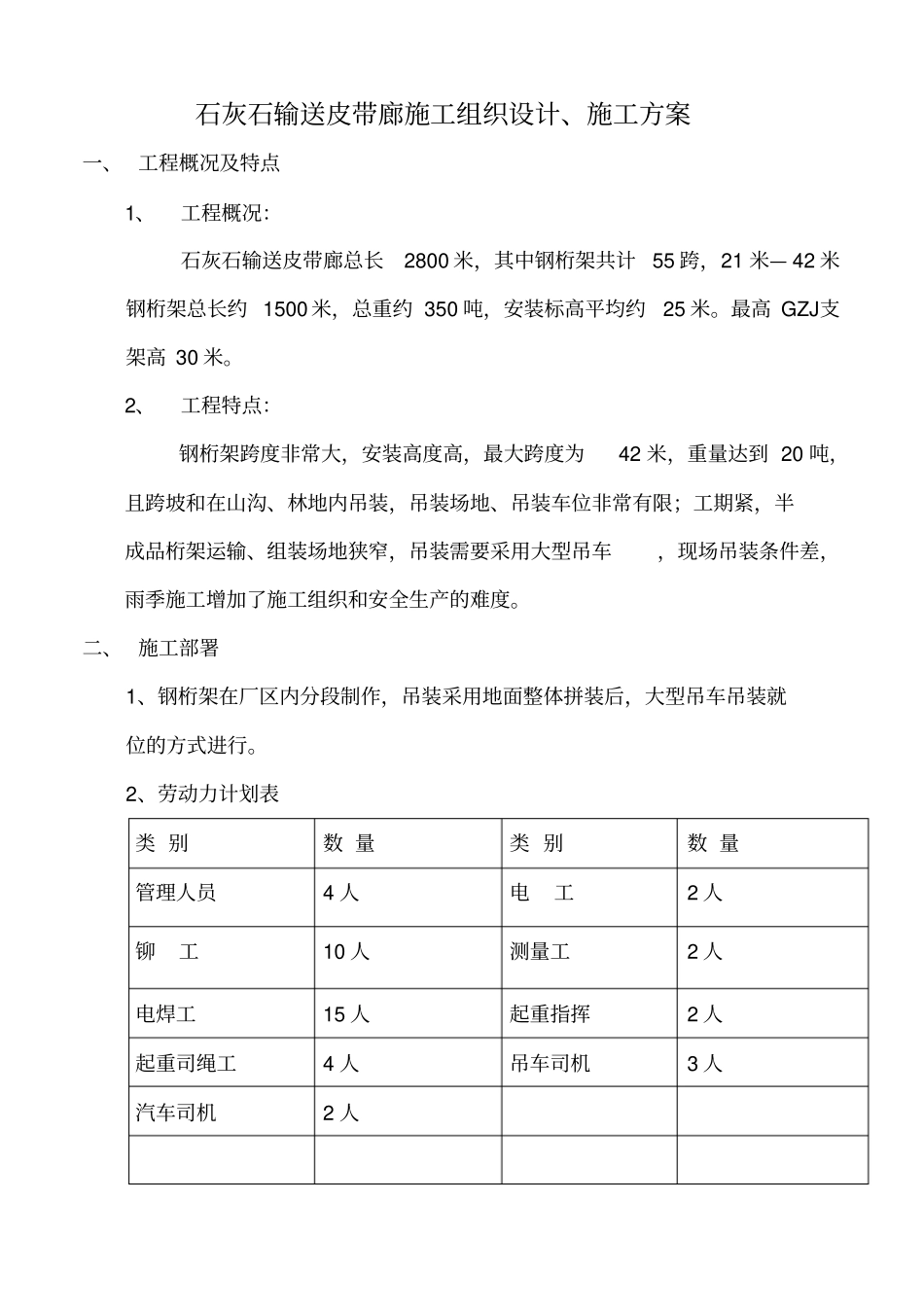

审核意见:总承包单位名称:成都建筑材料工业设计研究院审核人:审核日期:年月日审批意见:建设单位(监理):审核人:日期:年月日云维保山石灰石皮带廊制作安装施 工 组 织 设 计编制:官伟 2012 年 6 月 3 日审核:年月日审批:年月日编制部门:成都中材建设有限公司云维保山项目经理部石灰石输送皮带廊施工组织设计、施工方案一、 工程概况及特点1、工程概况:石灰石输送皮带廊总长2800 米,其中钢桁架共计55 跨,21 米— 42 米钢桁架总长约 1500 米,总重约 350 吨,安装标高平均约25 米
最高 GZJ支架高 30 米
2、工程特点:钢桁架跨度非常大,安装高度高,最大跨度为42 米,重量达到 20 吨,且跨坡和在山沟、林地内吊装,吊装场地、吊装车位非常有限;工期紧,半成品桁架运输、组装场地狭窄,吊装需要采用大型吊车,现场吊装条件差,雨季施工增加了施工组织和安全生产的难度
二、 施工部署1、钢桁架在厂区内分段制作,吊装采用地面整体拼装后,大型吊车吊装就位的方式进行
2、劳动力计划表类 别数 量类 别数 量管理人员4 人电工2 人铆工10 人测量工2 人电焊工15 人起重指挥2 人起重司绳工4 人吊车司机3 人汽车司机2 人3、制作、拼装、吊装设备、机具计划表序号名称规格型号数量备注1 门式起重机MH10-14-9 1 台2 汽车吊75T 2 台3 汽车吊25T 1 台4 汽车吊12T 1 台5 逆变焊机ZX-400 2 台6 交流焊机BX-500 12 台7 保护焊机NB-500 3
