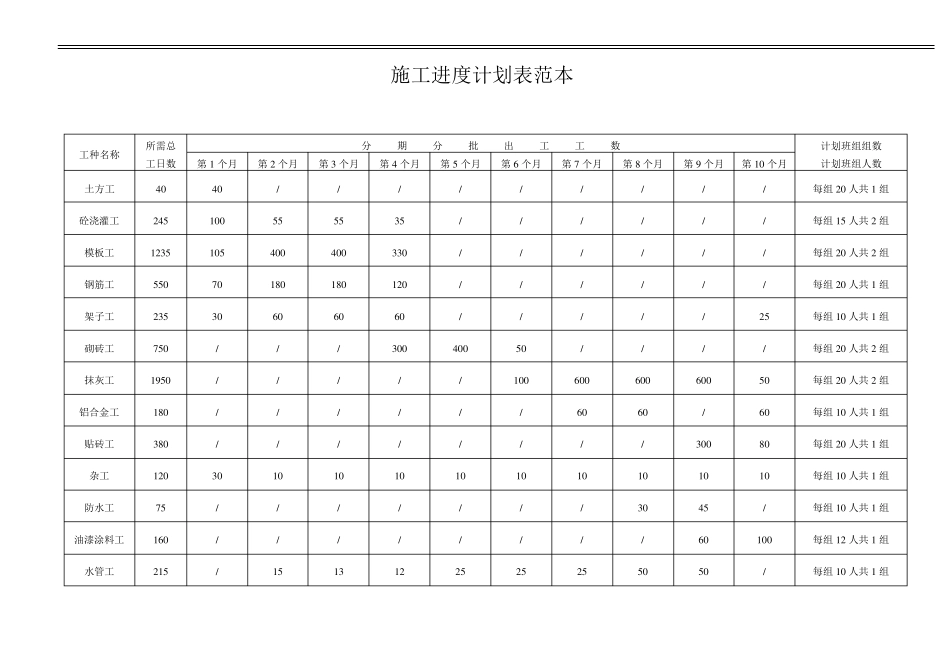

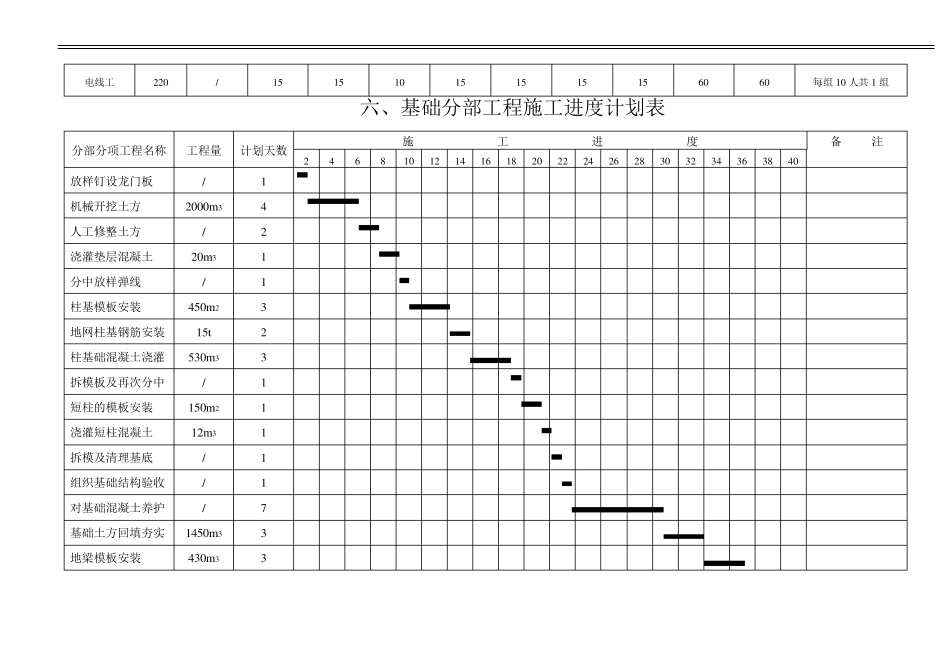

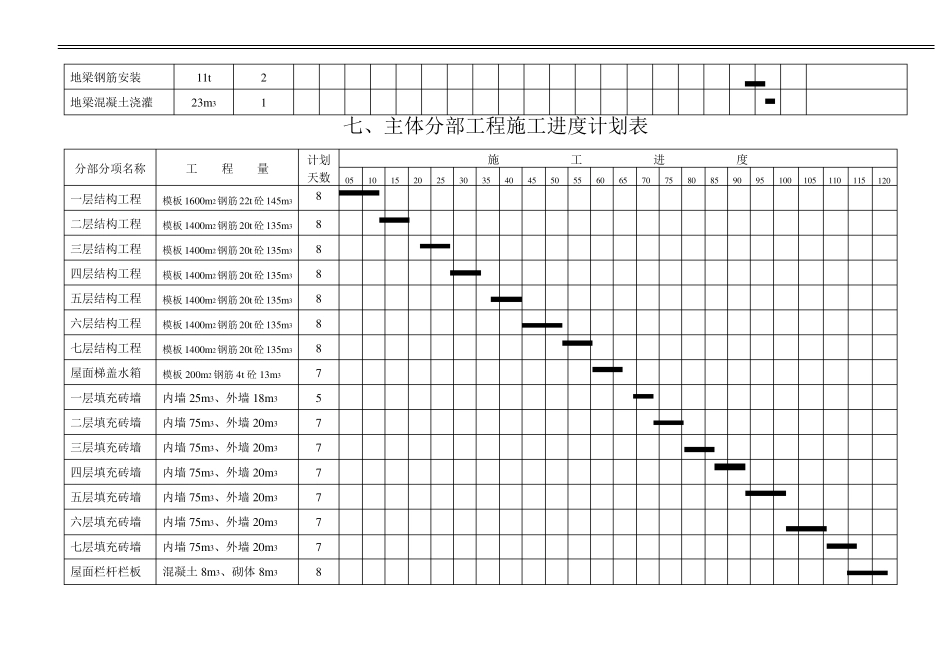

施工进度计划表范本 工种名称 所需总 工日数 分 期 分 批 出 工 工 数 计划班组组数 计划班组人数 第1 个月 第2 个月 第3 个月 第4 个月 第5 个月 第6 个月 第7 个月 第8 个月 第9 个月 第1 0 个月 土方工 4 0 4 0 / / / / / / / / / 每组2 0 人共 1 组 砼浇灌工 2 4 5 1 0 0 5 5 5 5 3 5 / / / / / / 每组1 5 人共 2 组 模板工 1 2 3 5 1 0 5 4 0 0 4 0 0 3 3 0 / / / / / / 每组2 0 人共 2 组 钢筋工 5 5 0 7 0 1 8 0 1 8 0 1 2 0 / / / / / / 每组2 0 人共 1 组 架子工 2 3 5 3 0 6 0 6 0 6 0 / / / / / 2 5 每组1 0 人共 1 组 砌砖工 7 5 0 / / / 3 0 0 4 0 0 5 0 / / / / 每组2 0 人共 2 组 抹灰工 1 9 5 0 / / / / / 1 0 0 6 0 0 6 0 0 6 0 0 5 0 每组2 0 人共 2 组 铝合金工 1 8 0 / / / / / / 6 0 6 0 / 6 0 每组1 0 人共 1 组 贴砖工 3 8 0 / / / / / / / / 3 0 0 8 0 每组2 0 人共 1 组 杂工 1 2 0 3 0 1 0 1 0 1 0 1 0 1 0 1 0 1 0 1 0 1 0 每组1 0 人共 1 组 防水工 7 5 / / / / / / / 3 0 4 5 / 每组1 0 人共 1 组 油漆涂料工 1 6 0 / / / / / / / / 6 0 1 0 0 每组1 2 人共 1 组 水管工 2 1 5 / 1 5 1 3 1 2 2 5 2 5 2 5 5 0 5 0
