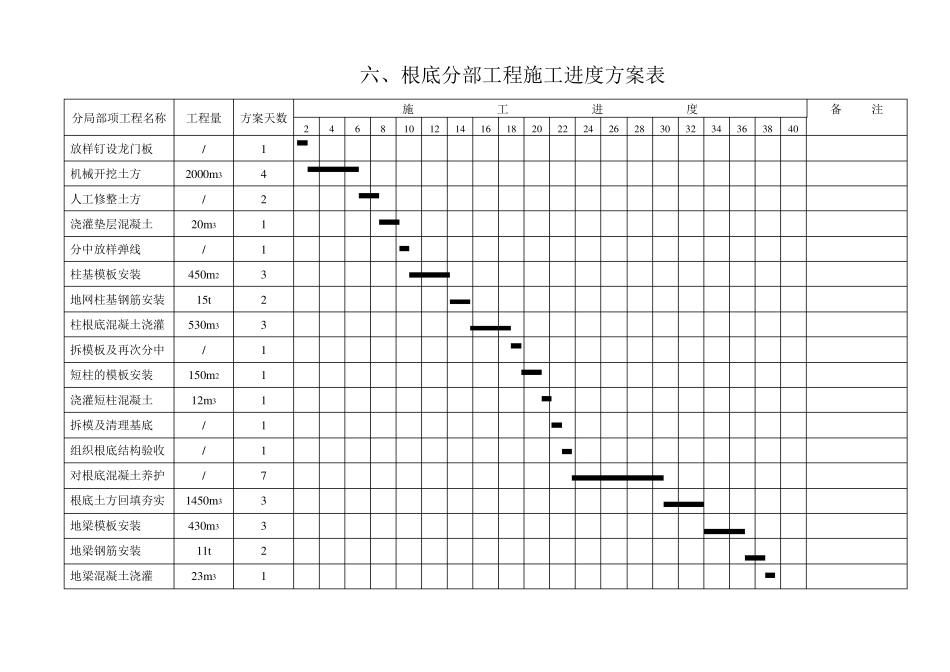

六、根底分部工程施工进度方案表 分局部项工程名称 工程量 方案天数 施 工 进 度 备 注 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38 40 放样钉设龙门板 / 1 机械开挖土方 2000m3 4 人工修整土方 / 2 浇灌垫层混凝土 20m3 1 分中放样弹线 / 1 柱基模板安装 450m2 3 地网柱基钢筋安装 15t 2 柱根底混凝土浇灌 530m3 3 拆模板及再次分中 / 1 短柱的模板安装 150m2 1 浇灌短柱混凝土 12m3 1 拆模及清理基底 / 1 组织根底结构验收 / 1 对根底混凝土养护 / 7 根底土方回填夯实 1450m3 3 地梁模板安装 430m3 3 地梁钢筋安装 11t 2 地梁混凝土浇灌 23m3 1 七、主体分部工程施工进度方案表 分局部项名称 工 程 量 方案 天数 施 工 进 度 05 10 15 20 25 30 35 40 45 50 55 60 65 70 75 80 85 90 95 100 105 110 115 120 一层结构工程 模板 1600m2钢筋 22t砼 145m3 8 二层结构工程 模板 1400m2钢筋 20t砼 135m3 8 三层结构工程 模板 1400m2钢筋 20t砼 135m3 8 四层结构工程 模板 1400m2钢筋 20t砼 135m3 8 五层结构工程 模板 1400m2钢筋 20t砼 135m3 8 六层结构工程 模板 1400m2钢筋 20t砼 135m3 8 七层结构工程 模板 1400m2钢筋 20t砼 135m3 8 屋面梯盖水箱 模板 200m2 钢筋 4t砼 13m3 7 一层填充砖墙 内墙 25m3、外墙 18m3 5 二层填充砖墙 内墙 75m3、外墙 20m3 7 三层填充砖墙 内墙 75m3、外墙 2
