施工组织设计 一、工程简述 二、编制说明 三、施工准备工作计划 四、项目管理机构的设置 五、施工现场管理 六、各分部分项工程的主要施工方案与技术措施 七、成品保护及与总包及各专业单位的配合施工措施 八、 确保工程质量管理体系与措施 九、 确保安全生产、文明施工管理系统与措施 十、 工程进度计划与措施及施工网络图 十一、确保工程进度计划及技术组织措施 十二、 资源配置计划 十三 临时工程布置及临时用地用房计划 一、工程简述 工程概况 1 建设单位: 2 工程名称: 3 工程地点: 4 设计单位: 5 建筑设计特点: 工程范围和目标 1 工程范围 本项工程的施工范围为:楼层及地库的消火栓系统、消防喷淋系统、排烟系统、消防报警系统的设备采购、管路的敷设、电气信号管线的安装、末端装置与消防控制机房的连接管线等
2 工程目标 2
1 质量目标 保证消防验收一次合格通过,使施工安装各项达到优良标准
2 工期目标 计划安装工期:2013年 2月 28日开工至 2013年 8月 31日竣工,日历工期 184天内;我公司将按建设单位要求的日期及时进场开工
3 安全目标 安全生产、无重大伤亡事故
杜绝死亡,消灭重伤,轻伤平均负伤率低于1%,施工用电事故率小于1%

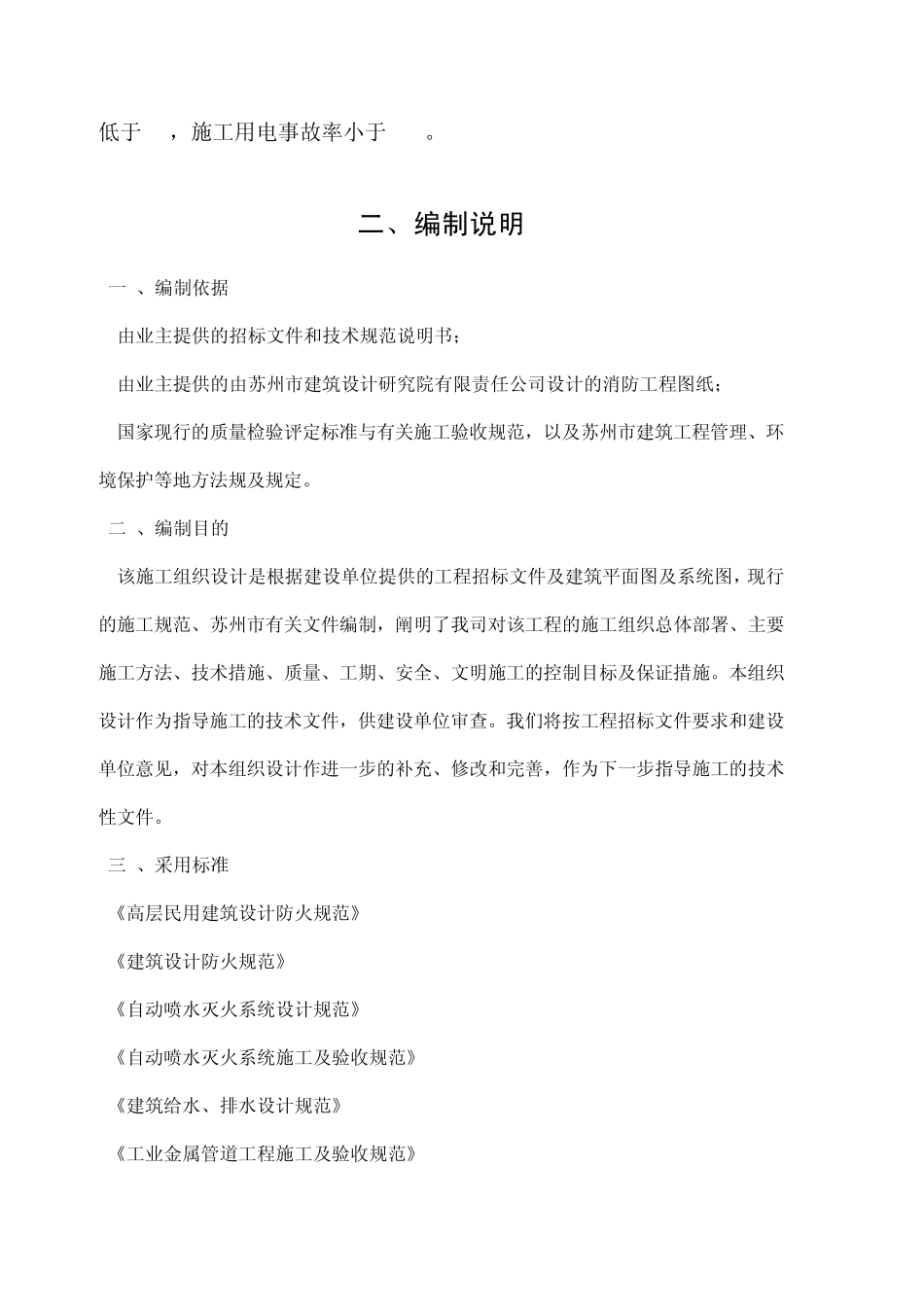

二、编制说明 、编制依据 由业主提供的招标文件和技术规范说明书; 由业主提供的由苏州市建筑设计研究院有限责任公司设计的消防工程图纸; 国家现行的质量检验评定标准与有关施工验收规范,以及苏州市建筑工程管理、环境保护等地方法规及规定
、编制目的 该施工组织设计是根据建设单位提供的工程招标文件及建筑平面图及系统图,现行的施工规范、苏州市有关文件编制,阐明了我司对该工程的施工组织总体部署、主要施工方法、技术措施、质量、工期、安全、文明施工的控制目标及保证措施
本组织设计作为指导施工的技术文件,供建设单位审查
我们将按工程招
