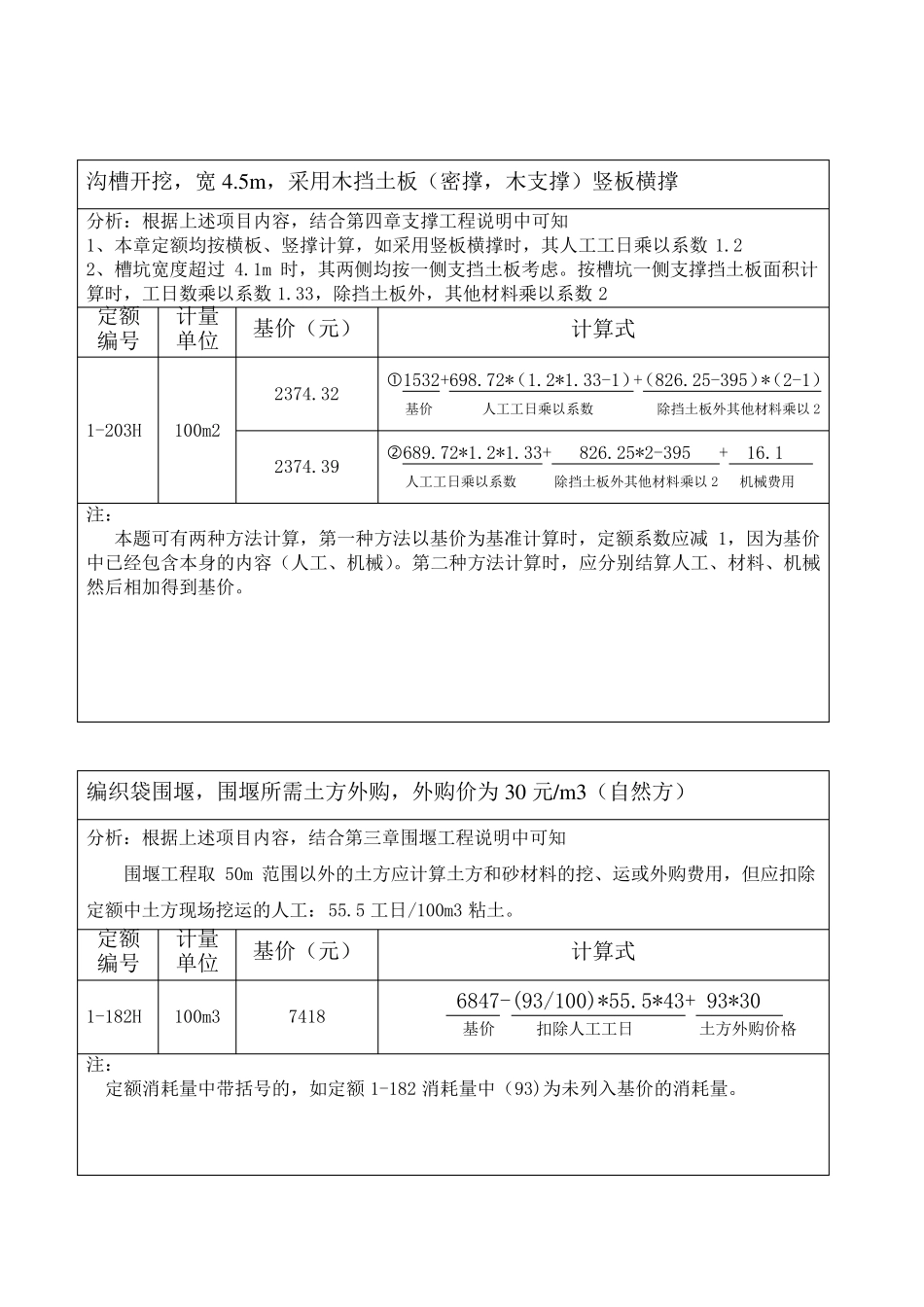

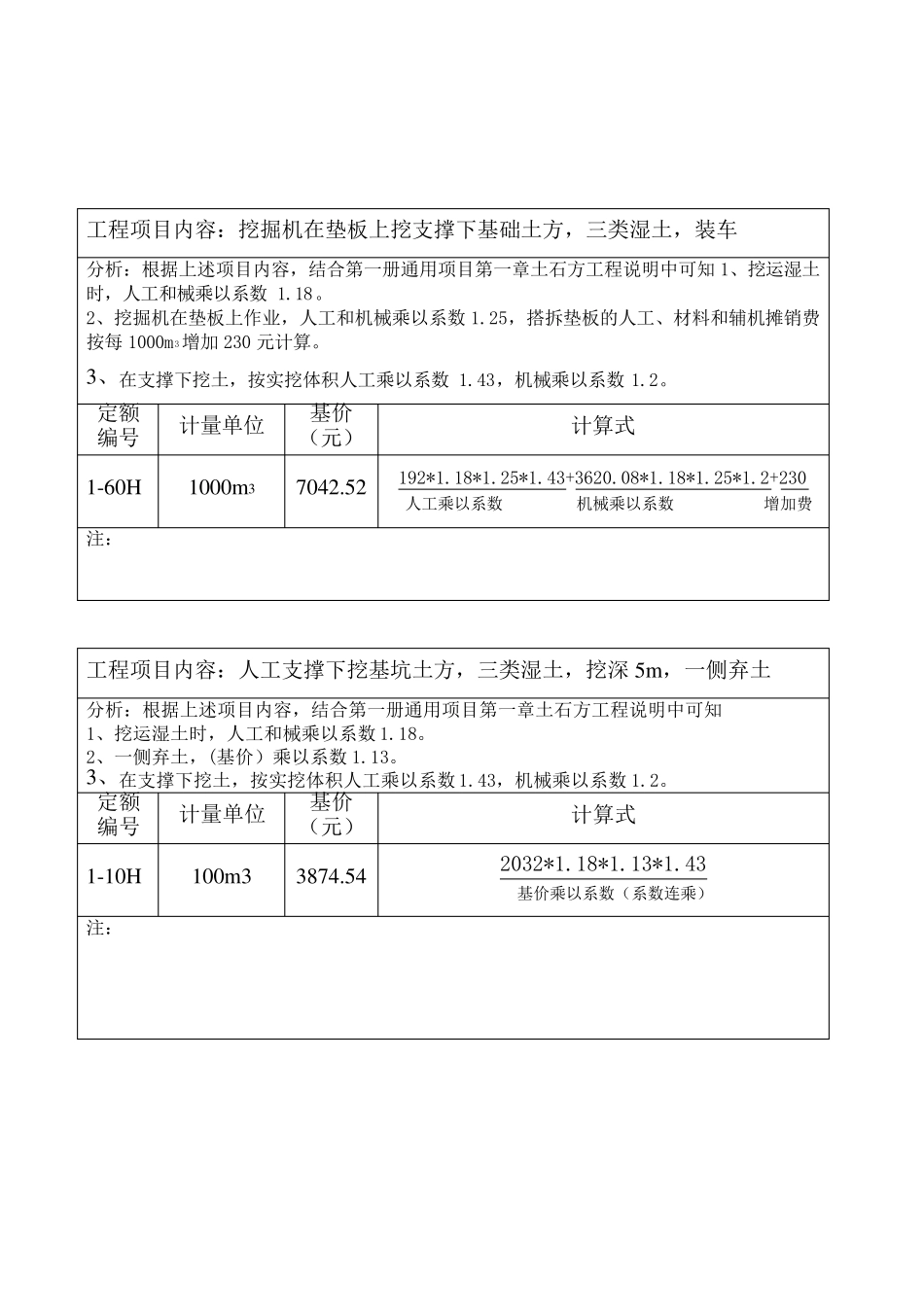

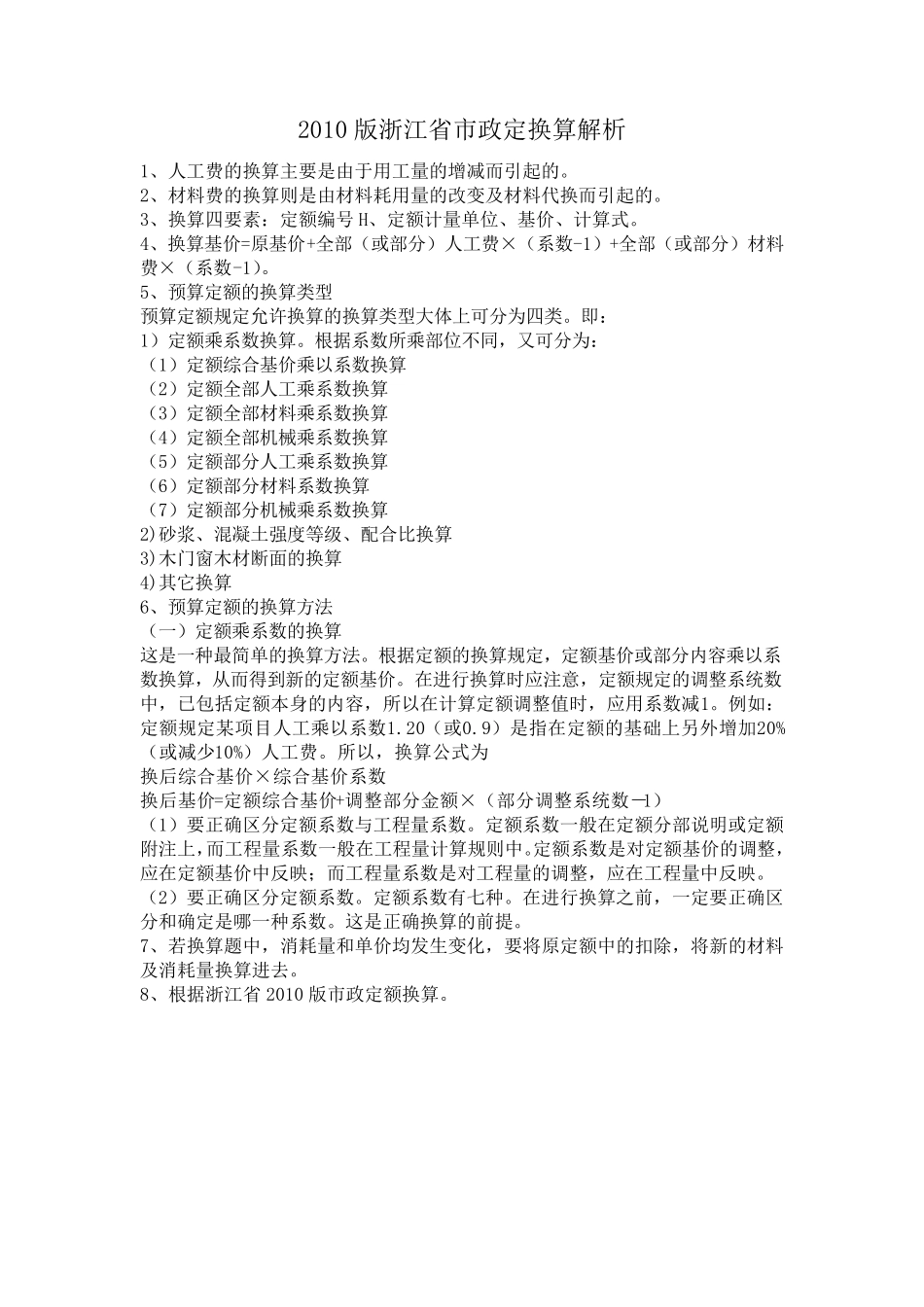

2010 版浙江省市政定换算解析 1、人工费的换算主要是由于用工量的增减而引起的。 2、材料费的换算则是由材料耗用量的改变及材料代换而引起的。 3、换算四要素:定额编号H、定额计量单位、基价、计算式。 4、换算基价=原基价+全部(或部分)人工费×(系数-1)+全部(或部分)材料费×(系数-1)。 5、预算定额的换算类型 预算定额规定允许换算的换算类型大体上可分为四类。即: 1)定额乘系数换算。根据系数所乘部位不同,又可分为: (1)定额综合基价乘以系数换算 (2)定额全部人工乘系数换算 (3)定额全部材料乘系数换算 (4)定额全部机械乘系数换算 (5)定额部分人工乘系数换算 (6)定额部分材料系数换算 (7)定额部分机械乘系数换算 2)砂浆、混凝土强度等级、配合比换算 3)木门窗木材断面的换算 4)其它换算 6、预算定额的换算方法 (一)定额乘系数的换算 这是一种最简单的换算方法。根据定额的换算规定,定额基价或部分内容乘以系数换算,从而得到新的定额基价。在进行换算时应注意,定额规定的调整系统数中,已包括定额本身的内容,所以在计算定额调整值时,应用系数减1。例如:定额规定某项目人工乘以系数1.20(或0.9)是指在定额的基础上另外增加20%(或减少10%)人工费。所以,换算公式为 换后综合基价×综合基价系数 换后基价=定额综合基价+调整部分金额×(部分调整系统数-1) (1)要正确区分定额系数与工程量系数。定额系数一般在定额分部说明或定额附注上,而工程量系数一般在工程量计算规则中。定额系数是对定额基价的调整,应在定额基价中反映;而工程量系数是对工程量的调整,应在工程量中反映。 (2)要正确区分定额系数。定额系数有 七 种。在进行换算之 前 ,一定要正确区分和 确定是哪 一种系数。这是正确换算的前 提 。 7、若 换算题 中,消 耗量和 单价均 发 生 变化 ,要将 原定额中的扣 除 ,将 新的材料及消 耗量换算进去 。 8、根据浙江省2010 版市政定额换算。 工程项目内容:挖掘机在垫板上挖支撑下基础土方,三类湿土,装车 分析:根据上述项目内容,结合第一册通用项目第一章土石方工程说明中可知1、挖运湿土时,人工和械乘以系数 1.18。 2、挖掘机在垫板上作业,人工和机械乘以系数 1.25,搭拆垫板的人工、材料和辅机摊销费按每 1000m3增加 230 元计算。 3、在支撑下挖土,按实挖体积人工乘以系数 1.43,机械乘以系数 1.2。 定额编号 计...
