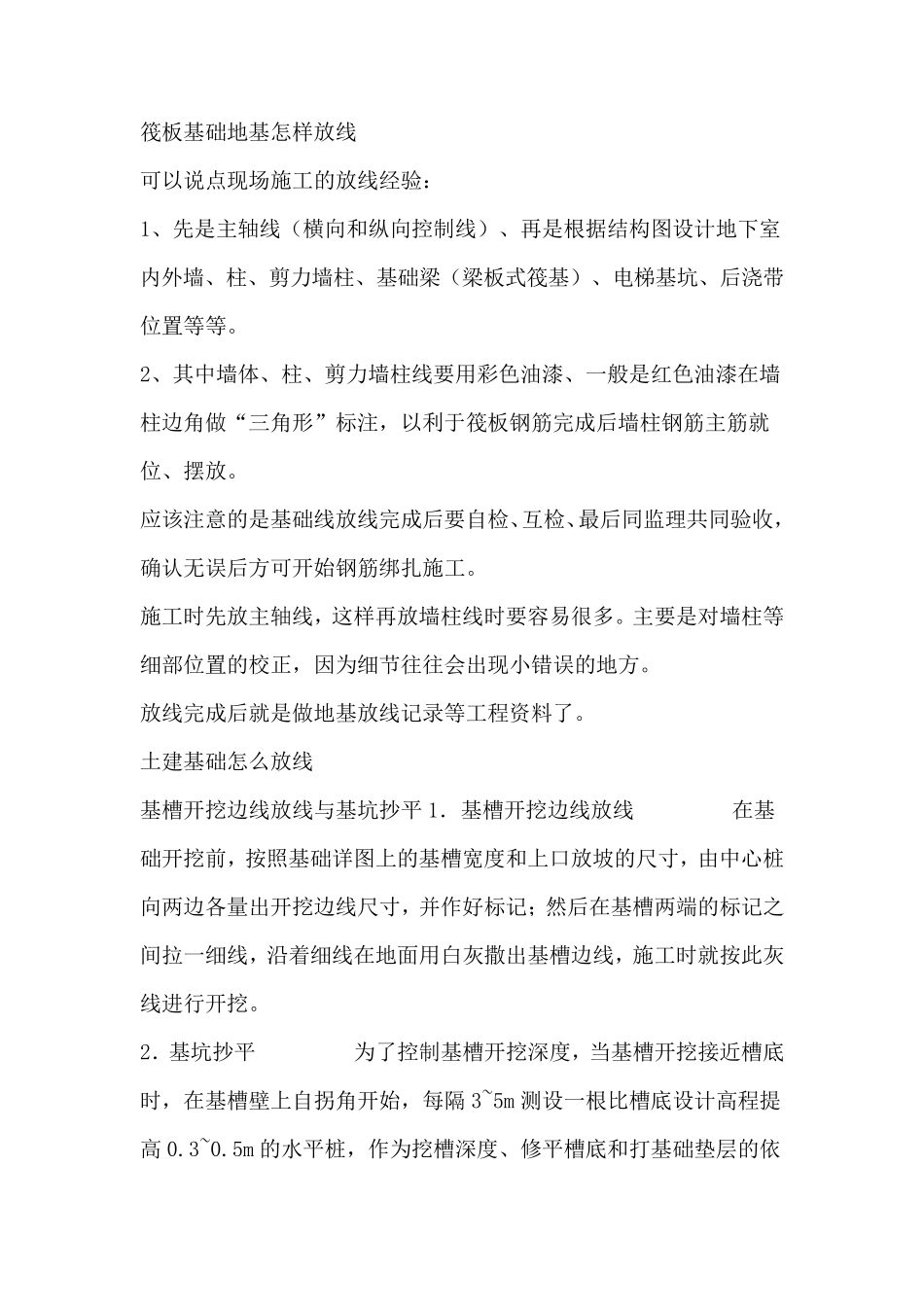

筏板基础地基怎样放线 可以说点现场施工的放线经验: 1、先是主轴线(横向和纵向控制线)、再是根据结构图设计地下室内外墙、柱、剪力墙柱、基础梁(梁板式筏基)、电梯基坑、后浇带位置等等
2、其中墙体、柱、剪力墙柱线要用彩色油漆、一般是红色油漆在墙柱边角做“三角形”标注,以利于筏板钢筋完成后墙柱钢筋主筋就位、摆放
应该注意的是基础线放线完成后要自检、互检、最后同监理共同验收,确认无误后方可开始钢筋绑扎施工
施工时先放主轴线,这样再放墙柱线时要容易很多
主要是对墙柱等细部位置的校正,因为细节往往会出现小错误的地方
放线完成后就是做地基放线记录等工程资料了

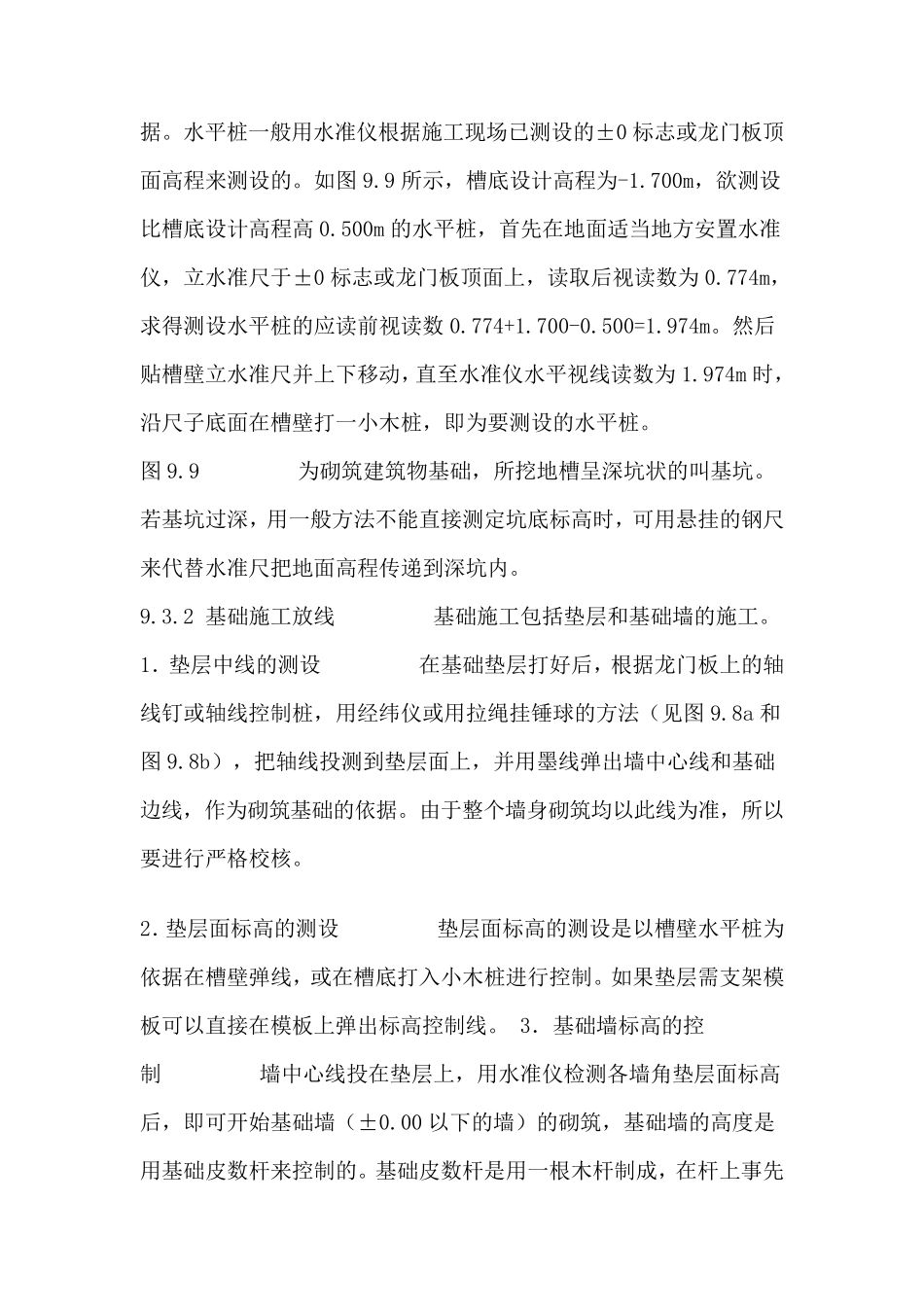

土建基础怎么放线 基槽开挖边线放线与基坑抄平1.基槽开挖边线放线 在基础开挖前,按照基础详图上的基槽宽度和上口放坡的尺寸,由中心 桩向两 边各 量 出开挖边线尺寸,并 作 好 标记; 然 后在基槽两 端 的标记之间 拉 一细线,沿 着 细线在地面 用白 灰 撒 出基槽边线,施工时就按此 灰线进 行 开挖
2.基坑抄平 为了控制基槽开挖深 度,当 基槽开挖接 近 槽底时,在基槽壁 上自拐 角开始,每 隔 3~5m 测 设一根比 槽底 设计高 程提高 0
5m 的水 平桩 ,作 为挖槽深 度、修 平槽底 和打 基础垫 层 的依据
水平桩一般用水准仪根据施工现场已测设的±0 标志或龙门板顶面高程来测设的
9 所示,槽底设计高程为-1
700m,欲测设比槽底设计高程高 0
500m 的水平桩,首先在地面适当地方安置水准仪,立水准尺于±0 标志或龙门板顶面上,读取后视读数为 0
774m,求得测设水平桩的应读前视读数 0
然后贴槽壁立水准尺并上下移动,直至水准仪水平视线读数为 1
974m 时,沿尺子底面在槽壁打一小木桩,即为要测设的水平桩

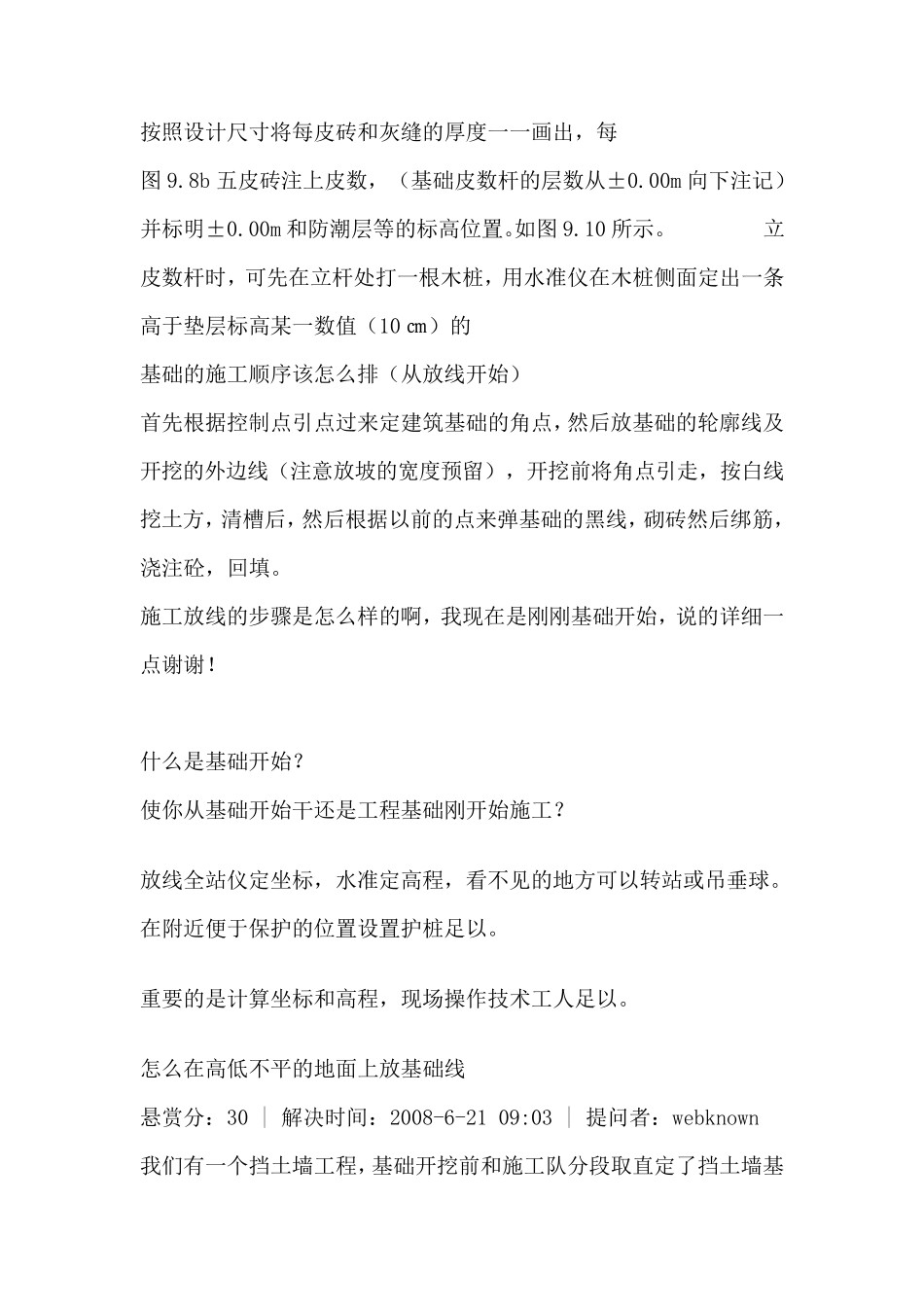

9 为砌筑建筑
