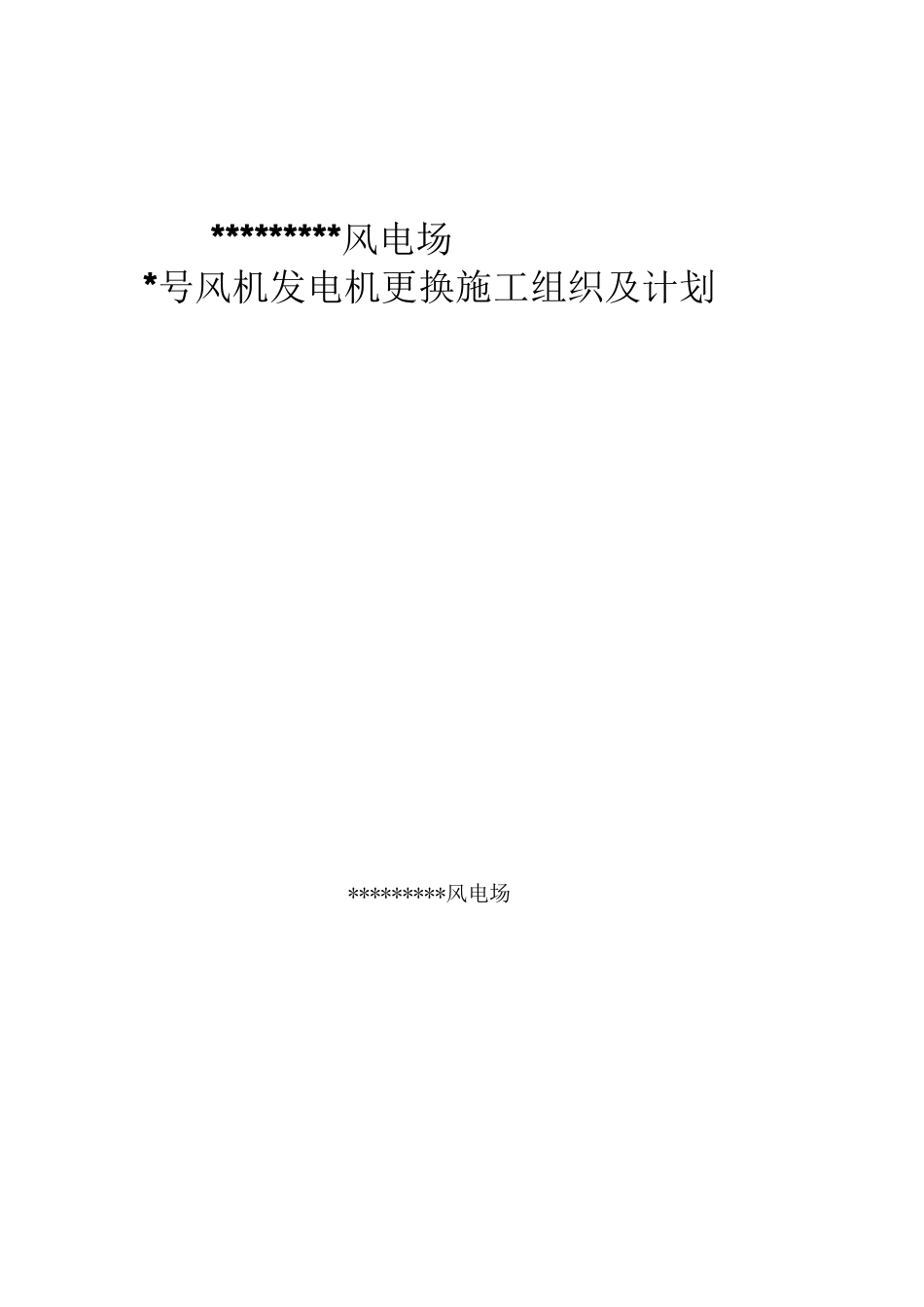

*********风电场*号风机发电机更换施工组织及计划*********风电场批准:审核:编制:年月日 00:00,******风场 H30 机组报出通讯中断故障,对 H*机组进行检查发现,**号机组发电机绕组绝缘击穿,需对 H30 机组发电机进行更换
针对此次检修作业,特制定如下施工组织计划
一,吊装人员组织1
领导小组:组长:组员:2
现场指挥总指挥:塔上指挥:塔下指挥:现场安全员:3
更换发电机施工单位:*****风场检修班
负责人:]负责发电机的更换施工,保证机组更换后可靠运行
吊装单位:5
负责风力发电机更换的吊装,负责人:二,施工计划时间*年*月*日,发电机进入现场,现场人员做吊装前准备工作,拆卸发电机与机舱的连接部分
*年*月*日,上午 00:00 吊车进入现场,做好准备工作后进行吊装
发电机对中工作根据天气状况进行对中,尽快恢复机组运行
力争在*月*日前完成全部工作,如天气条件允许,将立即进行发电机对中工作
三,施工技术措施(1)吊装前工作安排1、组织吊车及运输车辆进场,进行吊装前的必要准备,将发电机运送到机位
2、人员安排工作,风机上下各指定负责人员管理现场安全、秩序及上下的配合
3、*月*完成电机更换的所有必须的工具及设备准备
4、*月*日指定人员完成在吊装前做好电机更换的拆卸工作,便于吊装节约时间
5、电机更换的技术准备:a)所要更换的电机和故障电机之间对比所需要拆卸的部件
b)更换电机所要做的资料准备和记录
2)工具准备序号名称规格型号数量备注拆卸1十字形螺钉旋具大小各 1把2一字形螺钉旋具大小各 1把3斜嘴钳1601458 件套1 套5活动扳手30X2501及女装工具6双开口扳手13,14,17,19,22,24,30各 17梅花扳手3018公制球形内六角扳手9 件套19扭力扳手300NM(12
5)800NM(20)110锤头111大
