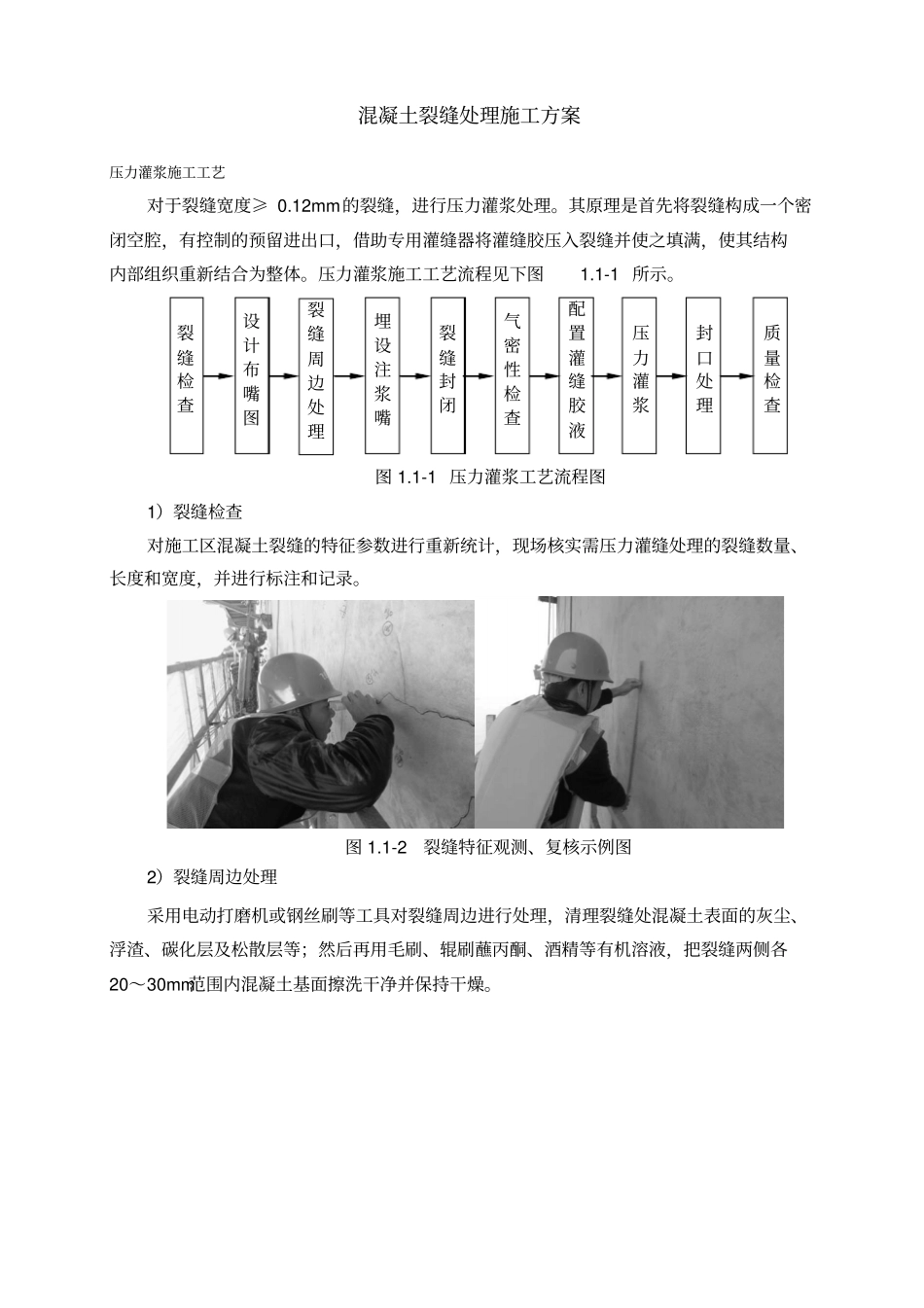

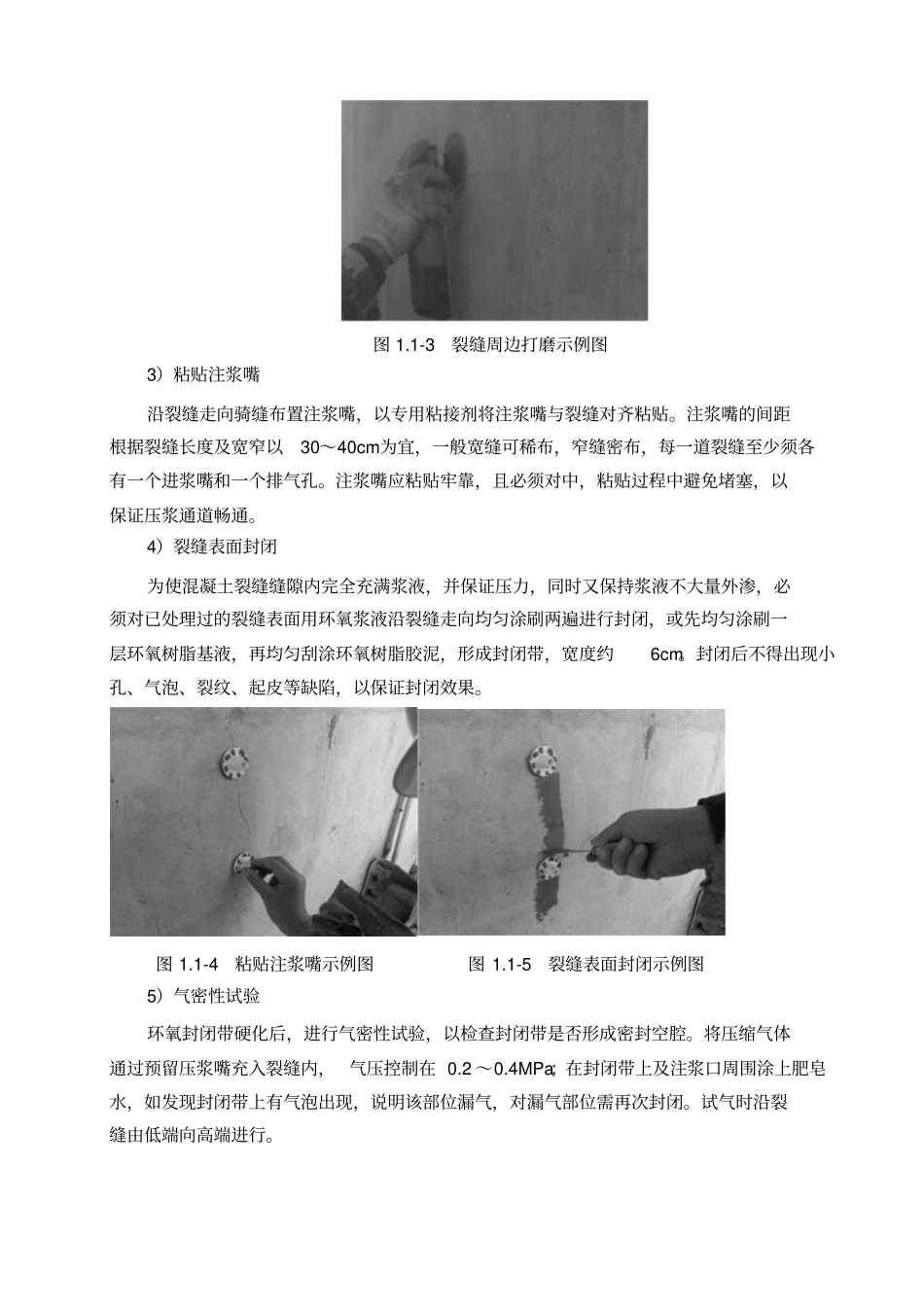

桥梁缺陷修复施工方案2016 年 6 月混凝土裂缝处理施工方案压力灌浆施工工艺对于裂缝宽度≥ 0.12mm的裂缝,进行压力灌浆处理。其原理是首先将裂缝构成一个密闭空腔,有控制的预留进出口,借助专用灌缝器将灌缝胶压入裂缝并使之填满,使其结构内部组织重新结合为整体。压力灌浆施工工艺流程见下图1.1-1 所示。图 1.1-1 压力灌浆工艺流程图1)裂缝检查对施工区混凝土裂缝的特征参数进行重新统计,现场核实需压力灌缝处理的裂缝数量、长度和宽度,并进行标注和记录。图 1.1-2 裂缝特征观测、复核示例图2)裂缝周边处理采用电动打磨机或钢丝刷等工具对裂缝周边进行处理,清理裂缝处混凝土表面的灰尘、浮渣、碳化层及松散层等;然后再用毛刷、辊刷蘸丙酮、酒精等有机溶液,把裂缝两侧各20~30mm范围内混凝土基面擦洗干净并保持干燥。设计布嘴图裂缝周边处理埋设注浆嘴裂缝封闭气密性检查配置灌缝胶液压力灌浆封口处理质量检查裂缝检查图 1.1-3 裂缝周边打磨示例图3)粘贴注浆嘴沿裂缝走向骑缝布置注浆嘴,以专用粘接剂将注浆嘴与裂缝对齐粘贴。注浆嘴的间距根据裂缝长度及宽窄以30~40cm为宜,一般宽缝可稀布,窄缝密布,每一道裂缝至少须各有一个进浆嘴和一个排气孔。注浆嘴应粘贴牢靠,且必须对中,粘贴过程中避免堵塞,以保证压浆通道畅通。4)裂缝表面封闭为使混凝土裂缝缝隙内完全充满浆液,并保证压力,同时又保持浆液不大量外渗,必须对已处理过的裂缝表面用环氧浆液沿裂缝走向均匀涂刷两遍进行封闭,或先均匀涂刷一层环氧树脂基液,再均匀刮涂环氧树脂胶泥,形成封闭带,宽度约6cm。封闭后不得出现小孔、气泡、裂纹、起皮等缺陷,以保证封闭效果。图 1.1-4 粘贴注浆嘴示例图图 1.1-5 裂缝表面封闭示例图5)气密性试验环氧封闭带硬化后,进行气密性试验,以检查封闭带是否形成密封空腔。将压缩气体通过预留压浆嘴充入裂缝内, 气压控制在 0.2 ~0.4MPa;在封闭带上及注浆口周围涂上肥皂水,如发现封闭带上有气泡出现,说明该部位漏气,对漏气部位需再次封闭。试气时沿裂缝由低端向高端进行。图 1.1-6 气密性试验示例图6)压力灌浆压力灌浆应由低端向高端进行。从一端开始压浆,缓慢升压,并保持压力稳定在0.2 ~0.4MPa;待另一端的压浆嘴在排出裂缝内的气体后流出浆液,且流出的浆液与压入的浆液浓度相同时,即可停止压浆,将注浆嘴封堵。对于已灌浆的裂缝,待浆液固化后采用角磨机将灌浆嘴拆除,并用环氧胶泥将注浆嘴处抹平...
