项目工作分解结构一、项目工作结构分解表(WBS) 本项目工作结构分解 (WBS) 详见下表:项目工作结构分解表 (WBS) 一级编码一级任务名称/ 二级编码二级任务名称/ 三级编码三级任务名称备注1 项目前期阶段1
1 签订 EPC总承包合同1
2 正式组建 EPC总承包项目部1
3 编制项目实施规划1
4 编制项目总进度计划和各分项工作计划1
5 确定区块生产负责人及各标段资源进场准备2 设计阶段及施工准备阶段2
1 方案设计阶段2
1 方案设计2
2 方案设计审查2
2 初步设计阶段2
1 初步设计2
2 初步设计审查2
3 施工图设计阶段2
1 各单位工程桩基施工图设计2
2 各单位工程桩基施工图阶段性审查经相关部门同意办理桩基先行手续2
3 各单位工程建筑安装等主体施工图设计2

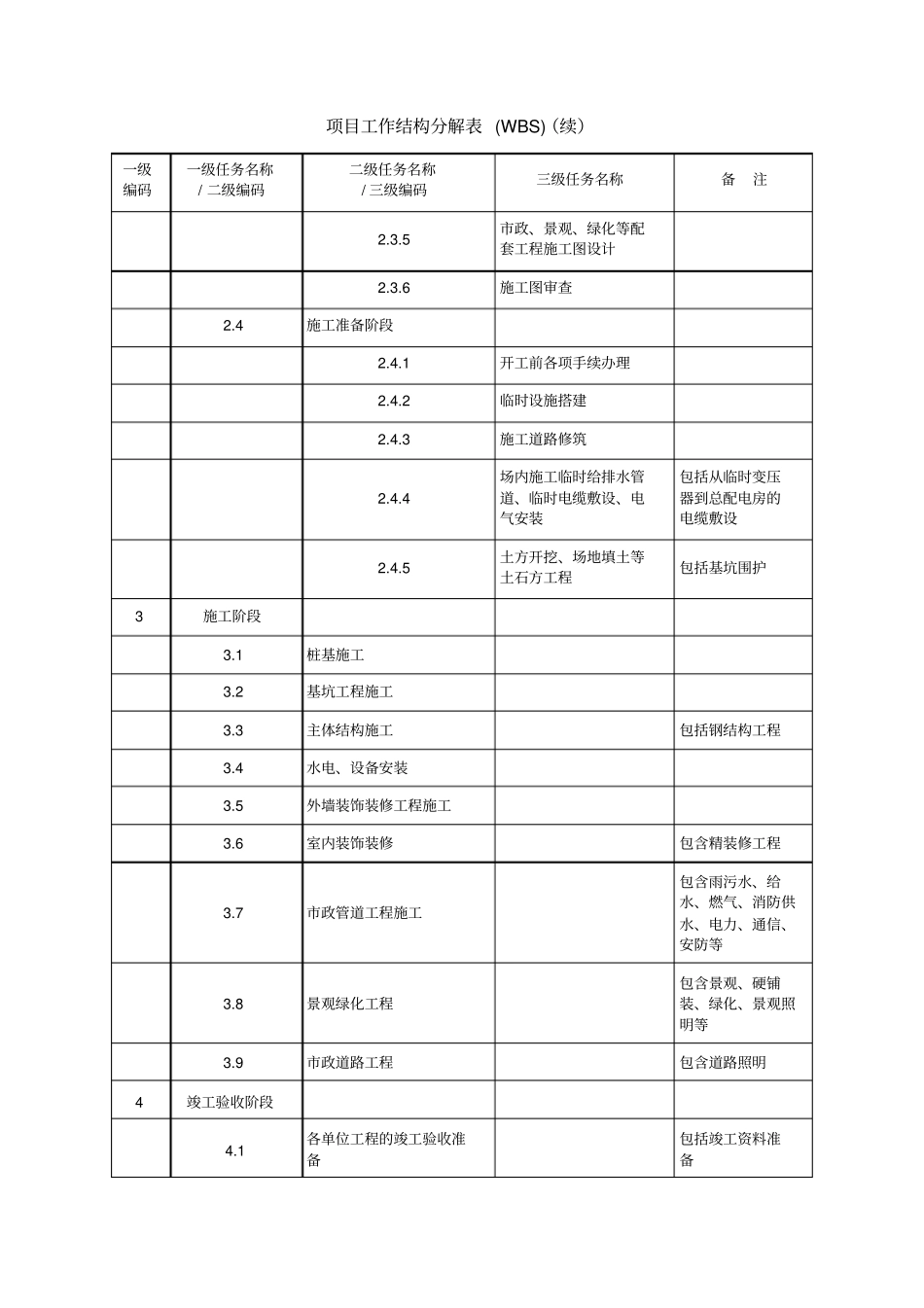

4部分单体精装修图纸项目工作结构分解表 (WBS)(续)一级编码一级任务名称/ 二级编码二级任务名称/ 三级编码三级任务名称备注2
5 市政、景观、绿化等配套工程施工图设计2
6 施工图审查2
4 施工准备阶段2
1 开工前各项手续办理2
2 临时设施搭建2
3 施工道路修筑2
4 场内施工临时给排水管道、临时电缆敷设、电气安装包括从临时变压器到总配电房的电缆敷设2
5 土方开挖、场地填土等土石方工程包括基坑围护3 施工阶段3
1 桩基施工3
2 基坑工程施工3
3 主体结构施工包括钢结构工程3
4 水电、设备安装3
5 外墙装饰装修工程施工3
6 室内装饰装修包含精装修工程3
7 市政管道工程施工包含雨污水、给水、燃气、消防供水、电力、通信、安防等3
8 景观绿化工程包含景观、硬铺装、绿化、景观照明等3
9 市政道路工程包含道路照明4竣工验收阶段4

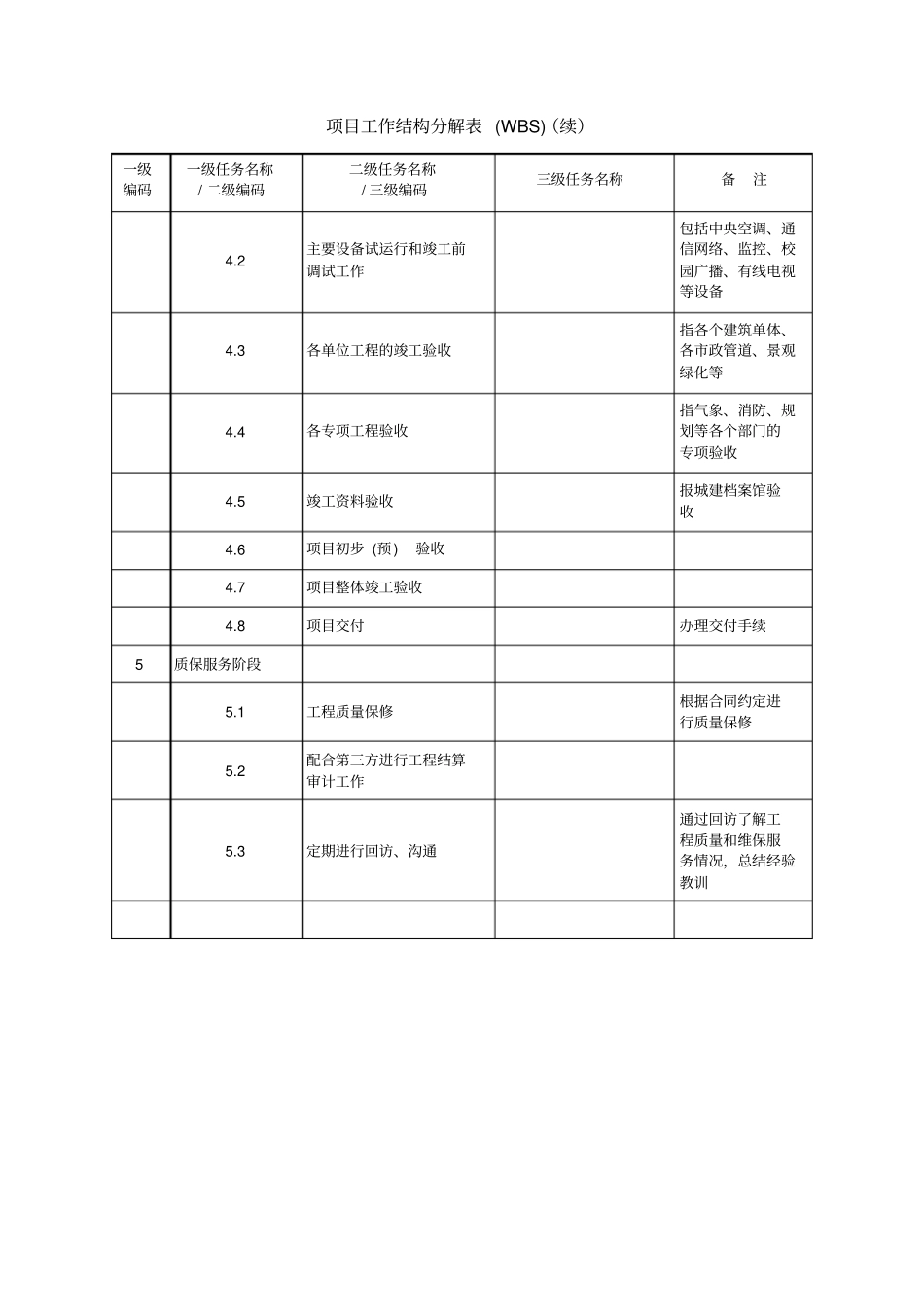

1各单位工程的竣工验收准备包括竣工资料准备项目工作结构分解表 (WBS)(续)一级
