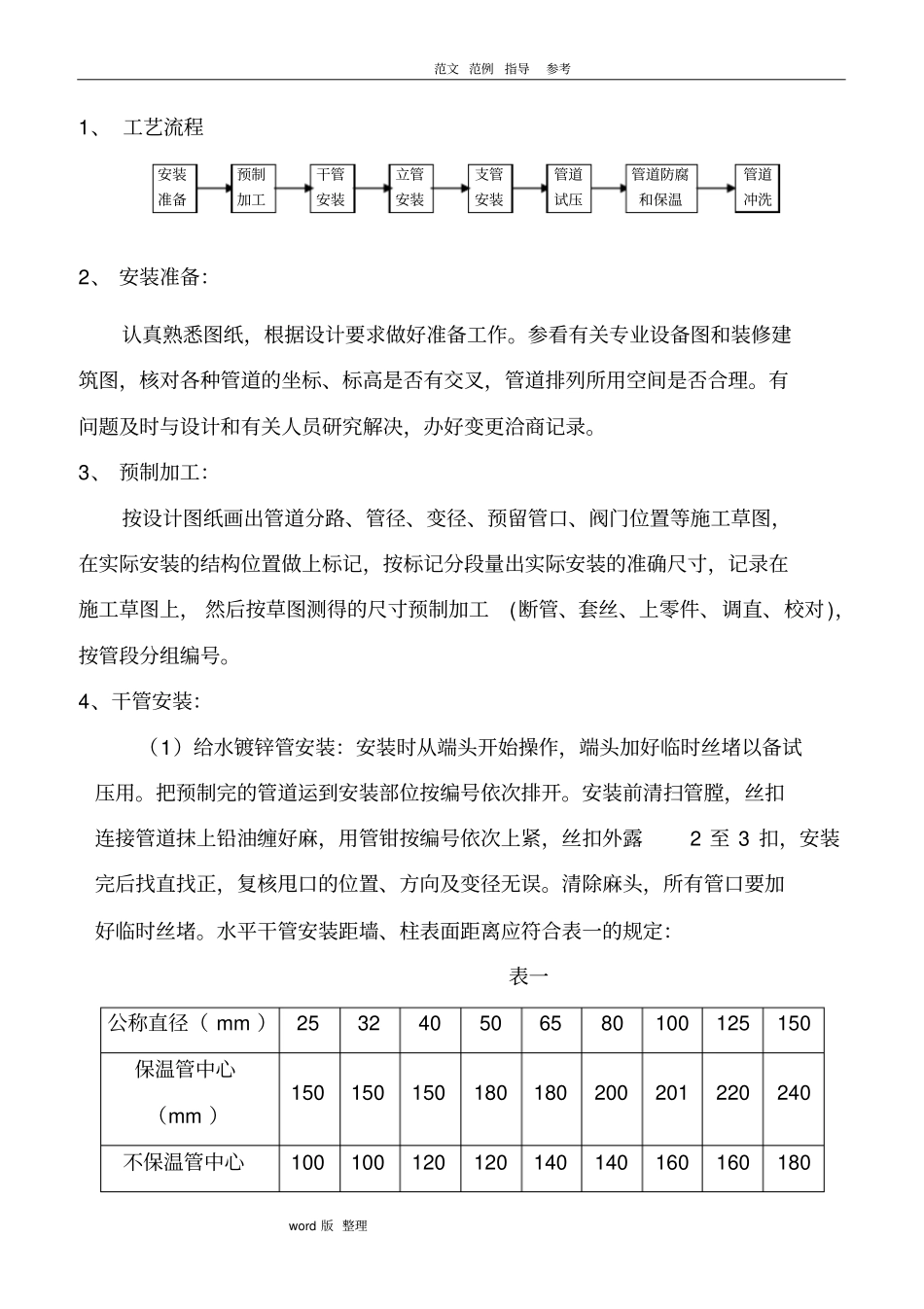

范文 范例指导参考word 版 整理1、 工艺流程2、 安装准备:认真熟悉图纸,根据设计要求做好准备工作
参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理
有问题及时与设计和有关人员研究解决,办好变更洽商记录
3、 预制加工:按设计图纸画出管道分路、管径、变径、预留管口、阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上, 然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对),按管段分组编号
4、干管安装:(1)给水镀锌管安装:安装时从端头开始操作,端头加好临时丝堵以备试压用
把预制完的管道运到安装部位按编号依次排开
安装前清扫管膛,丝扣连接管道抹上铅油缠好麻,用管钳按编号依次上紧,丝扣外露2 至 3 扣,安装完后找直找正,复核甩口的位置、方向及变径无误
清除麻头,所有管口要加好临时丝堵

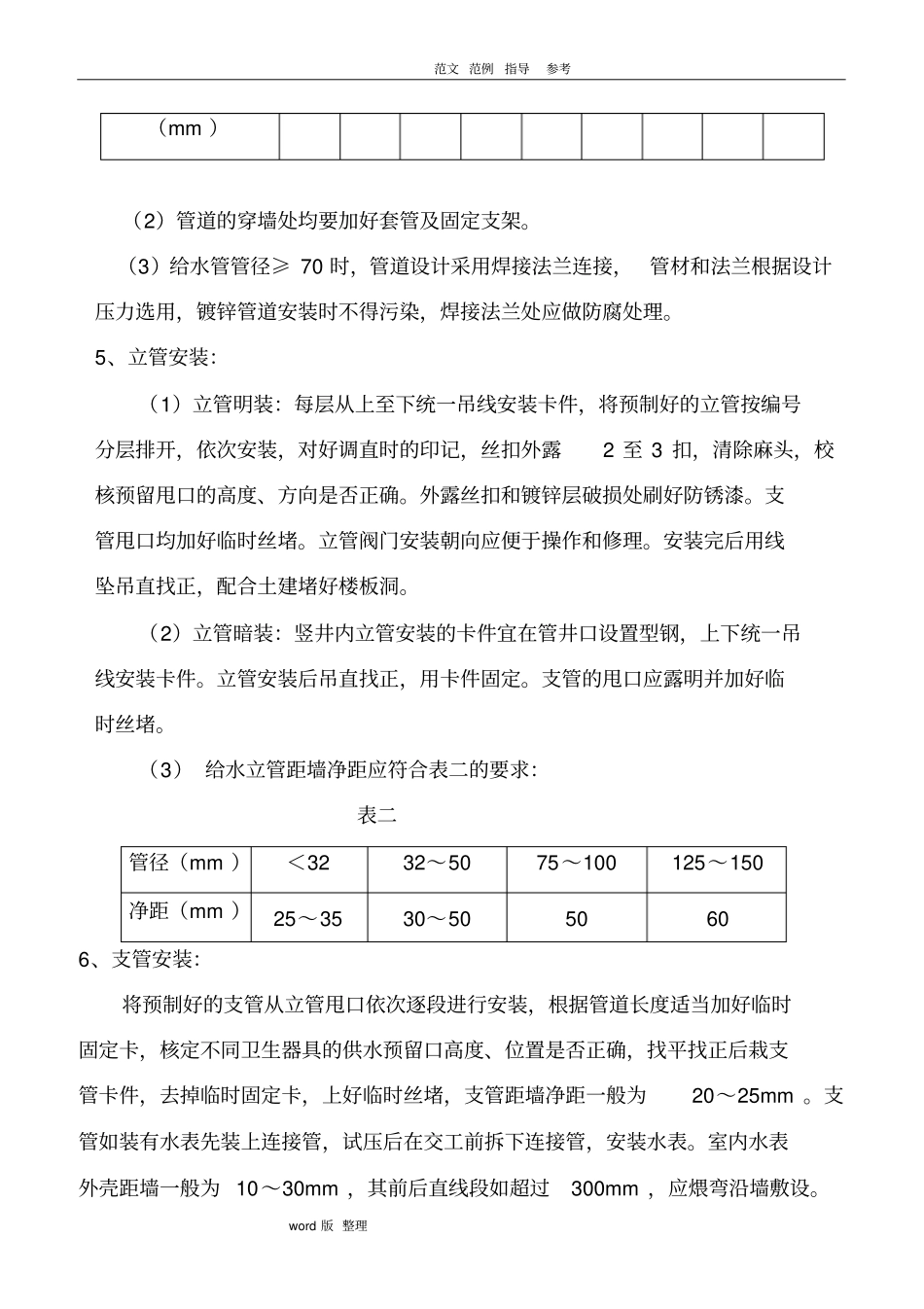

水平干管安装距墙、柱表面距离应符合表一的规定:表一公称直径( mm )25 32 40 50 65 80 100 125 150 保温管中心(mm )150 150 150 180 180 200 201 220 240 不保温管中心100 100 120 120 140 140 160 160 180 安装准备预制加工干管安装立管安装支管安装管道试压管道防腐和保温管道冲洗范文 范例指导参考word 版 整理(mm )(2)管道的穿墙处均要加好套管及固定支架
(3)给水管管径≥ 70 时,管道设计采用焊接法兰连接,管材和法兰根据设计压力选用,镀锌管道安装时不得污染,焊接法兰处应做防腐处理
5、立管安装:(1)立管明装:每层从上至下统一吊线安装卡件,将预制好的立管按编号分层排开,依次安装,对好调直时的印记,丝扣外露2 至 3 扣,清除麻头,校核预留甩口的高度、方向是否正确
外露丝扣和镀锌层
