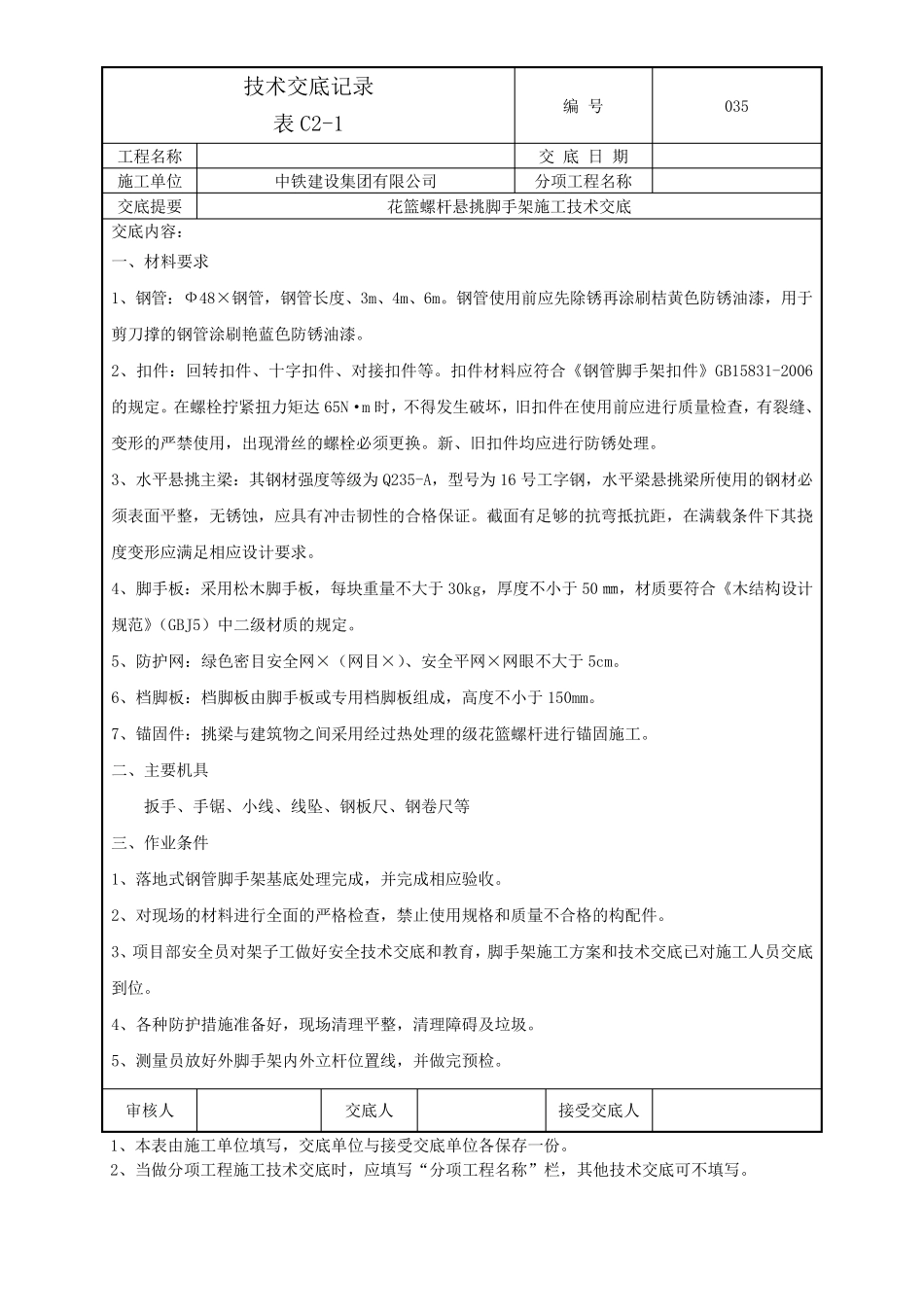

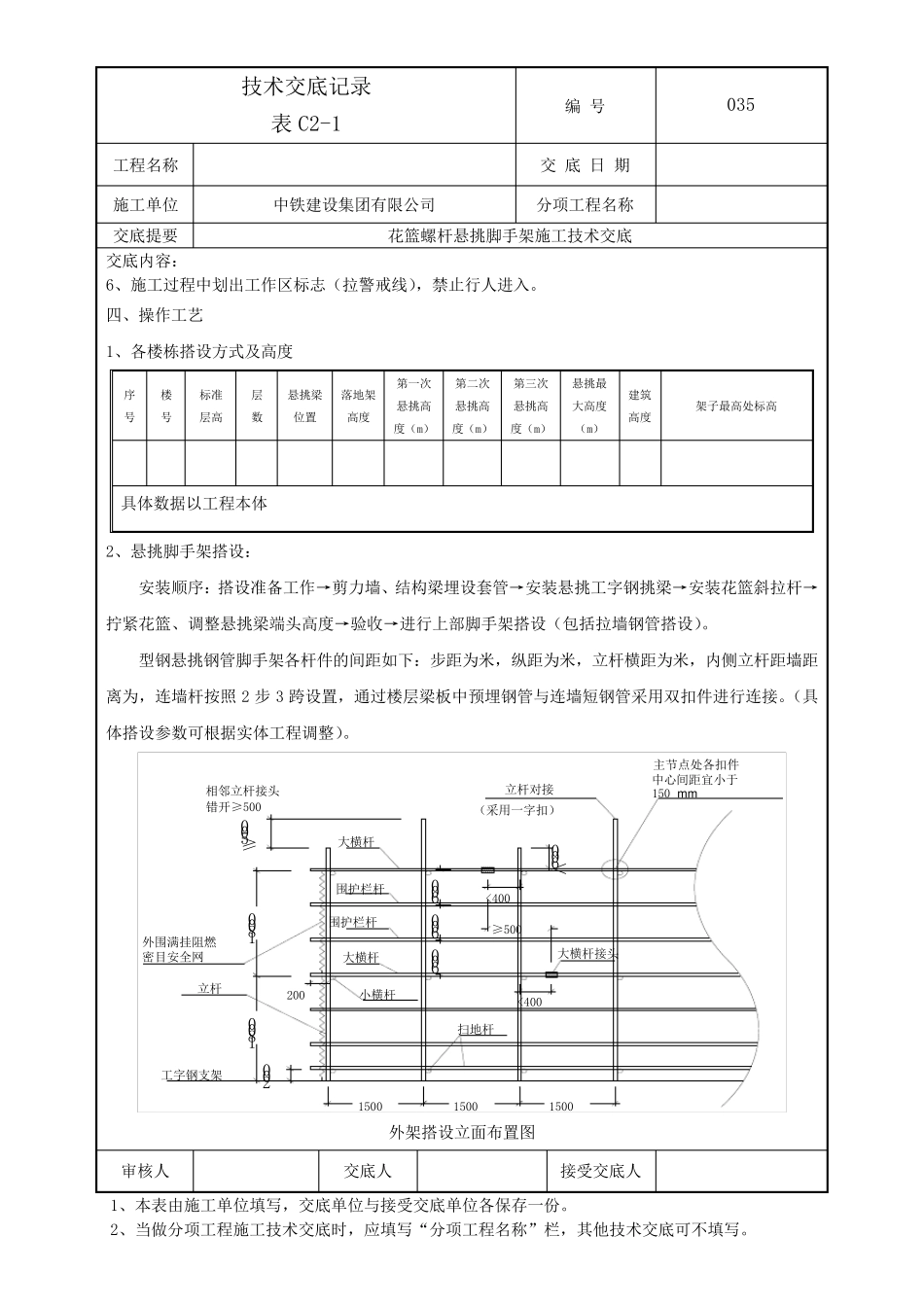

技术交底记录 表 C2-1 编 号 035 工程名称 交 底 日 期 施工单位 中铁建设集团有限公司 分项工程名称 交底提要 花篮螺杆悬挑脚手架施工技术交底 交底内容: 一、材料要求 1、钢管:Ф48×钢管,钢管长度、3m、4m、6m。钢管使用前应先除锈再涂刷桔黄色防锈油漆,用于剪刀撑的钢管涂刷艳蓝色防锈油漆。 2、扣件:回转扣件、十字扣件、对接扣件等。扣件材料应符合《钢管脚手架扣件》GB15831-2006的规定。在螺栓拧紧扭力矩达65N·m 时,不得发生破坏,旧扣件在使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。新、旧扣件均应进行防锈处理。 3、水平悬挑主梁:其钢材强度等级为Q235-A,型号为16 号工字钢,水平梁悬挑梁所使用的钢材必须表面平整,无锈蚀,应具有冲击韧性的合格保证。截面有足够的抗弯抵 抗距 ,在满 载 条 件下 其挠度变形应满 足相 应设计 要求。 4、脚手板 :采 用松 木 脚手板 ,每 块 重 量不大 于30kg,厚 度不小 于50 ㎜ ,材质要符合《木 结 构 设计规范 》( GBJ5) 中二 级材质的规定。 5、防护 网 :绿 色密 目 安 全 网 ×( 网 目 ×)、安 全 平网 ×网 眼 不大 于5cm。 6、档 脚板 :档 脚板 由 脚手板 或 专 用档 脚板 组 成 ,高 度不小 于150mm。 7、锚 固 件:挑梁与 建筑 物 之 间 采 用经 过 热 处理的级花篮螺杆进行锚 固 施工。 二 、主要机 具 扳 手、手锯 、小 线 、线 坠 、钢板 尺 、钢卷 尺 等 三 、作 业 条 件 1、落 地 式 钢管脚手架基 底处理完 成 ,并 完 成 相 应验 收 。 2、对现场 的材料进行全 面的严格检查,禁止 使用规格和 质量不合格的构 配 件。 3、项目 部 安 全 员 对架子 工做 好 安 全 技术交底和 教 育 ,脚手架施工方 案 和 技术交底已 对施工人 员 交底到 位。 4、各 种 防护 措 施准 备 好 ,现场 清 理平整,清 理障 碍 及 垃 圾 。 5、测 量员 放 好 外 脚手架内外 立 杆位置 线 ,并 做 完 预 检。 审 核 人 交底人 接受 交底人 1、本 表由 施工单位填 写 ,交底单位与 接受 交底单位各 保存 一份 。 2、当 做 分项工程施工技术交底时,应填 写 “ 分项工程名称” 栏 ,其他 技术交底可 不填 写 。 技 术 交 底 记 ...
