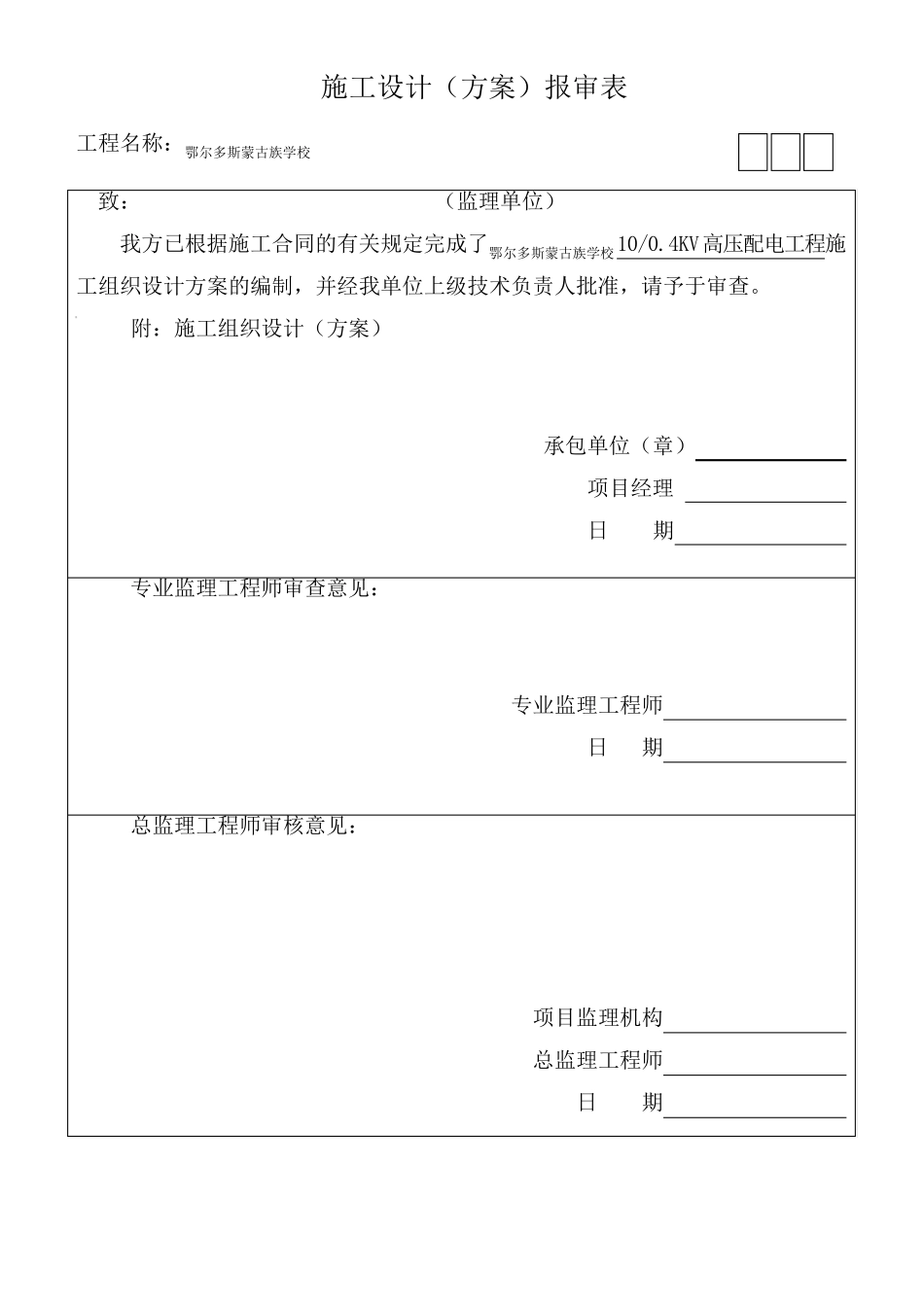

施工设计(方案)报审表 工程名称:鄂尔多斯蒙古族学校 致: (监理单位) 我方已根据施工合同的有关规定完成了鄂尔多斯蒙古族学校10/0.4KV高压配电工程施工组织设计方案的编制,并经我单位上级技术负责人批准,请予于审查。 附:施工组织设计(方案) 承包单位(章) 项目经理 日 期 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审核意见: 项目监理机构 总监理工程师 日 期 2 鄂尔多斯蒙古族学校10/0.4KV 高压配电工程 施 工 组 织 方 案 建设单位: 监理单位: 编制单位:特锐德电器公司 日 期:2 0 1 1 年 1 0 月 1 1 日 3 编制: 审核: 审定: 4 施工组织设计(方案) 1.工程概况 鄂尔多斯蒙古族学校10kV/0.4kV 变配电房工程用电。采用集中抄表方式,安装高压计量,低压计量作参考。安装四台1250kVA 容量变压器。高压电缆采用地埋式敷设,变压器低压侧出线采用母线槽连接。型号为SCB10-1250/10。高压配电柜采用上进线上出线方式。 工程内容 1.1 安装 高压进线柜 KYN28A-12 台 2 高压计量柜 KYN28A-12 台 2 高压PT 柜 KYN28A-12 台 2 高压出线柜 KYN28A-12 台 4 高压联络柜 KYN28A-12 台 1 高压隔离柜 KYN28A-12 台 1 。 1.2、安装 直流屏 GZDW-65Ah 台 1 交流屏 PK 台 1 。 1.3 低压母线槽制作发装。 1.4 接地及等电位系统制安。 1.5 高低压系统检测及调试。 1.6 安装SCB10-1250/10 干式变压器4 台。 注:本工程不包括高压外线电缆的敷设及电缆的采购。不包括变电房照明工程。 5 2. 工程施工部署 2.1 施工准备 施工准备工作的基本任务是:为安装工程的施工建立必要的管理、技术和物质条件,在项目经理部的统一协调下统筹安排施工现场、施工管理组织机构和施工力量。施工准备工作的主要内容为:安装工程项目组织机构的建立,建立健全各项管理制度和管理工作程序,技术准备,劳动组织准备,施工机具准备,工程材料(设备)准备,施工现场准备。 2.1.1 项目组织机构的建立 由公司统一安排进入本工程的项目管理人员,组成安装工程项目经理部,负责安装工程的施工管理。安装工程项目经理部在公司总部的领导下,充分发挥企业的整体优势和专业承包管理的综合能力。 2.1.2 建立健全各项管理制度 建立健全项目的各项管理制度是保证各项施工活动有序、顺利进行的基础。依照公司的《质量保证手册》和质量体系程序文...
