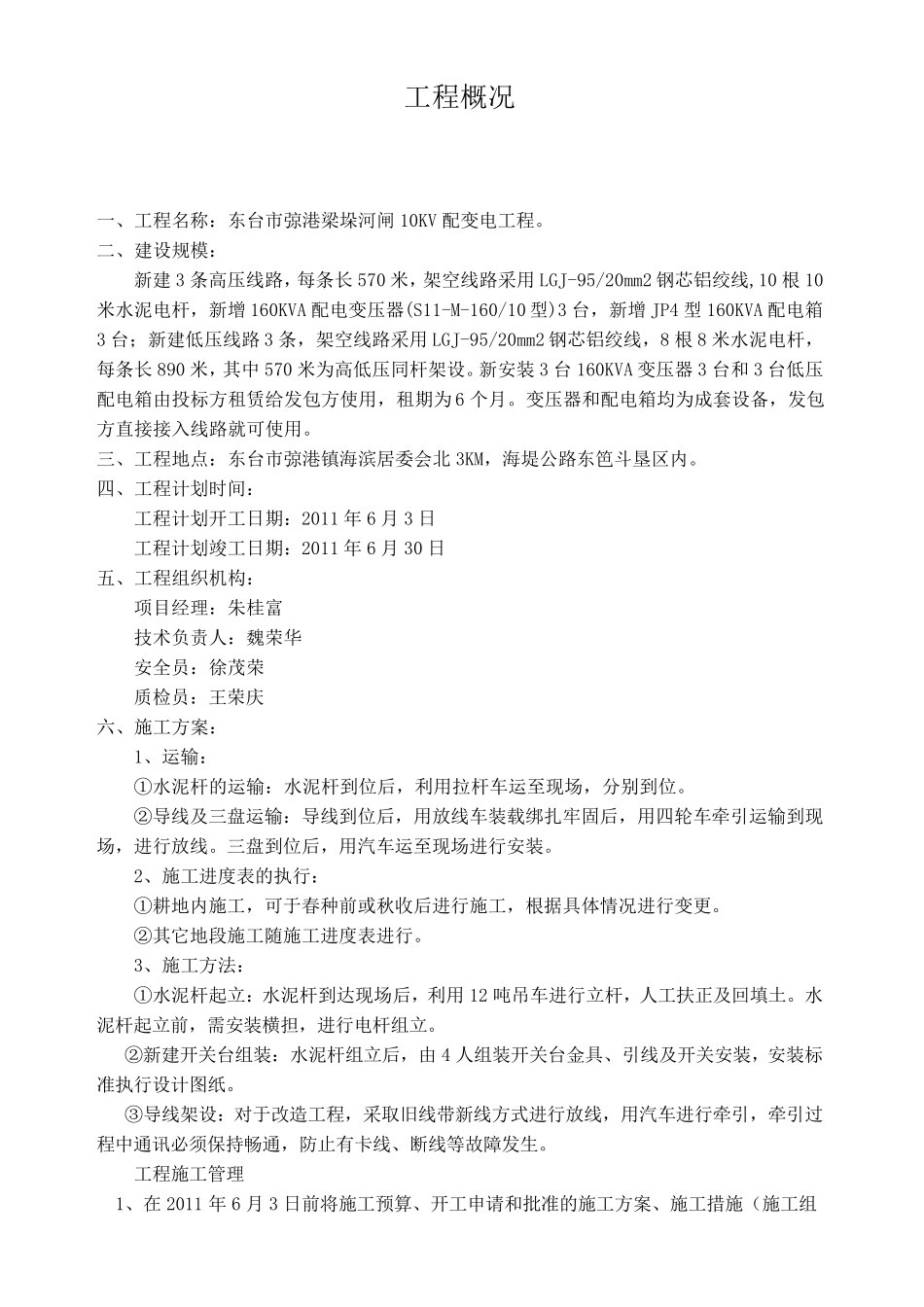

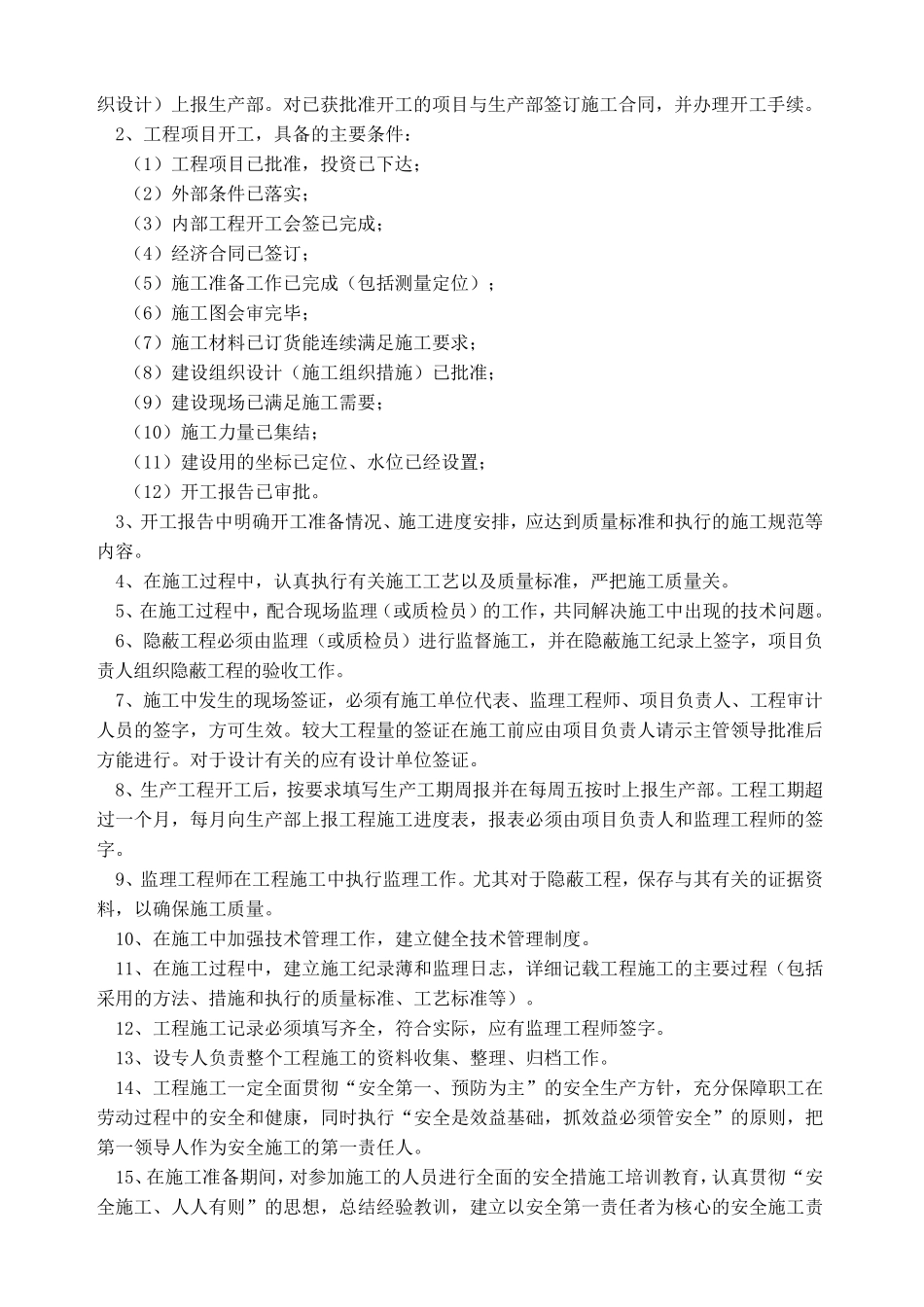

东台市清淤造地有限公司 东台市弶港梁垛河闸 10KV 配变电工程 施 工 组 织 设 计 审 批: 编 制: 编制单位:江苏新源送变电工程安装有限公司 编制日期:2011 年 06 月 02 日 工 程 概 况 一 、 工 程 名 称 : 东 台 市 弶 港 梁 垛 河 闸 10KV 配 变 电 工 程
二 、 建 设 规 模 : 新 建 3 条 高 压 线 路 , 每 条 长 570 米 , 架 空 线 路 采 用 LGJ-95/20mm2 钢 芯 铝 绞 线 ,10 根 10米 水 泥 电 杆 , 新 增 160KVA 配 电 变 压 器 (S11-M-160/10 型 )3 台 , 新 增 JP4 型 160KVA 配 电 箱3 台 ; 新 建 低 压 线 路 3 条 , 架 空 线 路 采 用 LGJ-95/20mm2 钢 芯 铝 绞 线 , 8 根 8 米 水 泥 电 杆 ,每 条 长 890 米 , 其 中 570 米 为 高 低 压 同 杆 架 设
新 安 装 3 台 160KVA 变 压 器 3 台 和 3 台 低 压配 电 箱 由 投 标 方 租 赁 给 发 包 方 使 用 , 租 期 为 6 个 月
变 压 器 和 配 电 箱 均 为 成 套 设 备 , 发 包方 直 接 接 入 线 路 就 可 使 用
三 、 工 程 地 点 : 东 台 市 弶 港 镇 海 滨 居 委 会 北 3KM, 海 堤 公 路 东 笆 斗 垦 区 内
四 、 工 程 计 划 时 间 : 工 程 计 划 开 工 日 期 : 2011 年 6 月 3 日 工 程 计 划 竣 工 日 期 : 2011 年 6 月 30 日 五 、 工 程 组 织 机 构 : 项 目 经 理 : 朱 桂 富 技 术 负 责 人 : 魏 荣华 安 全员: 徐茂荣 质检员: 王荣庆 六
