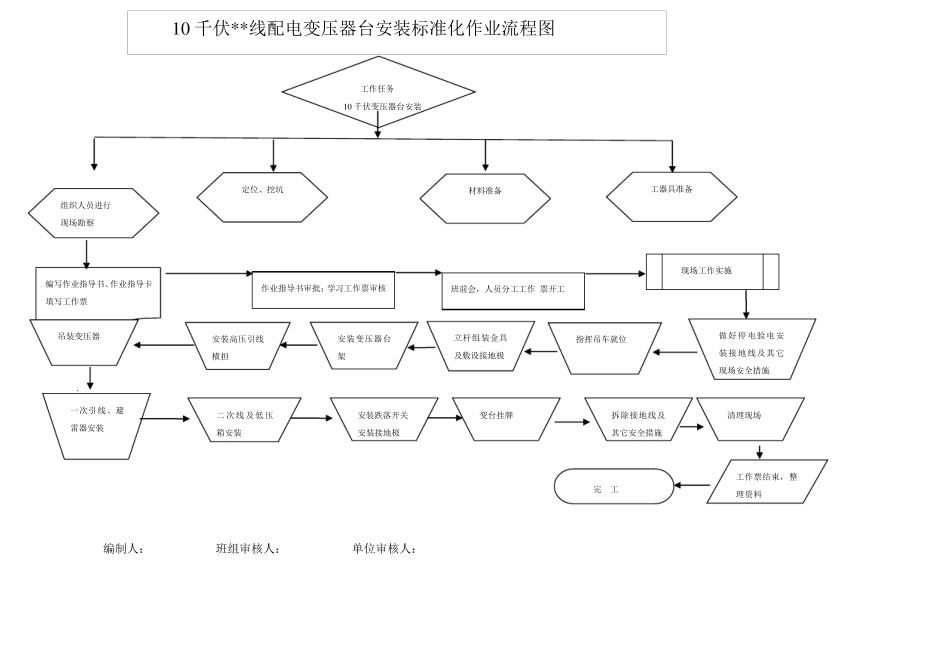

` 编制人: 班组审核人: 单位审核人: 10 千伏**线配电变压器台安装标准化作业流程图 编写作业指导书、作业指导卡填写工作票 工作任务 10 千伏变压器台安装 组织人员进行 现场勘察 材料准备 工器具准备 作业指导书审批;学习工作票审核 吊装变压器 班前会,人员分工工作 票开工 安装高压引线横担 安装变压器台架 立杆组装金具及敷设接地极 指挥吊车就位 做好停电验电安装接地线及其它现场安全措施 现场工作实施 工作票结束,整理资料 一次引线、避雷器安装 完 工 定位、挖坑 二次线及低压箱安装 安装跌落开关 安装接地极 变台挂牌 拆除接地线及其它安全措施 清理现场 编 号 : 20211001 10 千伏**线变压器台安装标准化作业指导书 编 写 : 年 月 日 审 核 : 年 月 日 批 准 : 年 月 日 工 作 负 责 人 : 作 业 日 期 年 月 日 至 年 月 日 内 蒙 古 东 部 电 力 有 限 公 司 -呼 伦 贝 尔 电 业 局 -**供 电 局 -配 电 班 1、范围 1.1 本 指 导 书 适 用 于 **供 电 局 **线 **变 压 器 台 安 装 工 作 。 作 业 。 1.2 如 采 用 另 外 的 作 业 方 法 时 , 应 另 行 编 制 标 准 化 作 业 指 导 书 , 但 其 格式 、流程、原则不变 。 2、引用文件 2.1 国家电 网公司 《电 力安 全工 作 规程(电 力线 路部分)》 2.2GB50173-1992 《电 气装 置安 装 工 程 35kV 及以下架空电 力线 路施工 及验收规范》 2.3 内蒙古东部电 力有限公司《架空配电 线 路安 装 检修规程》 2.4 内蒙古东部电 力有限公司《中低压 配电 网建设与技术改造原则意见》 3、人员分工 内容 负责人 工 作 人员签字 1 作 业 负责人(监护人) 2 专责监护人 3 施工 前备料人员(负责保存相关技术资料) 4 变 台 上工 作 人员 5 地面工 作 人员 6 吊车司机 4、材料 排 序 号 名 称 规 格 单 位 数 量 责 任 人 1 变 压 器 台 2 电 杆 12m 根 3 标 准 变 台 材 料 套 4 跌 落 开 关 组 5 氧 化 锌 避 雷 器 组 6 低 压 补 偿 箱 台 7 接 地 极 套 8 电 缆 ( 或 绝 缘 导线 ) 米 9 隔 离 开 关 组 10 接 地 带 米 5、工器具 排 序 号 名 称 规 格 ...
