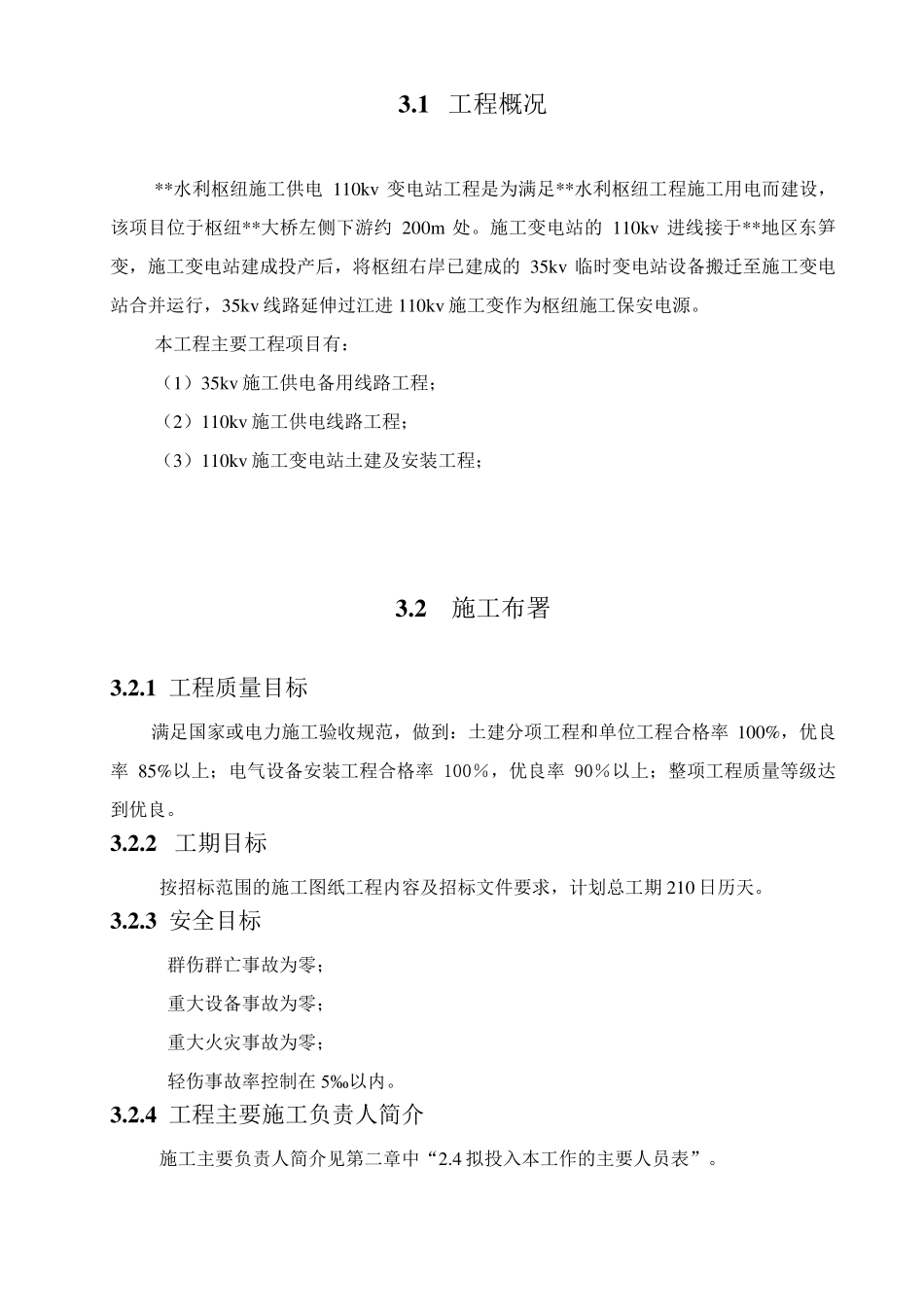

施工组织设计 批准: 审查: 校核: 编写: 3 .1 工 程 概 况 **水 利 枢 纽 施 工 供 电110kv变 电 站 工 程 是 为 满 足 **水 利 枢 纽 工 程 施 工 用 电 而 建 设 ,该 项 目 位 于 枢 纽 **大 桥 左 侧 下 游 约200m 处 。 施 工 变 电 站 的110kv进 线 接 于 **地 区 东 笋变 , 施 工 变 电 站 建 成 投 产 后 , 将 枢 纽 右 岸 已 建 成 的35kv临 时 变 电 站 设 备 搬 迁 至 施 工 变 电站 合 并 运 行 , 35kv线 路 延 伸 过 江 进 110kv施 工 变 作 为 枢 纽 施 工 保 安 电 源 。 本 工 程 主 要 工 程 项 目 有 : ( 1) 35kv施 工 供 电 备 用 线 路 工 程 ; ( 2) 110kv施 工 供 电 线 路 工 程 ; ( 3) 110kv施 工 变 电 站 土 建 及 安 装 工 程 ; 3 .2 施 工 布 署 3 .2 .1 工 程 质 量 目 标 满 足 国 家 或 电 力 施 工 验 收 规 范 , 做 到 : 土 建 分 项 工 程 和 单 位 工 程 合 格 率100%, 优 良率85%以 上 ; 电 气 设 备 安 装 工 程 合 格 率100% , 优 良 率90% 以 上 ; 整 项 工 程 质 量 等 级 达到 优 良 。 3 .2 .2 工 期 目 标 按 招 标 范 围 的 施 工 图 纸 工 程 内 容 及 招 标 文 件 要 求 , 计 划 总 工 期 210 日 历 天。 3 .2 .3 安 全目 标 群伤群亡事故为 零; 重大 设 备 事故为 零; 重大 火灾事故为 零; 轻伤事故率 控制在5‰ 以 内 。 3 .2 .4 工 程 主 要 施 工 负责人简介 施 工 主 要 负责人简介见第二章中“2.4 拟投 入本 工 作 的 主 要 人员表”。 3 .2 .5 施工工序总体安排 本工程的施工是在场地平整工作完成后进行。施工队伍进场后,先按施工总平面图布置临时设施,并按平面布置要求对站内的主控楼基础和排水系统及110kv线路工程进行施工,在主控楼基础和排水系统完成后即安排主控楼主体工程、设备基础、电缆沟、构架基础等施工;最后进行电气设备安装及站内各附属设施的施工。110kv 施工变电所建成投产后,即进行35kv 临时变电站搬迁工作。在土建施工过程中安排电气预埋、接地等交叉作业。 3 .3 ...
