湘潭水利电力开发有限公司 110k 虞路1431 上湖 1432 线 9#-30#迁改工程 拆 旧 施 工 方 案 湘潭水利电力开发有限公司 二0 一二年四月一日 目 录 1

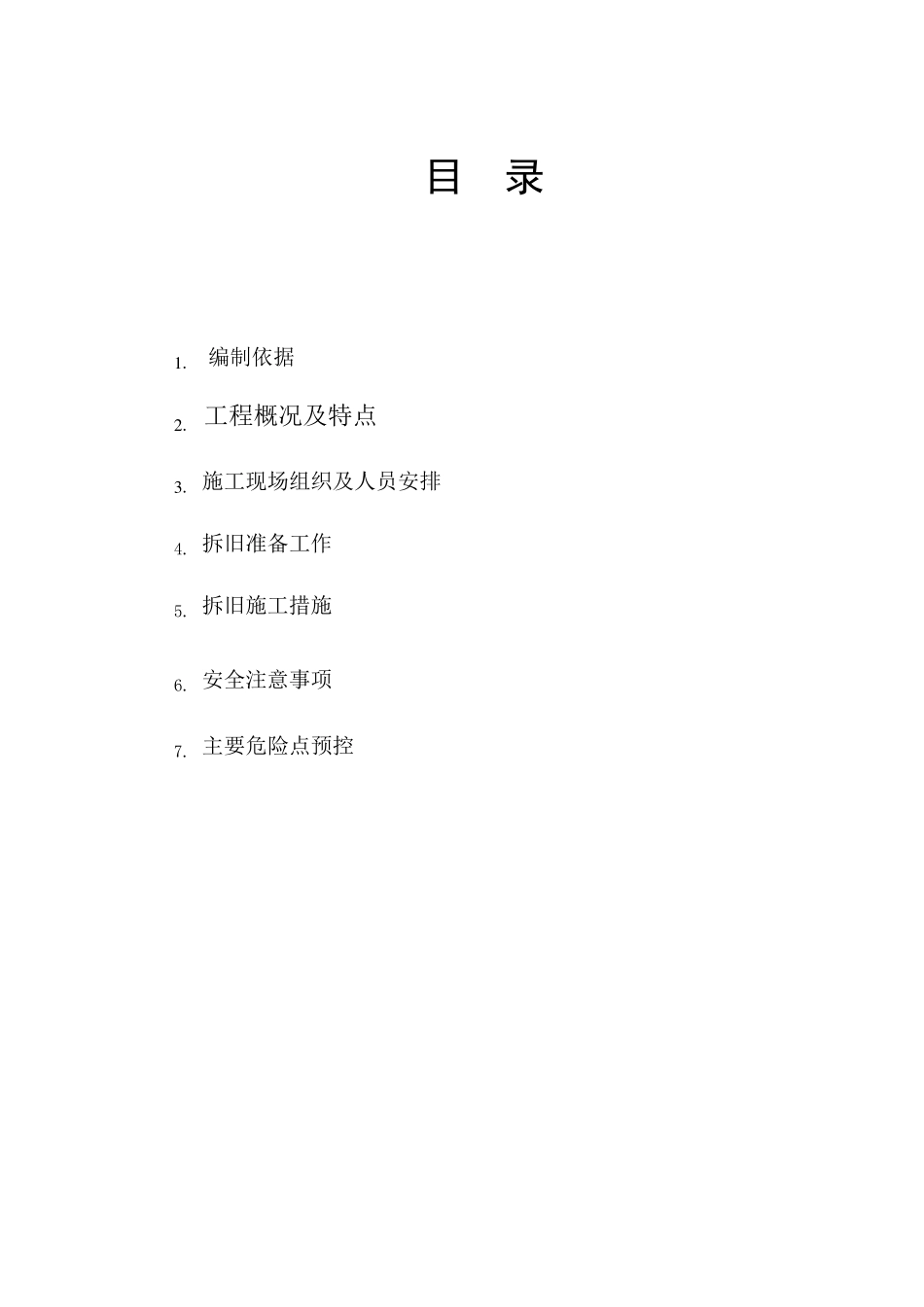

编制依据 2
工程概况及特点 3
施工现场组织及人员安排 4
拆旧准备工作 5
拆旧施工措施 6
安全注意事项 7
主要危险点预控 110kV 虞路、上湖线路拆旧施工方案 一、编制依据 1、绍兴大明电力设计院的《110kV 虞路上湖输电线路工程施工图纸》 2、《国家电网公司电力安全工作规程》(电力线路部分)
3、拆旧线路的相关资料

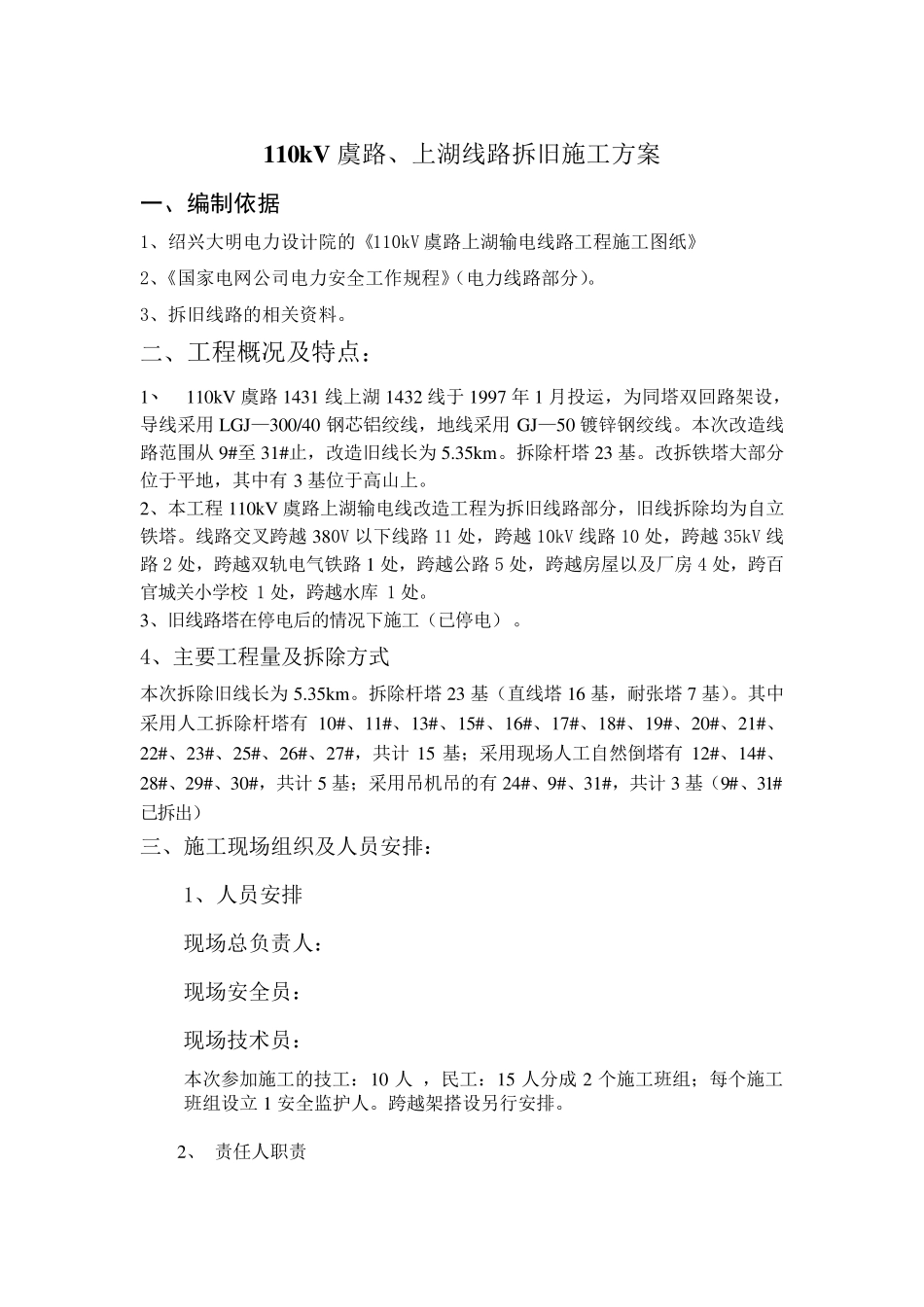

二、工程概况及特点: 1、 110kV 虞路1431 线上湖1432 线于1997 年1 月投运,为同塔双回路架设,导线采用LGJ—300/40 钢芯铝绞线,地线采用GJ—50 镀锌钢绞线
本次改造线路范围从 9#至 31#止,改造旧线长为5
拆除杆塔23 基
改拆铁塔大部分位于平地,其中有 3 基位于高山上
2、本工程110kV 虞路上湖输电线改造工程为拆旧线路部分,旧线拆除均为自立铁塔
线路交叉跨越 380V 以下线路11 处,跨越 10kV 线路10 处,跨越 35kV 线路2 处,跨越双轨电气铁路1 处,跨越公路5 处,跨越房屋以及厂房 4 处,跨百官城关小学校 1 处,跨越水库 1 处
3、旧线路塔在停电后的情况下施工(已停电)
4、主要工程量及拆除方式 本次拆除旧线长为5
拆除杆塔23 基(直线塔16 基,耐张塔7 基)
其中采用人工拆除杆塔有 10#、11#、13#、15#、16#、17#、18#、19#、20#、21#、22#、23#、25#、26#、27#,共计15 基;采用现场人工自然倒塔有 12#、14#、28#、29#、30#,共计5 基;采用吊机吊的有 24#、9#、31#,共计3 基(9#、3
