电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

1500KN预应力锚索施工技术要求VIP免费

1500KN预应力锚索施工技术要求_第1页
1/18
1500KN预应力锚索施工技术要求_第2页
2/18
1500KN预应力锚索施工技术要求_第3页
3/18

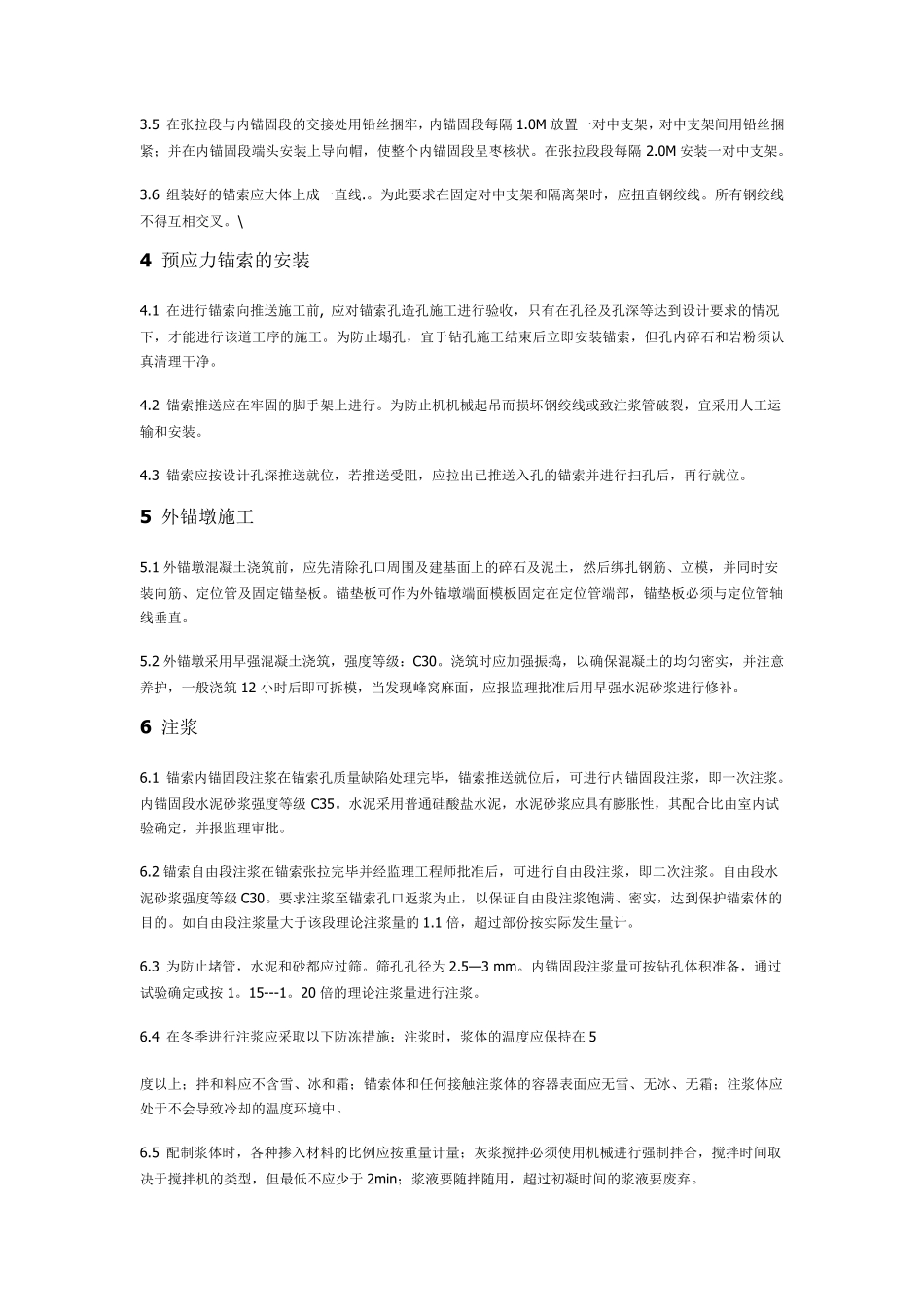

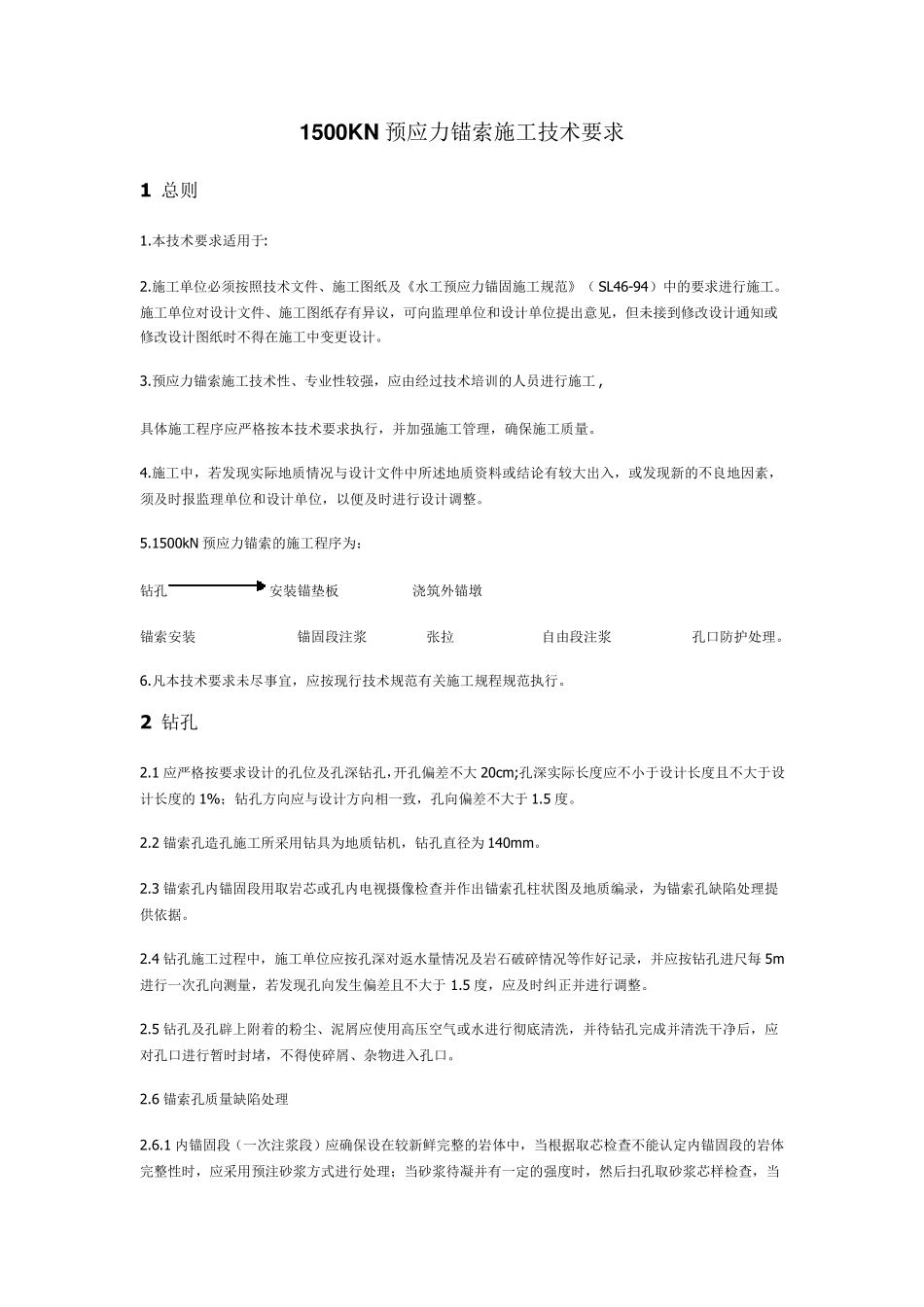

1500K N 预应力锚索施工技术要求 1 总则 1.本技术要求适用于: 2.施工单位必须按照技术文件、施工图纸及《水工预应力锚固施工规范》( SL46-94)中的要求进行施工。施工单位对设计文件、施工图纸存有异议,可向监理单位和设计单位提出意见,但未接到修改设计通知或修改设计图纸时不得在施工中变更设计。 3.预应力锚索施工技术性、专业性较强,应由经过技术培训的人员进行施工, 具体施工程序应严格按本技术要求执行,并加强施工管理,确保施工质量。 4.施工中,若发现实际地质情况与设计文件中所述地质资料或结论有较大出入,或发现新的不良地因素,须及时报监理单位和设计单位,以便及时进行设计调整。 5.1500kN 预应力锚索的施工程序为: 钻孔安装锚垫板浇筑外锚墩 锚索安装锚固段注浆张拉自由段注浆 孔口防护处理。 6.凡本技术要求未尽事宜,应按现行技术规范有关施工规程规范执行。 2 钻孔 2.1 应严格按要求设计的孔位及孔深钻孔,开孔偏差不大 20cm ;孔深实际长度应不小于设计长度且不大于设计长度的 1%;钻孔方向应与设计方向相一致,孔向偏差不大于1.5 度。 2.2 锚索孔造孔施工所采用钻具为地质钻机,钻孔直径为 140m m 。 2.3 锚索孔内锚固段用取岩芯或孔内电视摄像检查并作出锚索孔柱状图及地质编录,为锚索孔缺陷处理提供依据。 2.4 钻孔施工过程中,施工单位应按孔深对返水量情况及岩石破碎情况等作好记录,并应按钻孔进尺每 5m进行一次孔向测量,若发现孔向发生偏差且不大于1.5 度,应及时纠正并进行调整。 2.5 钻孔及孔辟上附着的粉尘、泥屑应使用高压空气或水进行彻底清洗,并待钻孔完成并清洗干净后,应对孔口进行暂时封堵,不得使碎屑、杂物进入孔口。 2.6 锚索孔质量缺陷处理 2.6.1 内锚固段(一次注浆段)应确保设在较新鲜完整的岩体中,当根据取芯检查不能认定内锚固段的岩体完整性时,应采用预注砂浆方式进行处理;当砂浆待凝并有一定的强度时,然后扫孔取砂浆芯样检查,当取出的完整砂浆芯样长度大于或等于7.5m 时,即可认为内锚固段裂隙已被封堵。预注砂浆的配比与一次注浆段的砂浆配比相同,预注砂浆量的大小,可根据内锚固段岩体节理裂隙发育情况分析确定,一般情况下,可取1.2~1.5 倍的内锚固段理论注浆量。 2.6.2 当内锚固段遇不良地质条件(如溶洞、断层、较发育的节理裂隙等)时,一般情况下采用加深锚索孔深度予以避开,如不具备加深孔深的条件或不适宜继续加深孔深时,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

1500KN预应力锚索施工技术要求

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
