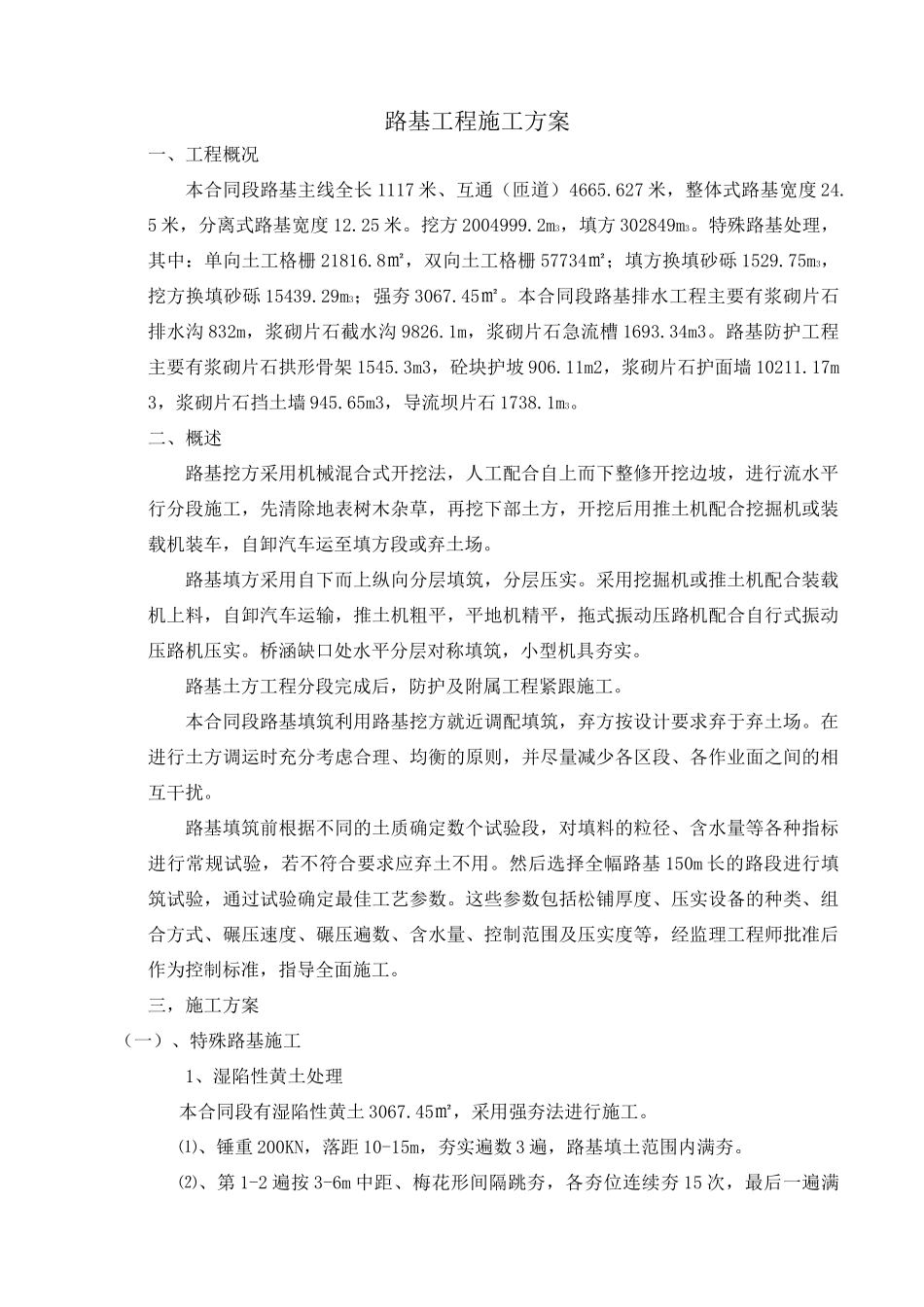

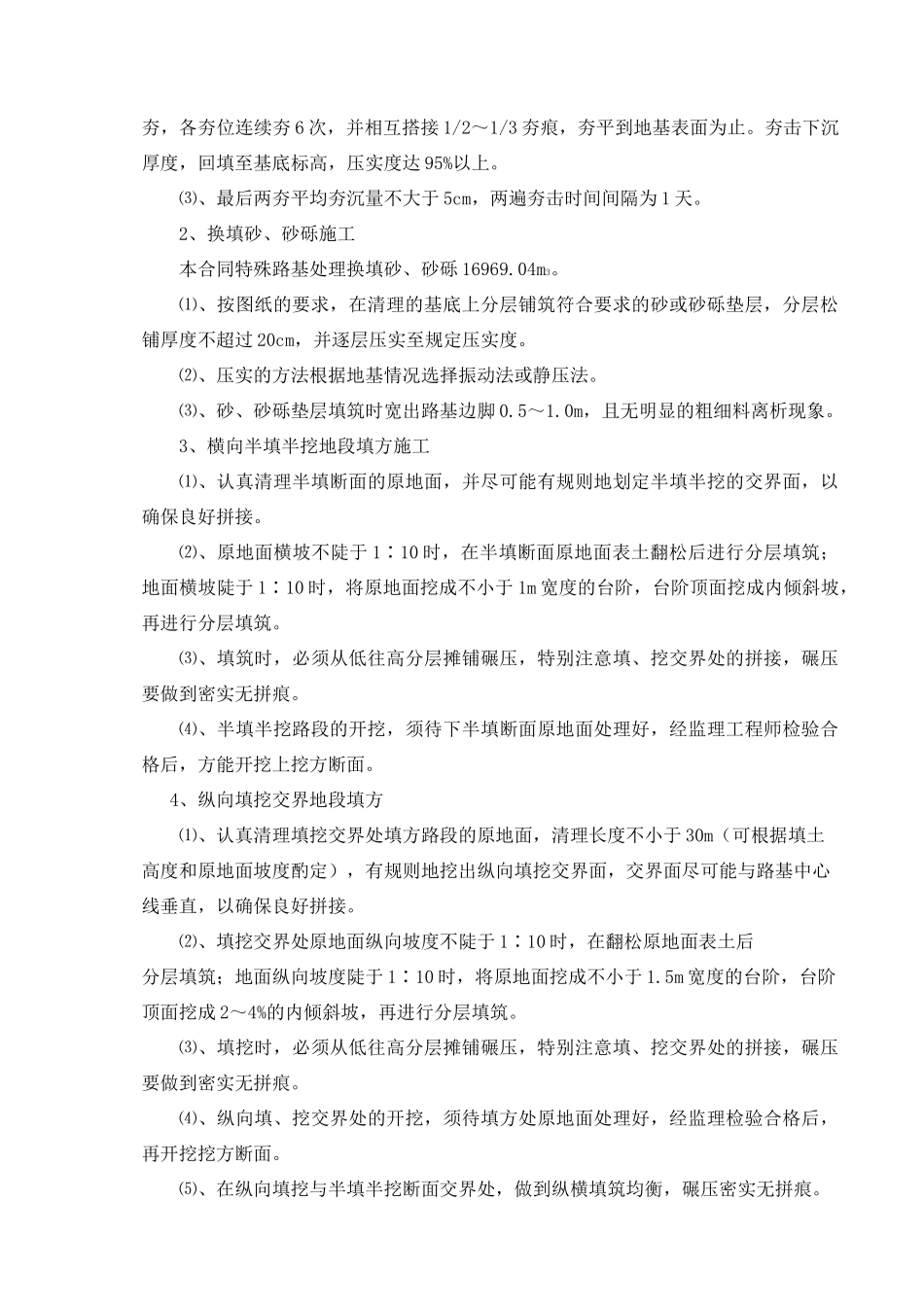

路基工程施工方案一、工程概况本合同段路基主线全长 1117 米、互通(匝道)4665
627 米,整体式路基宽度 24
5 米,分离式路基宽度 12
挖方 2004999
2m3,填方 302849m3
特殊路基处理,其中:单向土工格栅 21816
8㎡,双向土工格栅 57734㎡;填方换填砂砾 1529
75m3,挖方换填砂砾 15439
29m3;强夯 3067
本合同段路基排水工程主要有浆砌片石排水沟 832m,浆砌片石截水沟 9826
1m,浆砌片石急流槽 1693
路基防护工程主要有浆砌片石拱形骨架 1545
3m3,砼块护坡 906
11m2,浆砌片石护面墙 10211
17m3,浆砌片石挡土墙 945
65m3,导流坝片石 1738
二、概述路基挖方采用机械混合式开挖法,人工配合自上而下整修开挖边坡,进行流水平行分段施工,先清除地表树木杂草,再挖下部土方,开挖后用推土机配合挖掘机或装载机装车,自卸汽车运至填方段或弃土场
路基填方采用自下而上纵向分层填筑,分层压实
采用挖掘机或推土机配合装载机上料,自卸汽车运输,推土机粗平,平地机精平,拖式振动压路机配合自行式振动压路机压实
桥涵缺口处水平分层对称填筑,小型机具夯实
路基土方工程分段完成后,防护及附属工程紧跟施工
本合同段路基填筑利用路基挖方就近调配填筑,弃方按设计要求弃于弃土场
在进行土方调运时充分考虑合理、均衡的原则,并尽量减少各区段、各作业面之间的相互干扰
路基填筑前根据不同的土质确定数个试验段,对填料的粒径、含水量等各种指标进行常规试验,若不符合要求应弃土不用
然后选择全幅路基 150m 长的路段进行填筑试验,通过试验确定最佳工艺参数
这些参数包括松铺厚度、压实设备的种类、组合方式、碾压速度、碾压遍数、含水量、控制范围及压实度等,经监理工程师批准后作为控制标准,指导全面
