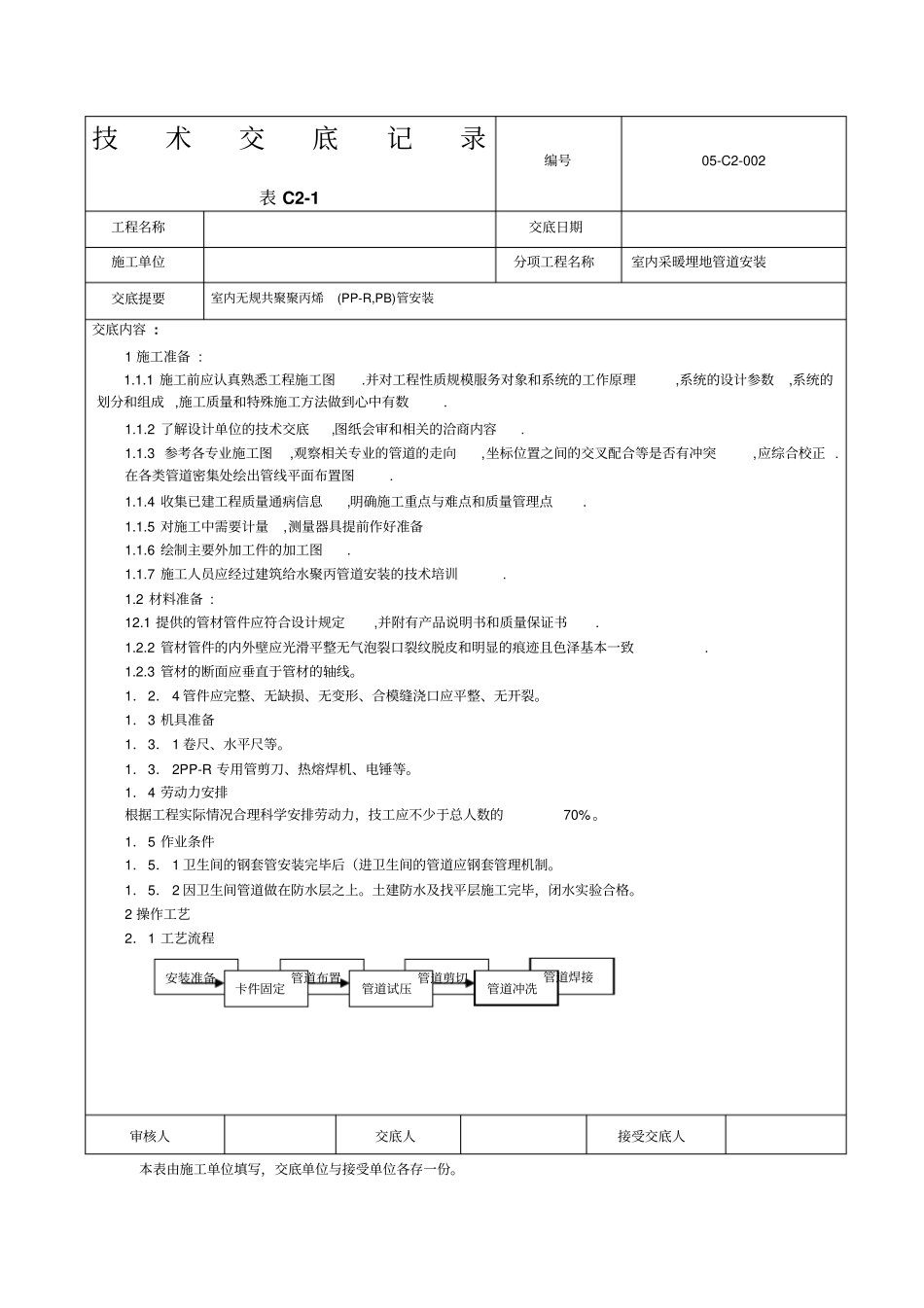

技术交底记录表 C2-1 编号05-C2-002 工程名称交底日期施工单位分项工程名称室内采暖埋地管道安装交底提要室内无规共聚聚丙烯(PP-R,PB)管安装交底内容 : 1 施工准备 : 1
1 施工前应认真熟悉工程施工图
并对工程性质规模服务对象和系统的工作原理,系统的设计参数,系统的划分和组成 ,施工质量和特殊施工方法做到心中有数
2 了解设计单位的技术交底,图纸会审和相关的洽商内容
3 参考各专业施工图,观察相关专业的管道的走向,坐标位置之间的交叉配合等是否有冲突,应综合校正
在各类管道密集处绘出管线平面布置图
4 收集已建工程质量通病信息,明确施工重点与难点和质量管理点
5 对施工中需要计量,测量器具提前作好准备1
6 绘制主要外加工件的加工图
7 施工人员应经过建筑给水聚丙管道安装的技术培训
2 材料准备 : 12
1 提供的管材管件应符合设计规定,并附有产品说明书和质量保证书
2 管材管件的内外壁应光滑平整无气泡裂口裂纹脱皮和明显的痕迹且色泽基本一致
3 管材的断面应垂直于管材的轴线
1.2. 4 管件应完整、无缺损、无变形、合模缝浇口应平整、无开裂
1.3 机具准备1.3. 1 卷尺、水平尺等
1.3. 2PP-R 专用管剪刀、热熔焊机、电锤等
1.4 劳动力安排根据工程实际情况合理科学安排劳动力,技工应不少于总人数的70%
1.5 作业条件1.5. 1 卫生间的钢套管安装完毕后(进卫生间的管道应钢套管理机制
1.5. 2 因卫生间管道做在防水层之上
土建防水及找平层施工完毕,闭水实验合格
2 操作工艺2.1 工艺流程审核人交底人接受交底人本表由施工单位填写,交底单位与接受单位各存一份
安装准备管道布置管道剪切管道焊接卡件固定管道试压管道冲冼当做分项工程施工技术交底时,应填写
