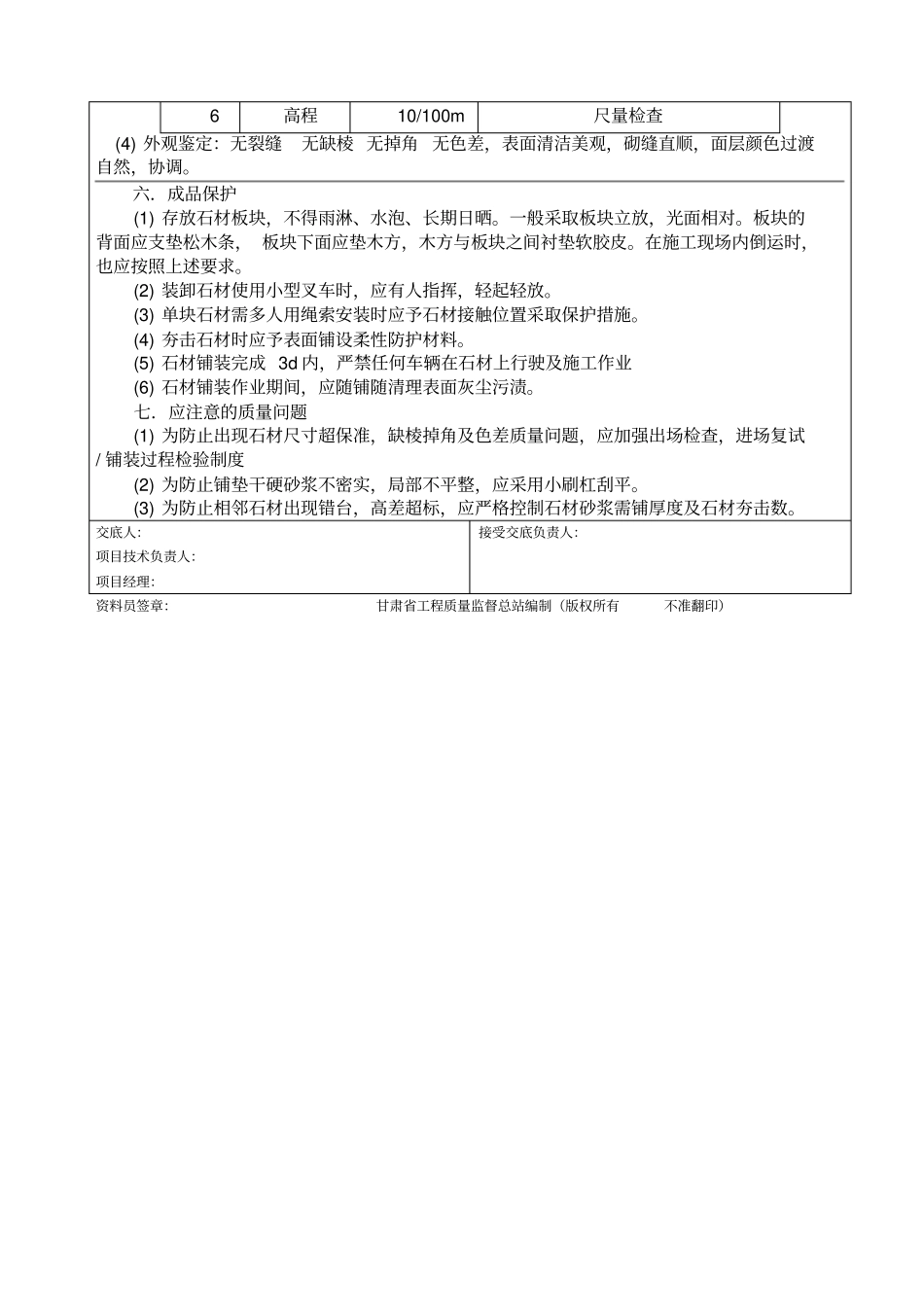

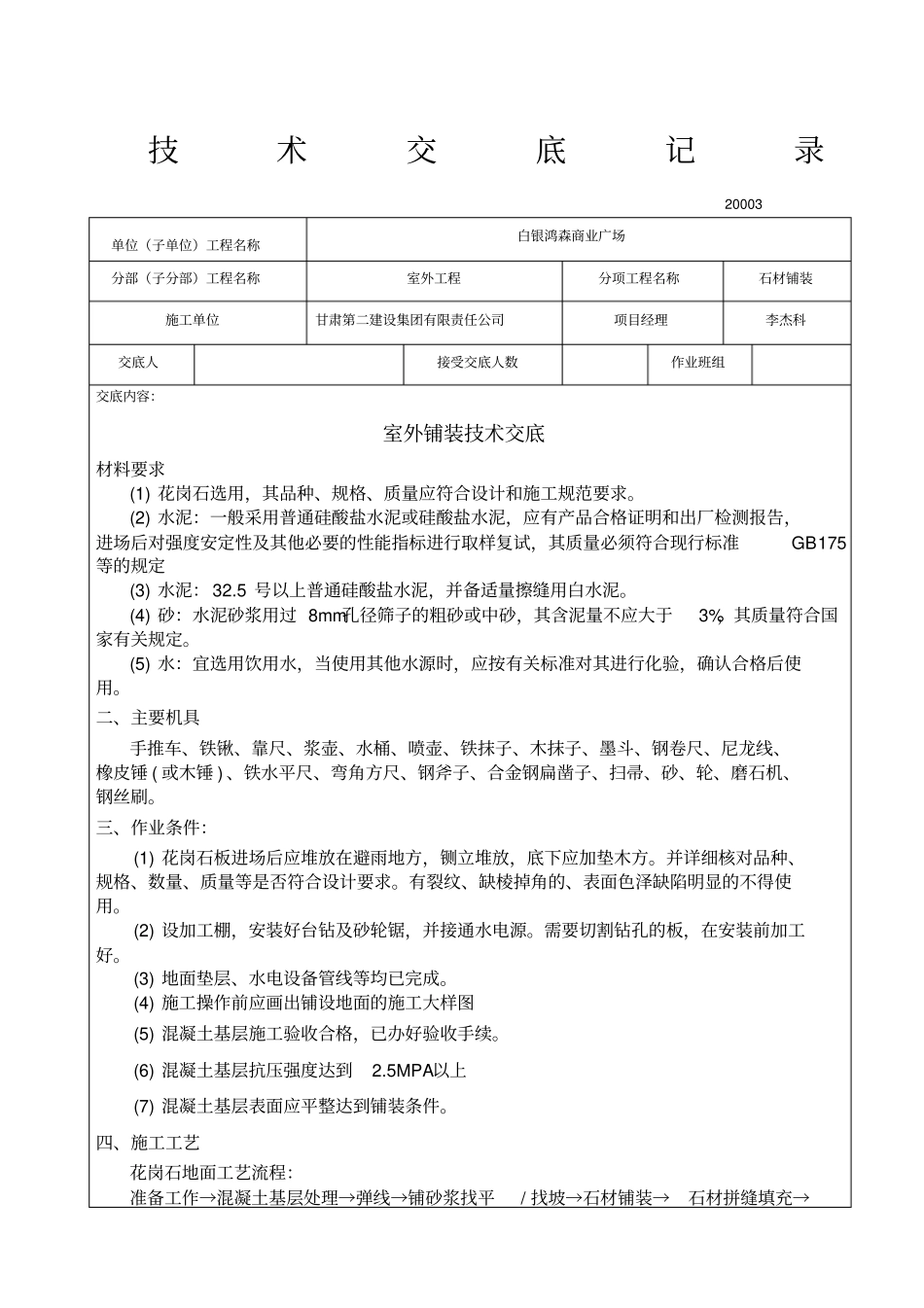

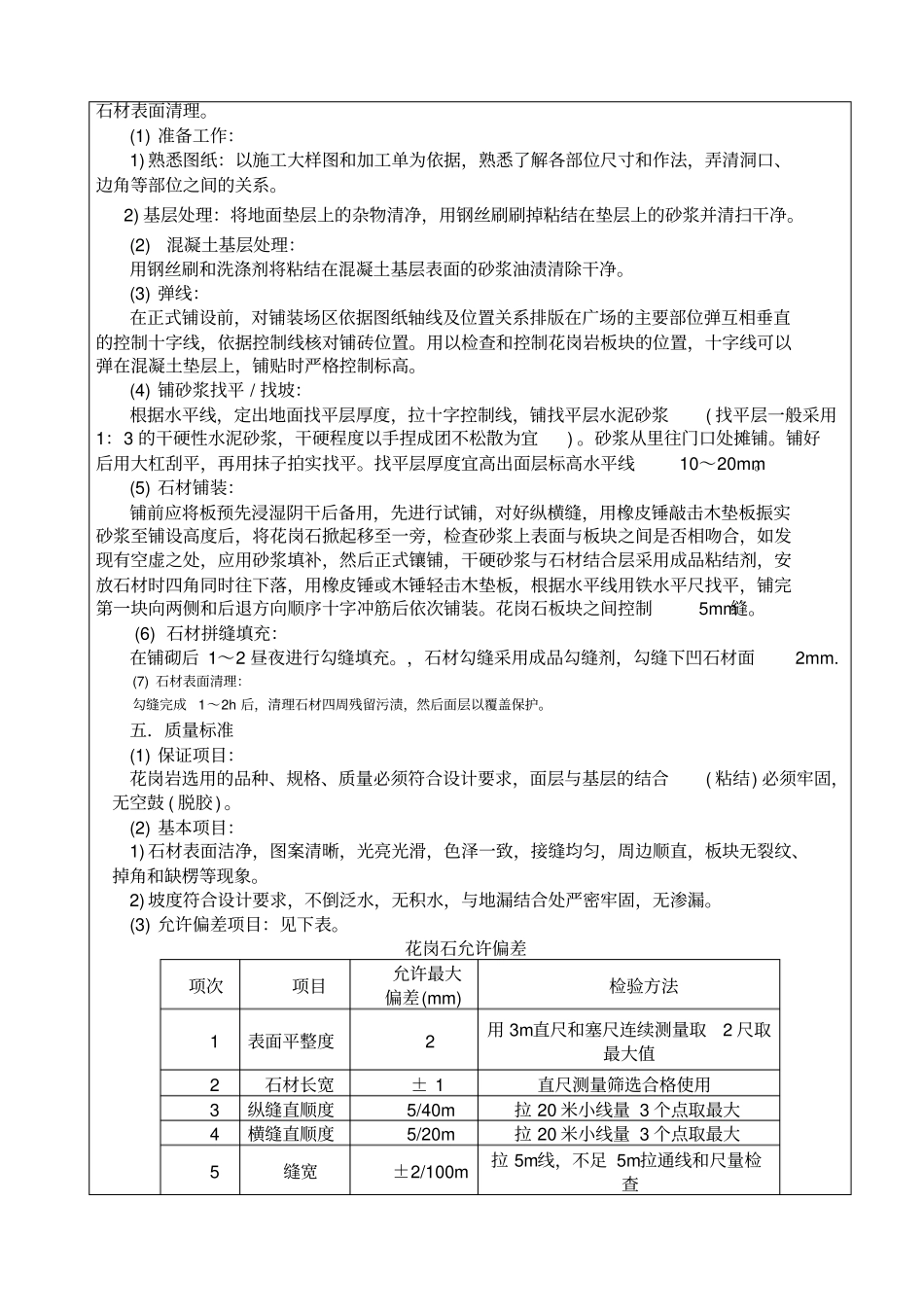

技术交底记录20003 单位(子单位)工程名称白银鸿森商业广场分部(子分部)工程名称室外工程分项工程名称石材铺装施工单位甘肃第二建设集团有限责任公司项目经理李杰科交底人接受交底人数作业班组交底内容:室外铺装技术交底材料要求(1) 花岗石选用,其品种、规格、质量应符合设计和施工规范要求。(2) 水泥:一般采用普通硅酸盐水泥或硅酸盐水泥,应有产品合格证明和出厂检测报告,进场后对强度安定性及其他必要的性能指标进行取样复试,其质量必须符合现行标准GB 175等的规定(3) 水泥: 32.5 号以上普通硅酸盐水泥,并备适量擦缝用白水泥。(4) 砂:水泥砂浆用过 8mm孔径筛子的粗砂或中砂,其含泥量不应大于3%,其质量符合国家有关规定。(5) 水:宜选用饮用水,当使用其他水源时,应按有关标准对其进行化验,确认合格后使用。二、主要机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤 ( 或木锤 ) 、铁水平尺、弯角方尺、钢斧子、合金钢扁凿子、扫帚、砂、轮、磨石机、钢丝刷。三、作业条件:(1) 花岗石板进场后应堆放在避雨地方,铡立堆放,底下应加垫木方。并详细核对品种、规格、数量、质量等是否符合设计要求。有裂纹、缺棱掉角的、表面色泽缺陷明显的不得使用。(2) 设加工棚,安装好台钻及砂轮锯,并接通水电源。需要切割钻孔的板,在安装前加工好。(3) 地面垫层、水电设备管线等均已完成。(4) 施工操作前应画出铺设地面的施工大样图(5) 混凝土基层施工验收合格,已办好验收手续。(6) 混凝土基层抗压强度达到2.5MPA以上(7) 混凝土基层表面应平整达到铺装条件。四、施工工艺花岗石地面工艺流程:准备工作→混凝土基层处理→弹线→铺砂浆找平/ 找坡→石材铺装→ 石材拼缝填充→ 石材表面清理。(1) 准备工作:1) 熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。2) 基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。(2) 混凝土基层处理:用钢丝刷和洗涤剂将粘结在混凝土基层表面的砂浆油渍清除干净。(3) 弹线:在正式铺设前,对铺装场区依据图纸轴线及位置关系排版在广场的主要部位弹互相垂直的控制十字线,依据控制线核对铺砖位置。用以检查和控制花岗岩板块的位置,十字线可以弹在混凝土垫层上,铺贴时严格控制标高。(4) 铺砂浆找平 / 找坡:根据水平线,定出地面找平层厚度,拉十字...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

室外石材铺装

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
