范文 范例指导参考word 版 整理室外给水管道工程施工方案1、给水管道施工工序2

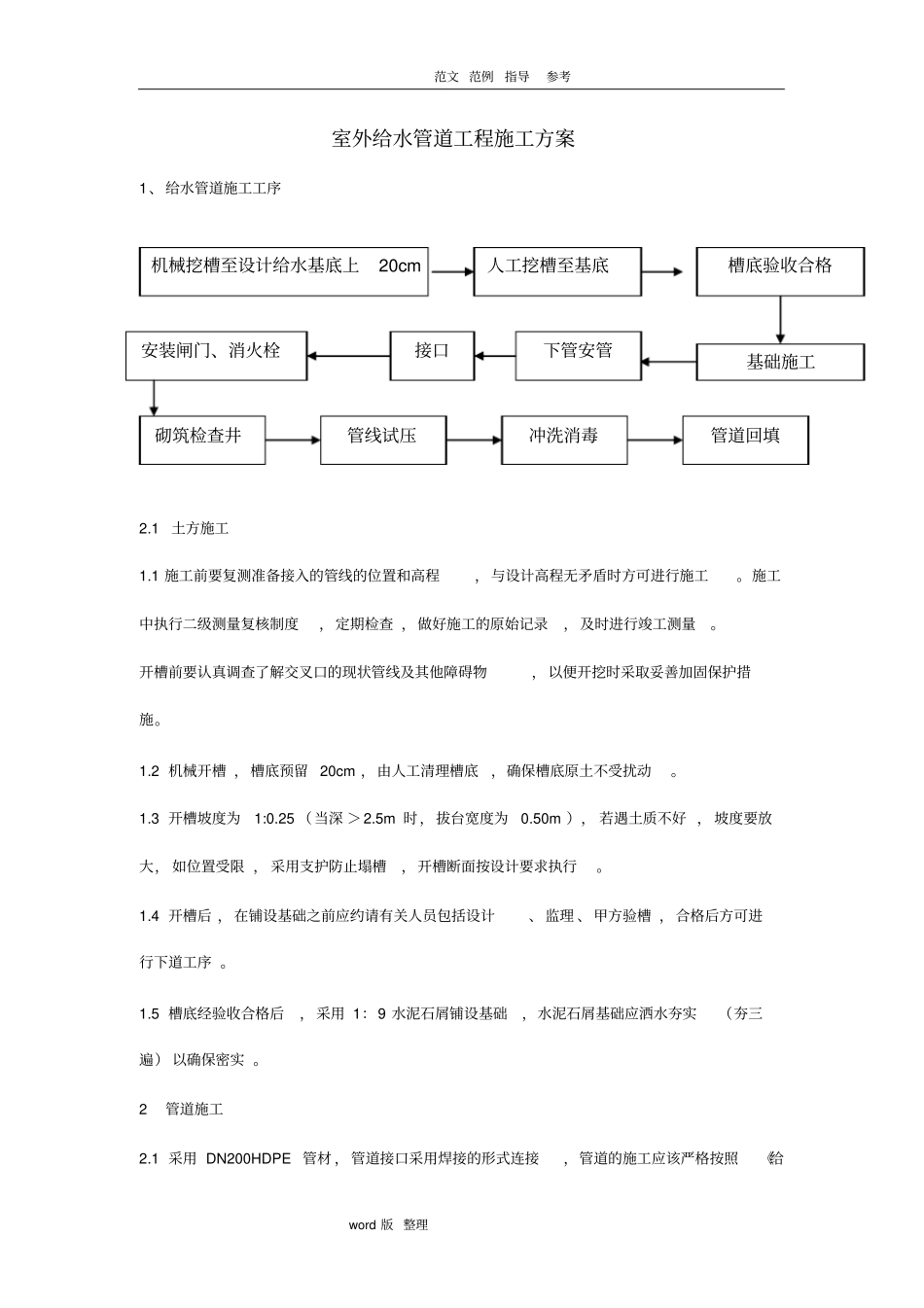

1 土方施工1
1 施工前要复测准备接入的管线的位置和高程,与设计高程无矛盾时方可进行施工
施工中执行二级测量复核制度,定期检查 ,做好施工的原始记录,及时进行竣工测量
开槽前要认真调查了解交叉口的现状管线及其他障碍物,以便开挖时采取妥善加固保护措施
2 机械开槽 ,槽底预留 20cm ,由人工清理槽底,确保槽底原土不受扰动
3 开槽坡度为1:0
25 (当深 >2
5m 时,拔台宽度为0
50m ), 若遇土质不好 , 坡度要放大, 如位置受限 , 采用支护防止塌槽,开槽断面按设计要求执行
4 开槽后 ,在铺设基础之前应约请有关人员包括设计、监理 、甲方验槽 ,合格后方可进行下道工序
5 槽底经验收合格后,采用 1:9 水泥石屑铺设基础,水泥石屑基础应洒水夯实(夯三遍) 以确保密实
2 管道施工2

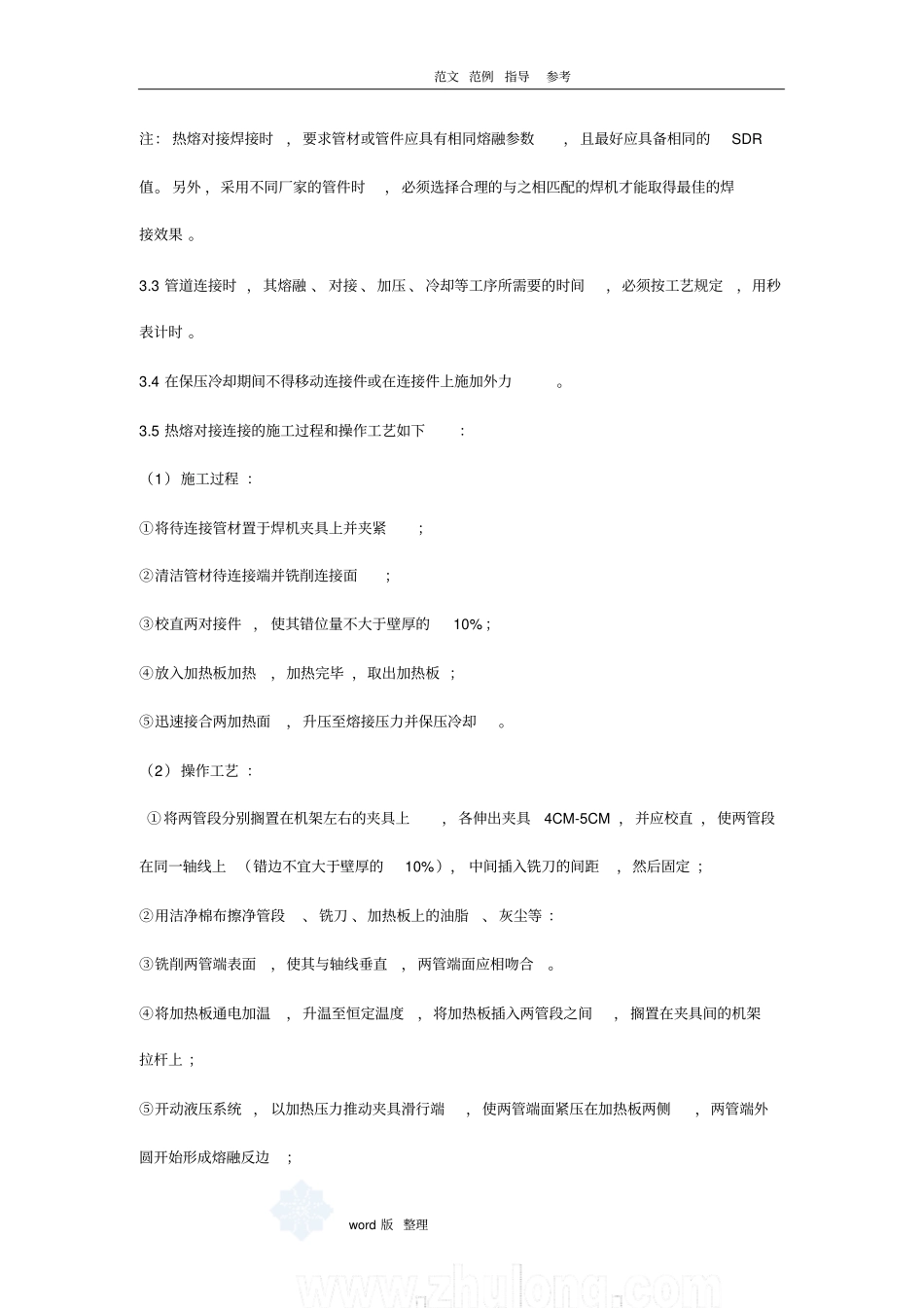

1 采用 DN200HDPE 管材 ,管道接口采用焊接的形式连接,管道的施工应该严格按照《给机械挖槽至设计给水基底上20cm人工挖槽至基底槽底验收合格基础施工下管安管接口安装闸门、消火栓砌筑检查井管线试压冲洗消毒管道回填范文 范例指导参考word 版 整理水排水管道工程施工及验收规范》GB50268-97要求施工
2 管材及配件的性能要求:施工所使用的管材,管件应分别符合相应〈〈给水用 PE管 〉〉GB13663-2001的要求 ,管道上所使用的阀门和管件,其压力等级不应低于管道工作压力的1
材料进场后及下管前要对管材及附件进行检验,包括文字证明及实物的检查
3 管材及配件的运输和存放2
1 管材在运输 、装卸及堆放过程中严禁抛扔或激烈碰撞,应避阳光爆晒
2 PE管管材 、配件堆放时 ,应放平垫实 ,堆放高度不宜超过1
