施工组织设计施工组织设计主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率KW 生产能力备注1 塔吊QTZ35 1 淮安2005 30 52m/min 开工进场2 砼搅拌机JZ350 1 扬州2005 7 8m3/h 开工进场3 对焊机UN100 1 南京2006 100 50 个/h 开工进场4 钢筋切断机QJS40 1 泰兴2006 4 4t/h 开工进场5 钢筋弯曲机GW40401 泰兴2006 5 4t/h 开工进场6 钢筋调直机CTJ4/14 1 南京2007 5
5 开工进场8 木工电刨卧式1 南京2007 2
2 开工进场9 木工电锯普通1 南京2003 2
5 开工进场10 平板震动器ZB5 1 泰州2008 4 开工进场11 震动棒ZX-25 4 扬州2008 2 开工进场12 砂轮切割机SQ400 1 南京2008 2
2 开工进场13 电弧焊机BX3-630-2 1 上海2006 1
5 开工进场14 电动试压泵MJ 1 南京2008 1 安装进场15 蛙式打夯机HW-60 1 南京2004 18 开工进场16 水泵BS-150 2 淄博2008 3 开工进场17 套丝机Z3T-100 1 南京2008 5
5 安装进场18 手电钻JIZ-ZD2 1 南京2008 1 开工进场19 挖掘机WY-60 1 泰州2007 开工进场20 推土机东方红1 南京2004 开工进场21 经纬仪J2 1 南京2007 开工进场22 水准仪S3 1 南京2007 开工进场施工组织设计劳动力计划表投标人应按所列格式提交包括分包人在内的估计的劳动力计划表

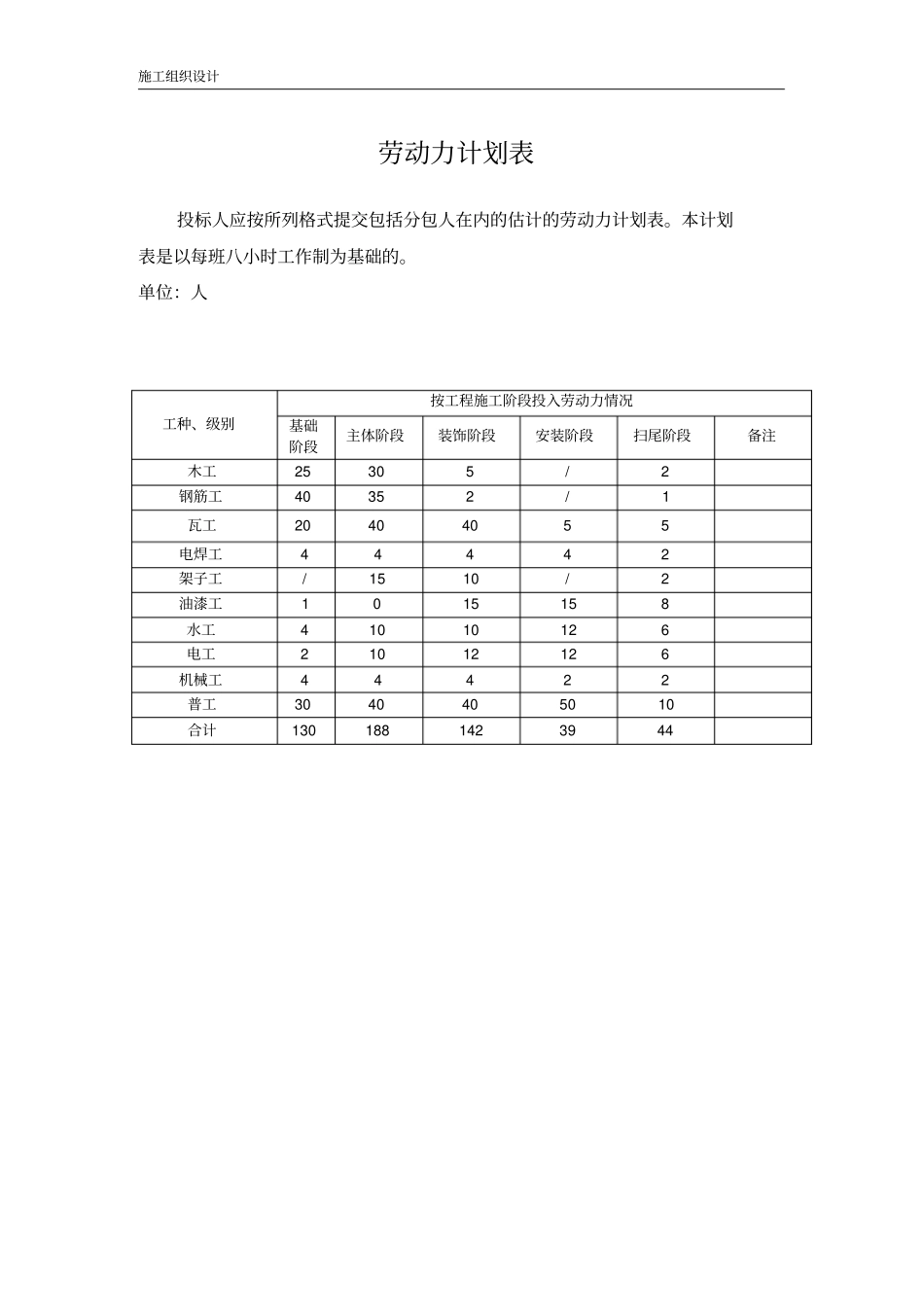

本计划表是以每班八小时工作制为基础的
单位:人工种、级别按工程施工阶段投入劳动力情况基础阶段主体阶段装饰阶段安装阶段扫尾阶段备注木工25 30 5 / 2 钢筋工40 35 2 / 1 瓦工20 4
