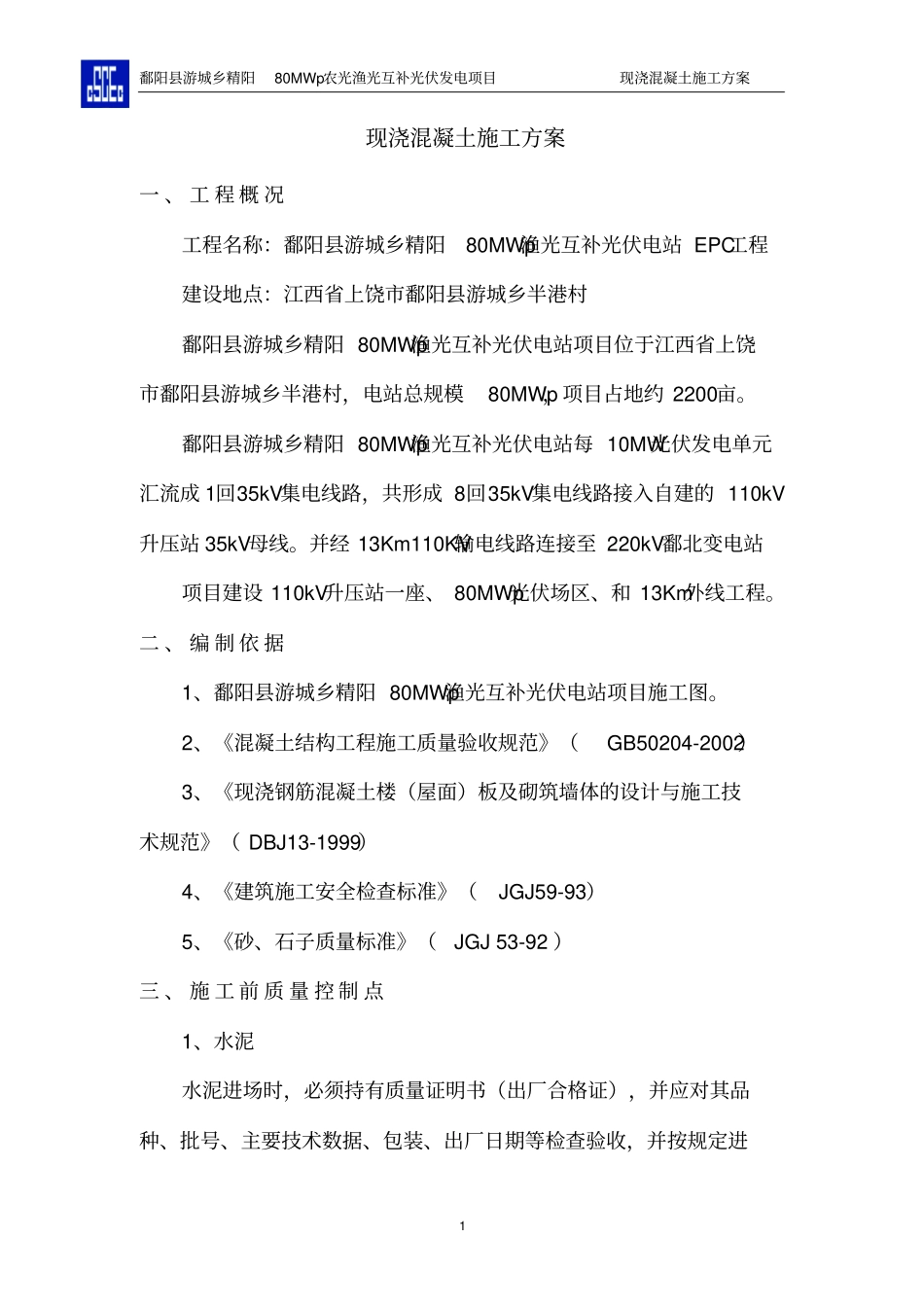

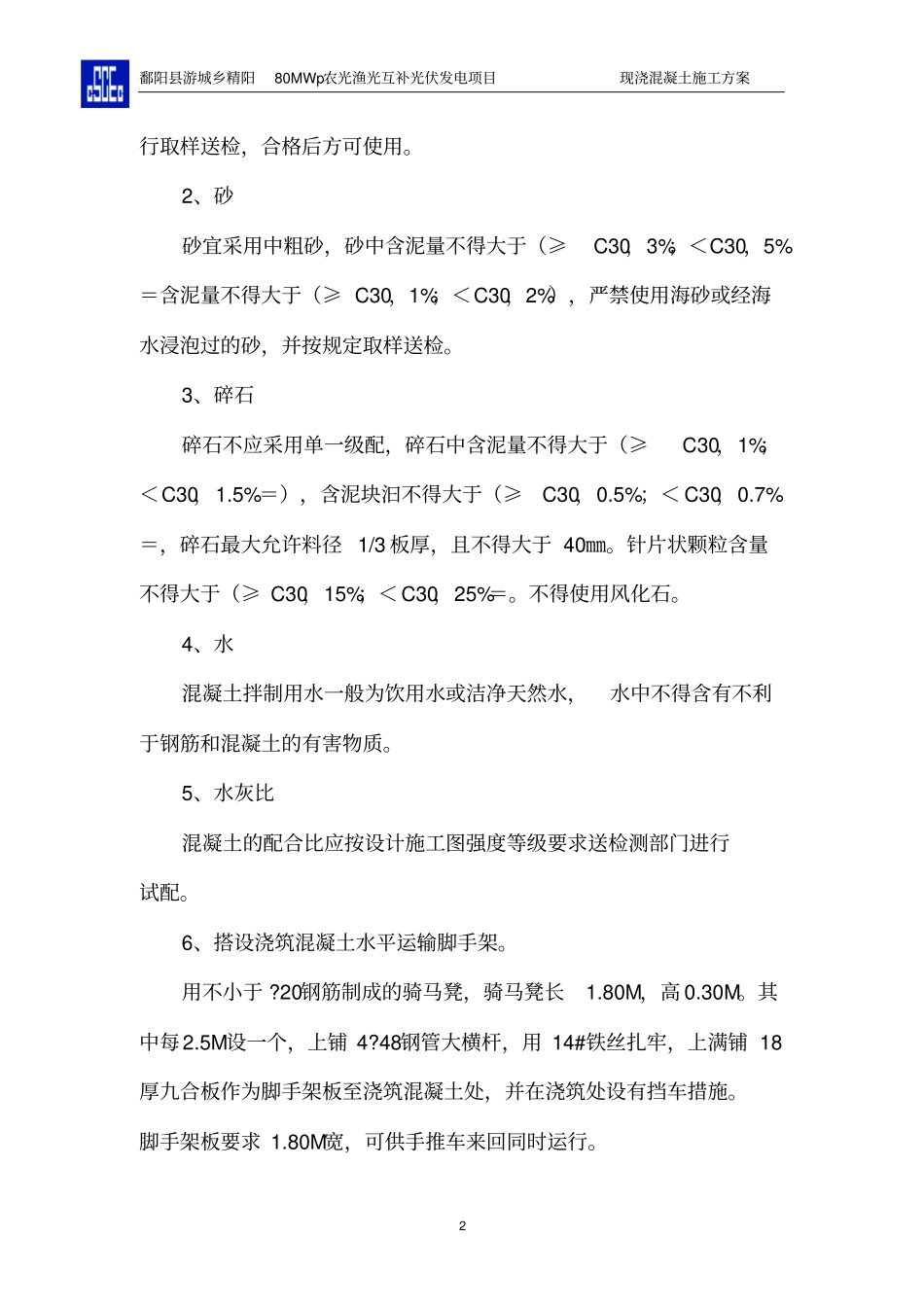

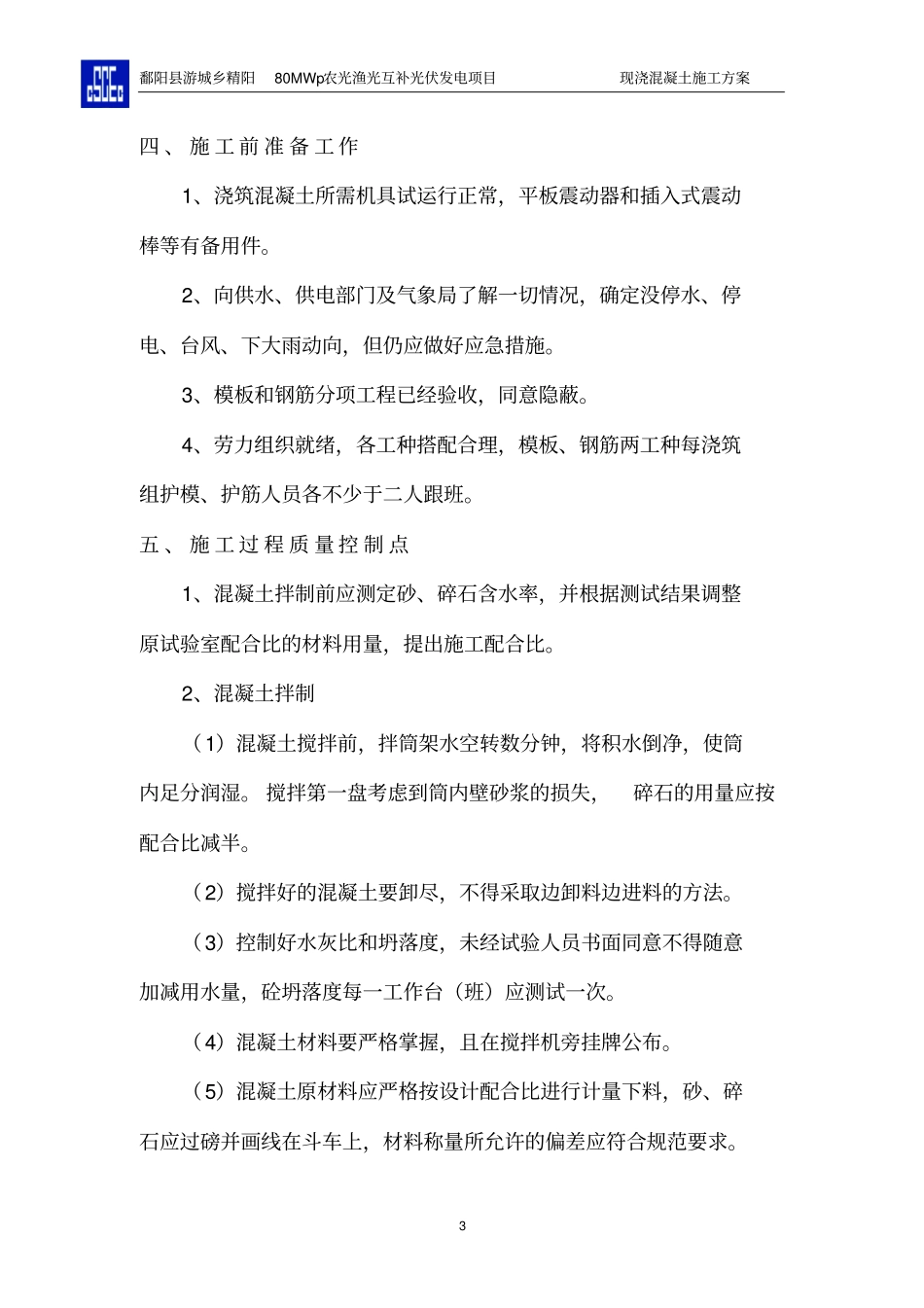

鄱阳县游城乡精阳80MWp 农光渔光互补光伏发电项目现浇混凝土施工方案1 现浇混凝土施工方案一 、 工 程 概 况工程名称:鄱阳县游城乡精阳80MWp渔光互补光伏电站 EPC工程建设地点:江西省上饶市鄱阳县游城乡半港村鄱阳县游城乡精阳 80MWp渔光互补光伏电站项目位于江西省上饶市鄱阳县游城乡半港村,电站总规模80MWp,项目占地约 2200亩。鄱阳县游城乡精阳 80MWp渔光互补光伏电站每 10MW光伏发电单元汇流成 1回35kV集电线路,共形成 8回35kV集电线路接入自建的 110kV升压站 35kV母线。并经 13Km110KV输电线路连接至 220kV鄱北变电站项目建设 110kV升压站一座、 80MWp光伏场区、和 13Km外线工程。二 、 编 制 依 据1、鄱阳县游城乡精阳 80MWp渔光互补光伏电站项目施工图。2、《混凝土结构工程施工质量验收规范》(GB50204-2002)3、《现浇钢筋混凝土楼(屋面)板及砌筑墙体的设计与施工技术规范》( DBJ13-1999)4、《建筑施工安全检查标准》(JGJ59-93)5、《砂、石子质量标准》(JGJ 53-92 )三 、 施 工 前 质 量 控 制 点1、水泥水泥进场时,必须持有质量证明书(出厂合格证),并应对其品种、批号、主要技术数据、包装、出厂日期等检查验收,并按规定进鄱阳县游城乡精阳80MWp 农光渔光互补光伏发电项目现浇混凝土施工方案2 行取样送检,合格后方可使用。2、砂砂宜采用中粗砂,砂中含泥量不得大于(≥C30,3%;<C30,5%=含泥量不得大于(≥ C30,1%;<C30,2%),严禁使用海砂或经海水浸泡过的砂,并按规定取样送检。3、碎石碎石不应采用单一级配,碎石中含泥量不得大于(≥C30,1%;<C30,1.5%=),含泥块汩不得大于(≥C30,0.5%;< C30,0.7%=,碎石最大允许料径 1/3 板厚,且不得大于 40㎜。针片状颗粒含量不得大于(≥ C30,15%;<C30,25%=。不得使用风化石。4、水混凝土拌制用水一般为饮用水或洁净天然水,水中不得含有不利于钢筋和混凝土的有害物质。5、水灰比混凝土的配合比应按设计施工图强度等级要求送检测部门进行试配。6、搭设浇筑混凝土水平运输脚手架。用不小于 ?20钢筋制成的骑马凳,骑马凳长1.80M,高 0.30M。其中每2.5M设一个,上铺 4?48钢管大横杆,用 14#铁丝扎牢,上满铺 18厚九合板作为脚手架板至浇筑混凝土处,并在浇筑处设有挡车措施。脚手架板要求 1.80M宽,可供手推车来回同时运行。鄱阳县游城乡精阳80MWp 农光渔光互补光伏发电项目现浇混凝土施工方案3...
