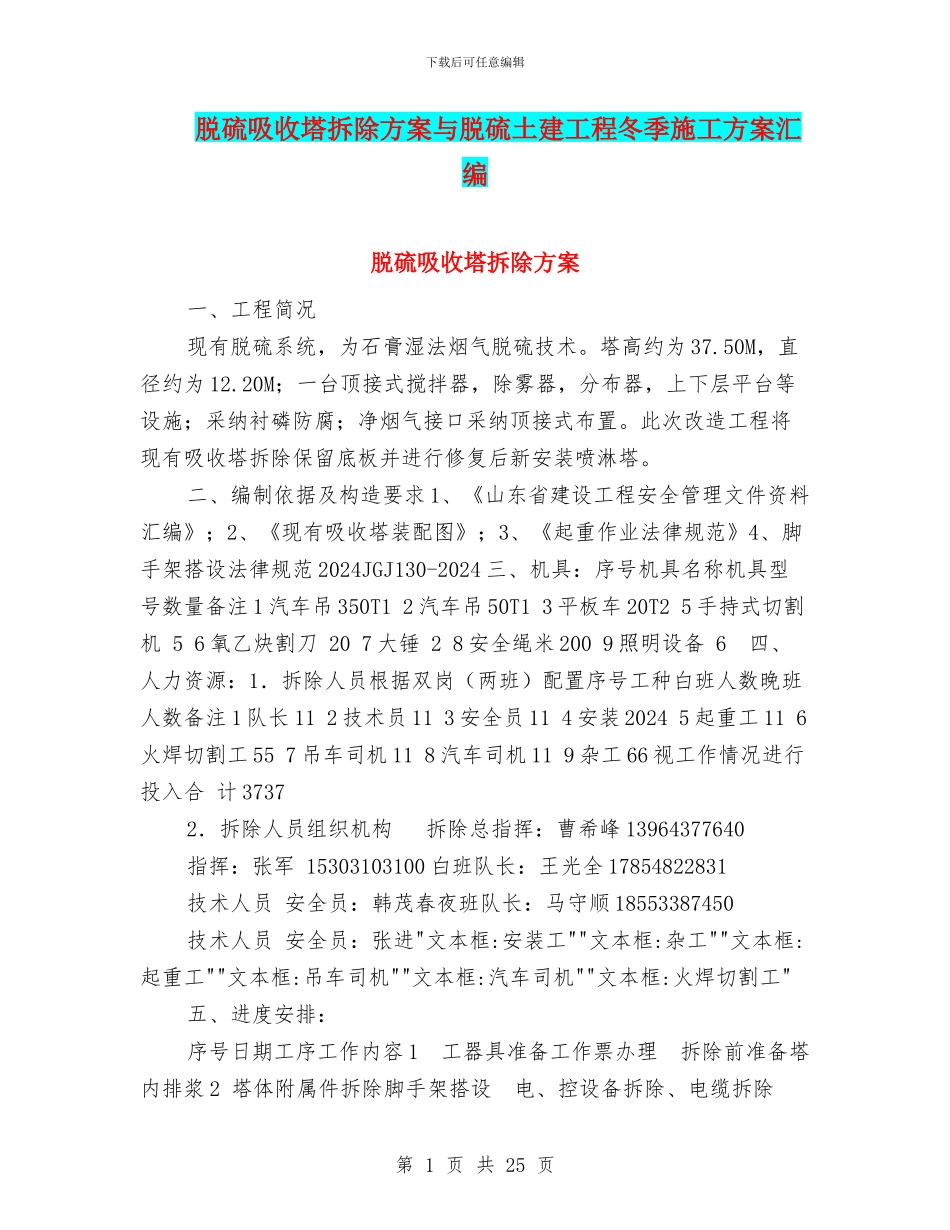

下载后可任意编辑脱硫吸收塔拆除方案与脱硫土建工程冬季施工方案汇编脱硫吸收塔拆除方案一、工程简况现有脱硫系统,为石膏湿法烟气脱硫技术。塔高约为 37.50M,直径约为 12.20M;一台顶接式搅拌器,除雾器,分布器,上下层平台等设施;采纳衬磷防腐;净烟气接口采纳顶接式布置。此次改造工程将现有吸收塔拆除保留底板并进行修复后新安装喷淋塔。二、编制依据及构造要求 1、《山东省建设工程安全管理文件资料汇编》;2、《现有吸收塔装配图》;3、《起重作业法律规范》4、脚手架搭设法律规范 2024JGJ130-2024 三、机具:序号机具名称机具型号数量备注 1 汽车吊 350T1 2 汽车吊 50T1 3 平板车 20T2 5 手持式切割机 5 6 氧乙炔割刀 20 7 大锤 2 8 安全绳米 200 9 照明设备 6 四、人力资源:1.拆除人员根据双岗(两班)配置序号工种白班人数晚班人数备注 1 队长 11 2 技术员 11 3 安全员 11 4 安装 2024 5 起重工 11 6火焊切割工 55 7 吊车司机 11 8 汽车司机 11 9 杂工 66 视工作情况进行投入合 计 3737 2.拆除人员组织机构 拆除总指挥:曹希峰 13964377640 指挥:张军 15303103100 白班队长:王光全 17854822831技术人员 安全员:韩茂春夜班队长:马守顺 18553387450技术人员 安全员:张进"文本框:安装工""文本框:杂工""文本框:起重工""文本框:吊车司机""文本框:汽车司机""文本框:火焊切割工" 五、进度安排:序号日期工序工作内容 1 工器具准备工作票办理 拆除前准备塔内排浆 2 塔体附属件拆除脚手架搭设 电、控设备拆除、电缆拆除 第 1 页 共 25 页下载后可任意编辑进、出口烟道法兰螺栓拆除 需拆除管道的标识、拆除 塔壁分片,切割区域的鳞片铲除 塔壁拆除前的安全措施 3 塔体拆除塔内环氧树脂隔板拆除 塔顶盖拆除 塔壁分片拆除 平台栏杆拆除 4 底渣清理底部渣浆清理 六、主要拆除工序:(一)、施工作业流程工器具准备、办理工作票→内部排浆→塔体附属设备拆除 → 塔顶盖拆除→塔内部件拆除→ 塔体拆除 →底部渣浆清理(二)、施工拆除前工作:排浆#6 脱硫机组停运之后,启动两台石膏排浆泵,将浆液排送至事故浆液箱,然后启动事故浆液泵,将浆液排至灰渣前池。待事故浆液泵起跳之后(浆液容量低于事故浆液泵启动条件),开启本体排污门,将石膏排至地坑,启动地坑泵,将浆液排至事故浆液箱,启动事故浆液泵,将浆液排至灰渣前池。整个流...
